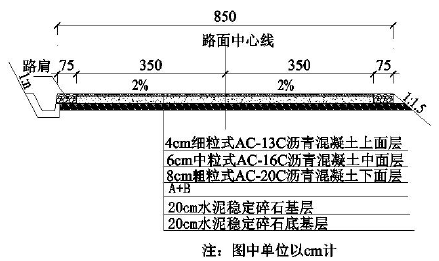

案例题 某施工单位承接二级公路的路面工程,起始桩号K2+050—K27+050,全长25Km,包含基层和面层的施工,基层由水泥稳定碎石底基层和水泥稳定碎石基层组成,面层由粗、中、细三层沥青混凝土组成。路面横断面如图所示,施工单位采用先施工土路肩再施工行车道的方式进行施工。施工中发生了如下事件:
事件一:施工单位选择一支队伍来施工基层,该队伍拟采用集中拌合的方式来对基层进行施工,选择了合适的拌合机械来拌合水泥稳定碎石。
事件二:底基层施工完毕后,施工单位采用铺设湿砂的方式对底基层进行养护,养护到合格强度后开始施工基层。
事件三:施工单位基层施工完毕后,在基层顶面撒铺了A 和B,A 的撒铺用量是0.5Kg/m2,B 的撒铺厚度满足设计要求。
事件四:施工单位采取不窝工的流水施工方式对面层进行施工,将面层分为三个施工段,下、中、上面层在每个施工段的时间分别为15d、10d、20d.上面层施工完成1d 后,施工单位开放了交通。

问题:
1.写出事件一中该队伍选择的拌合机械以及该机械的功能要求。
2.事件二中,施工单位在施工基层前,应做哪些准备工作。(写出3 条即可)
3.写出事件三中A 的名称和用量以及B 的名称和撒铺的厚度要求。(用量用t 表示,结果保留一位小数)
4.写出事件四中面层的施工工期。

正确答案
1.路面基层和底基层都是水泥稳定碎石,属于水稳性材料,水稳拌合应采用强制式拌合机,设备具备自动计量功能,一般设自动计量补水器加水。
2.施工单位在施工基层前做的准备工作有:
①将湿砂彻底清理干净
②应采用人工、小型清扫车以及洒水冲刷的方式将下层表面的浮浆清理干净。底基层局部存在松散现象时,也应彻底清理干净。
③底基层清理后应封闭交通。在上层施工前1~2h,宜撒布水泥或洒铺水泥净浆。
3.A;透层油,撒铺用量:25000x(3.5+3.5)x0.5/1000=87.5t
B:下封层,撒铺的最小厚度不小于6mm。

4.施工单位采取流水施工的方式对面层进行施工,施工节拍如下表:

下面层和中面层的流水步距是K1=25d,中面层和上面层的流水步距是K2=10,所以流水工期=25+10+(20+20+20)=95d。
查看解析

相关试题

单选
下列不属于钢钎炮特点的是( )。
A 直径小于70mm,深度小于5m B 炮眼浅,用药少 C 石方施工全面机械化 D 用于爆破量较小地段
查看
单选
关于普通钢筋说错误的是( )。
A 施焊顺序宜由中到边对称地向两端进行,先焊骨架下部,后焊骨架上部,相邻的焊缝采用分区对称跳焊,不得顺方向一次焊成 B 轴心受拉和小偏心受拉构件不应采用绑扎接头 C 受力钢筋焊接或绑扎接头应设置在内力较小处,并错开布置 D 钢筋接头采用搭接电弧焊时,接头双面焊缝的长度不应小于10d,单面焊缝的长度不应小于5d
查看
单选
悬臂浇筑中跨合龙段施工中,采用工字钢对合龙段临时锁定,紧接着下一步工序是( )。
A 普通钢筋及预应力管道安装 B 设置平衡重 C 浇筑合龙段混凝土 D 解除墩顶临时固结
查看
单选
下列计划优化中,不属于公路施工组织资源利用优化的是( )。
A 物资采购计划优化 B 物资供应计划优化 C 施工进度计划优化 D 机械需要计划优化
查看
单选
下列水泥稳定粒料基层质量检验的实测项目中,属于关键项目的是( )。
A 平整度 B 压实度 C 纵断高程 D 横坡
查看
单选
下列关于滑坡地段路基的施工说法错误的是( )。
A 削坡减载施工应自上而下逐级开挖,严禁采用爆破法施工 B 反压措施应在滑坡体前缘抗滑段实施 C 抗滑桩与挡土墙共同支挡时,应先施作抗滑桩 D 抗滑桩、锚索施工应从滑坡主轴向两端方向逐步推进
查看
单选
不属于隧道围岩分级考虑的因素是( )。
A 岩石的坚硬程度 B 岩体的完整程度 C 岩石节理的发育程度 D 地下水的影响
查看
单选
隔离栅应在( )尽早完成。
A 路基开工前 B 路面开工前 C 路基完成后 D 路面完成后
查看
单选
沥青贯入式面层施工步骤包括:①撒布主层集料;②压路机碾压;③浇洒沥青;④撒布嵌缝料;⑤撒布封层料。正确的施工顺序是( )。
A ①→②→③→④→②→③→④→②→③→⑤→② B ①→③→④→②→③→④→②→③→⑤→② C ①→②→④→②→③→④→②→③→⑤→②→③ D ①→③→②→④→②→③→④→②→③→⑤→②→③
查看
单选
下列关于公路工程施工技术交底工作的叙述正确的是( )。
A 第三级交底由项目总工向项目各部门负责人及全体技术人员进行交底 B 第二级交底由项目技术部门负责人或各分部分项工程主管工程师向现场技术人员和班组长进行交底 C 第一级交底由现场技术员负责向班组全体作业人员进行技术交底 D 第一级交底交底主要内容为分部分项工程的施工工序等
查看
