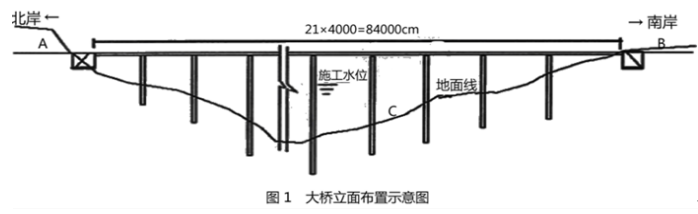

案例题 某施工单位承接了一段山区高速公路,其中有一座21×40m先简支后连续T型预应力混凝土梁桥。北岸桥头距隧道出口30m,南岸桥头连接浅挖方路堑,挖方段长约2km,大桥采用双柱式圆形截面实心墩,墩身高10~40m,大桥立面布置示意图如图1所示:

事件1:施工单位考虑到水源、电力状况、进出场道路和成品梁运输等情况,需在大桥附近设置T梁预制场,T梁预制场平面布置图示意图如图2所示。

事件2:施工单位拟采用双导梁架桥机架设40mT梁,为保证架设安全,施工单位对施工现场进行了重大安全风险辨识和评估,制定了双导梁架桥机架设T梁的安全专项施工方案,报监理工程师审核,并组织专家对专项方案进行论证。参加专家会议的单位及人员包括:专家组成员;建设单位项目负责人或技术负责人;监理单位项目总监理工程师及相关人员;施工单位分管安全的负责人、技术负责人;勘察、设计单位项目技术负责人及相关人员。
问题:
1、根据大桥的地形条件,针对图1的A、B、C位置,T梁预制梁场应设置在哪里合适说明理由。
2、写出T梁预制场示意图中区域D和E名称。
3、在事件2中,施工单位在双导梁架桥机架设T梁前,将编写安全专项方案并组织专家论证,会议由谁组织补充参加专家论证会议中施工单位参加的人员。

正确答案
1、T梁预制场应设置在B处(南岸路基上)合适。因为A离隧道出口过近,不能建设预制场地;C为桥下位置,且位于施工水位以下;B在浅挖方路堑地段,是设置T梁预制场的合适位置。
2、D和E的名称分别是存梁区和制梁区(或预制台座)。
3、专家论证会应当由施工单位组织召开,实行施工总承包的,由施工总承包单位组织召开。
补充参加专家论证会议中施工单位参加的人员:项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员。
查看解析

相关试题

单选
石质路床欠挖部分应予凿除,超挖部分应进行找平处理,不得采用()找平。
A 强度高的砂砾 B 强度高的碎石 C 细粒土 D 强度高的砾石
查看
单选
填隙碎石可以用于()。
A 一级公路基层 B 二级公路基层 C 三级公路面层 D 高级公路底基层
查看
单选
()是用于防止杂物落在桥梁下方的道路行车道上,保证行车安全的防护设施。
A 护栏 B 隔离栅 C 防眩板 D 桥梁护网
查看
单选
利用施工图改竣工图,必须标明变更修改的依据;凡施工图结构、工艺、平面布置等有重大改变,或变更部分超过图面()的,应当重新绘制竣工图。
A 1/2 B 1/3 C 2/3 D 1/4
查看
单选
下列关于滑模摊铺机铺筑的说法,错误的是()。
A 滑模摊铺高速公路、一级公路时,应采用单向坡双线基准线 B 多风季节施工,宜增大基准线桩间距 C 振捣棒下缘位置应位于挤压底板最低点以上 D 滑模摊铺机起步时,应先开启振捣棒,再开动滑模机平稳推进摊铺
查看
单选
钢筋混凝土和预应力混凝土梁的预制台座,应保证底座或底模的挠度不大于()mm。
A 1 B 1.2 C 1.5 D 2.0
查看
单选
路面表面防排水设施组成不包含()。
A 路拱横坡 B 急流槽 C 拦水带 D 路肩坡度
查看
单选
下列交通安全的设施中起到交通标志作用的是()。
A 突起路标 B 防撞筒 C 轮廓标志 D 指示标志
查看
单选
关于公路工程标线施工技术要求的说法,错误的是( )。
A 标线工程正式开工前应在试验室进行试划试验 B 正式划标线前,应首先清理路面,保证路面表面清洁干燥,然后根据设计图纸进行放样 C 划线时,通过控制划线机的行驶速度控制标线厚度 D 标线充分干燥前,应放置适当的警告标志,阻止车辆及行人在作业区内通行
查看
单选
下列关于路堑施工工艺流程的顺序正确的是( )。
A 测量放样→场地清理→开挖→装运→整修碾压→验收 B 场地清理→开挖→测量放样→装运→整修碾压→验收 C 测量放样→场地清理→开挖→整修碾压→装运→验收 D 测量放样→场地清理→装运→开挖→整修碾压→验收
查看
