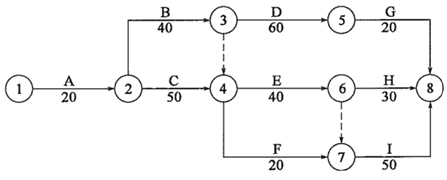

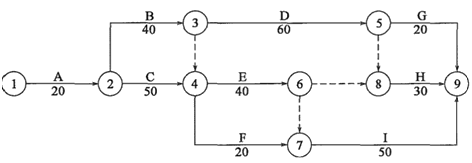

1.

2.(1)总工期仍为160天。
(2)关键工作有A、C、E、I
3.(1)编制说明;(2)编制依据;(3)工程概况;(4)施工总体部署;(5)主要分部分项工程的施工方案;(6)施工进度计划;(7)资源供需计划;(8)施工平面布置;(9)季节性施工保证措施;(10)质量、安全、职业健康、环境保护、文明施工等方面的保证措施。
4.(1)针对事件1,施工中发现文物,其风险由发包人承担,应予以补偿工期,但工作有10天的总时差,应予以补偿工期5天。
(2)针对事件2,施工中由于施工机械出现故障导致的停工,属于承包人的责任,不能予以工期补偿。
(3)针对事件3,由于发包人对工程变更,导致工程量增加,延长了工期,属于发包人应承担的责任,应予以补偿工期,但工作有10天的总时差,应予以补偿工期10天。
