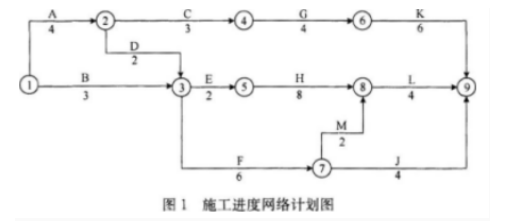

案例题 某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28500m2,某施工单位与建设单位签订了工程施工合同,合同工期约定为20个月。施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划如图1所示(单位:月)。

在工程施工中发生了如下事件:
事件1:因建设单位修改设计,致使工作K停工2个月。
事件2:因建设单位供应的建筑材料未按时进场,致使工作H延期1个月。
事件3:因不可抗力原因致使工作F停工1个月。
事件4:因施工单位原因工程发生质量事故返工,致使工作M实际进度延迟1个月。
【问题】
1.指出该网络计划的关键线路,并指出由哪些关键工作组成。
2.针对本案例上述各事件,施工单位是否可以提出工期索赔的要求并分别说明理由。
3.上述事件发生后,本工程网络计划的关键线路是否发生改变如有改变,指出新的关键线路。
4.对于索赔成立的事件,工期可以顺延几个月实际工期是多少

正确答案
1.该网络计划的关键线路为:①→②→③→⑤→⑧→⑨。
该网络计划的关键工作为:A、D、E、H、L。
2.本案例各事件中,施工单位是否可以提出工期索赔的判断及理由如下:
事件1:施工单位不可提出工期索赔要求。理由:虽然致使工作K停工的原因是建设单位修改设计引起的,属于建设单位应承担的责任,但由于工作K的总时差为3个月,K停工2个月小于工作总时差,不影响总工期,所以不索赔工期。
事件2:施工单位可提出工期索赔要求。理由:因为H延期1个月是由于建设单位供应的建筑材料未按时进场,属于建设单位应承担的责任,而H工作在关键线路上工作的总时差为0,影响工程总工期,所以索赔工期。
事件3:施工单位不可提出工期索赔要求。理由:虽然致使工作F停工的原因是由于不可抗力,但因为工作F的总时差为2个月,该工作F停工1个月未超过该工作总时差,不影响总工期,所以不索赔工期。
事件4:施工单位不可提出工期索赔要求。理由:因为施工单位原因工程发生质量事故返工属于施工单位应承担的责任,所以不索赔工期。
3.上述事件发生后,本工程网络计划的关键线路没有发生改变。
4.对于索赔成立的事件,可顺延工期1个月。实际工期是21个月。
查看解析

相关试题

单选
下列荷载中,属于静力作用的有( )。
A 地震作用 B 吊车设备振动 C 固定隔墙自重 D 高空坠物冲击作用
查看
单选
建筑钢材拉伸性能的指标不包括( )。
A 屈服强度 B 抗拉强度 C 强屈比 D 伸长率
查看
单选
跨度大于8米的钢筋混凝土梁,当设计无要求时,其底模及支架拆除时的混凝土强度应大于或等于设计混凝土立方体抗压强度标准值的( )。
A 50% B 75% C 85% D 100%
查看
单选
下列关于建筑的分类说法不正确的是( )。
A 仓储建筑属于工业建筑的一种 B 宾馆和宿舍都属于居住建筑 C 高度为27m的9层住宅建筑为多层建筑 D 某高度为31m的大型单层体育场馆为单层建筑
查看
单选
关于混凝土外加剂的说法,错误的是( )。
A 掺入适量减水剂能改善混凝土的耐久性 B 高温季节大体积混凝土施工应掺速凝剂 C 掺入引气剂可提高混凝土的抗渗性和抗冻性 D 早强剂可加速混凝土早期强度增长
查看
单选
一般情况下,夜间施工的时段是( )。
A 当日18时至午夜24时 B 当日18时至次日8时 C 当日20时至次日6时 D 当日22时至次日6时
查看
单选
在施工现场进行的动火作业中,属于二级动火的是()。
A 登高焊、割作业 B 禁火区域内 C 比较密封的室内 D 现场堆有大量可燃和易燃物质的场所
查看
单选
含碳量为0.8%的碳素钢属于( )。
A 低碳钢 B 中碳钢 C 高碳钢 D 合金钢
查看
单选
对于吊顶工程施工技术要求,下列描述不正确的是()。
A 吊杆距主龙骨端部和距墙的距离不应大于300mm B 主龙骨宜平行房间短向布置 C 吊杆长度大于1.5m时,应设置反支撑 D 不上人的吊顶,吊杆可以采用6钢筋的吊杆
查看
单选
装配式预制构件进场时,构件生产单位应提供相关质量证明文件,下列不属于质量证明文件应包括内容的是()。
A 钢筋复验单 B 出厂合格证 C 混凝土强度检验报告 D 构件配筋图
查看
刷题小程序
建筑工程管理与实务题库小程序
