案例题 某公司承建一座城市桥梁工程,双向四车道,桥跨布置为4联×(5×20m),上部结构为预应力混凝土空心板,横断面布置空心板共24片,桥墩构造横断面如图1所示。空心板中板的预应力钢绞线设计有N1、N2两种型式,均由同规格的单根钢绞线索组成,空心板中板构造及钢绞线索布置如图2所示。

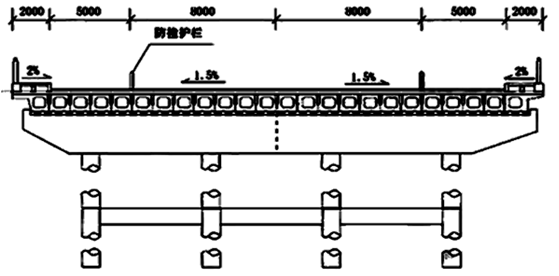

图1桥墩构造横断面示意图(尺寸单位:mm)

项目部编制的空心板专项施工方案有如下内容:
(1)钢绞线采购进场时,材料员对钢绞线的包装、标志等资料进行查验,合格后入库存放。随后,项目部组织开展钢绞线见证取样送检工作,检测项目包括表面质量等。
(2)计算全桥空心板预应力钢绞线用量。
(3)空心板预制侧模和芯模均采用定型钢模板。混凝土施工完成后及时组织对侧模及芯模进行拆除,以便最大程度地满足空心板预制进度。
(4)空心板浇筑混凝土施工时,项目部对混凝土拌合物进行质量控制,分别在混凝土拌合站和预制厂浇筑地点见证取样检测混凝土拌合物的坍落度,其值分别为A和B,并对坍落度进行质量评定。
【问题】
1.结合图2,分别指出空心板预应力体系属于先张法和后张法、有粘结和无粘结预应力体系中的哪种体系?
2.钢绞线仓库应具备的条件?
3.补充施工方案(1)中钢绞线入库时材料员还需查验的资料,见证取样还需检测的项目。
4.列式计算全桥空心板中板的钢绞线用量。(单位m,计算结果保留3位小数)。
5.分别指出施工方案(3)中空心板预制时侧模和芯模拆除所需满足的条件。
6.指出施工方案(4)中坍落度值A、B的大小关系;混凝土质量评定时应使用哪个数值?

正确答案
1.结合图2,分别指出空心板预应力体系属于先张法和后张法、有粘结和无粘结预应力体系中的哪种体系?
答:后张法,有粘结预应力体系。
2.钢绞线仓库应具备的条件?
答:仓库应干燥、防潮、通风良好、无腐蚀气体和介质。存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露。
3.补充施工方案(1)中钢绞线入库时材料员还需查验的资料,见证取样还需检测的项目。
答:还需查验的资料:质量证明文件、规格、数量。
还需检测的项目有外形、尺寸、力学性能试验及其他试验。

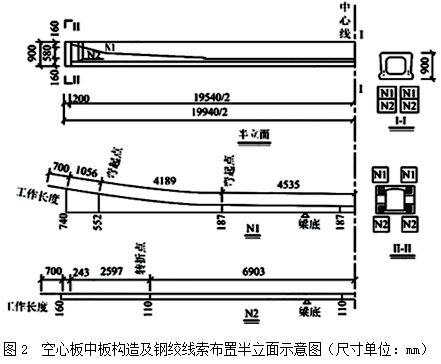

4.列式计算全桥空心板中板的钢绞线用量。(单位m,计算结果保留3位小数)。
答:N1钢绞线单根长度:
2×(4535+4189+1056+700)=20960mm
N2钢绞线单根长度:
2×(6903+2597+243+700)=20886mm
一片空心板需要钢绞线长度:
2×(20.96+20.886)=83.692(m)
全桥空心板中板数量:22×4×5=440片
全桥空心板中板的钢绞线用量:440×83.692=36824.480m
5.分别指出施工方案(3)中空心板预制时侧模和芯模拆除所需满足的条件。
答:侧模拆除条件:侧模应在混凝土强度应能保证结构棱角不损坏时方可拆除,混凝土强度宜为2.5MPa及以上。
芯模拆除条件:芯模应在混凝土抗压强度能保证结构表面不发生塌陷和裂缝时,方可拔出。
6.指出施工方案(4)中坍落度值A、B的大小关系;混凝土质量评定时应使用哪个数值?
答:A大于B,评定时用B。
查看解析

相关试题

单选
( )是一种在竖向荷载作用下无水平反力的结构,其梁内产生的弯矩最大,通常采用抗弯能力强的材料来建造。
A 梁式桥 B 拱式桥 C 刚架桥 D 悬索桥
查看
单选
污水经过一级处理以后,附着于悬浮物的有机物可去除( )左右。
A 30% B 40% C 50% D 60%
查看
单选
现浇水池浇筑完成后应加遮盖洒水养护,保持湿润不少于( )d。
A 7 B 14 C 21 D 28
查看
单选
关于施工测量主要内容说法错误的是( )。
A 填方段路基每填一层恢复一次中线后即可进行下层施工 B 当水准路线跨越河、湖等水体时,应采用跨河水准测量方法校核 C 重力流排水管道中线桩间距宜为10m D 隧道洞口平面控制通常分为基本导线和施工导线两级
查看
单选
下列关于HDPE膜的焊缝检测技术中,适用于地形复杂地段的是( )。
A 气压检测 B 真空检测 C 电火花检测 D 破坏性检测
查看
单选
下列关于施工测量的描述错误的是( )。
A 进行施工测量之前需对仪器进行必要的校验以保精度 B 从事施工测量的作业人员应持证上岗 C 测量时应做好记录,如数据有误应擦拭干净后重新填写 D 施工测量应建立测量复核制度
查看
单选
沉井施工分节制作时,如果设计无要求,混凝土强度应达到设计强度等级( )后,方可拆除模板或浇筑后节混凝土。
A 30% B 50% C 75% D 60%
查看
单选
下列关于道路施工的规定,说法错误的是( )。
A 前一分项工程未经验收合格严禁进行后一分项工程施工 B 人机配合土方作业,须设专人指挥 C 0℃的晴天,沥青混合料面层须尽快施工 D 当面层混凝土弯拉强度未达到1MPa 时,必须采取防止混凝土受冻的措施
查看
单选
热力管道法兰连接安装规定错误的是( )。
A 法兰端面应保持平行,不得采用加偏垫、多层垫或加强力拧紧法兰一侧螺栓方法消除法兰端面偏差 B 当垫片需要拼接时,应采用斜口拼接或迷宫方式对接,不得直缝对接 C 可采用先加垫片并拧紧法兰螺栓,再焊接法兰焊口的方式进行法兰安装焊接 D 法兰内侧应进行封底焊
查看
单选
渗沥液收集导排系统施工不包括( )。
A 导排层摊铺 B 收集花管连接 C 收集渠码彻 D 防水毯铺设
查看
刷题小程序
市政公用工程管理与实务题库小程序
