1、不妥之处一:单位工程施工组织设计由项目技术负责人审核。
正确做法:应由施工单位主管部门审核。
不妥之处二:单位工程施工组织设计由项目负责人审批。
正确做法:应由施工单位技术负责人或其授权的技术人员审批。
2、还应补充的管理目标为:成本、环保、节能、绿色施工等。
3、不妥之处:在钢筋加工棚制作了钢筋机械连接抽样检验接头试件。
正确做法:接头试件应从工程实体中截取。

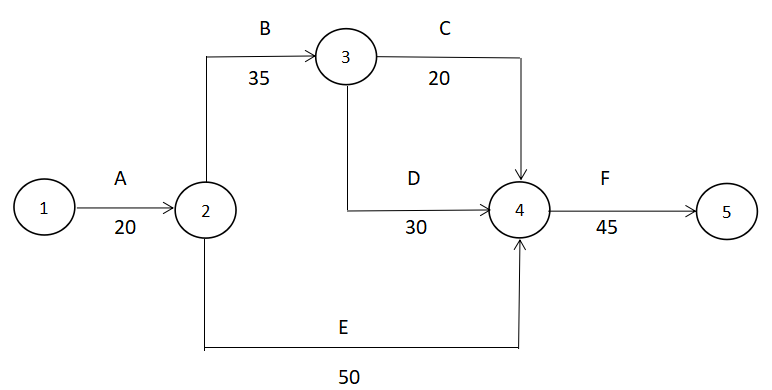

4、C工作的总时差为:10天,自由时差为:10天。
5、(1)C工作因故延迟后,不会影响总工期。
理由:C工作的总时差为10天,延误8天没有超过总时差10天,因此不会影响总工期。
(2)C工作延迟后的总工期为130天。
