1.

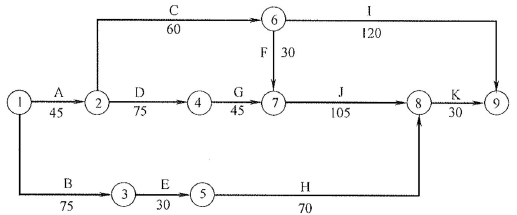

(1)按照原计划,塔吊应安排在第91 天进场投入使用
(2)因为G 工作第121 天(45+75+1)开始,E 工作的持续时间为30 天,只要能保证E 和G 连续施工,就能使塔吊不闲置,所以第91 天(121-30)安排塔吊入场可使其不闲置
2.
(1)调整方案可行
(2)因为:E 和G 共用一台塔吊,根据背景,将工作E 调整为工作G 完成后开工B 工作的总时差=(45+75+45)-75=90(天)>B 工作偏差20 天,所以不会影响总工期,方案可行
3.
(1)塔吊专项施工方案在施工前应由以下人员签字
①A 机电工程公司单位技术负责人、②总监理工程师
(3)额定起重量、最大幅度、最大起升高度
4.
(1)轴系初找;
(2)凝汽器灌水至运行重量后的复找;
(3)气缸扣盖前的复找;
(4)基础二次灌浆前的复找,
(5)基础二次灌浆后的复找
5.
总承包单位组织夜间施工的正确做法:
(1)在施工场界对噪音进行实时监测与控制,夜间噪声排放值控制在55dB 以下
(2)尽量采用低噪声、低振动的工具,采取隔声与隔振措施
(3)夜间电焊作业应采取遮挡措施,避免电焊弧光外泄
(4)大型照明灯应控制照射角度,防止强光外泄
(5)并且张贴告示,征得居民谅解
