1.项目质量策划、施工组织设计、专项施工方案、工程设计文件、施工工艺及质量标准等。
2.不正确。该批镀锌钢管存在质量问题,应不子验收。
3.对事件 2 中灯具安装中的错误之处并整改如下:
(1)3.5ka 的吊灯固定在有 5mm 的螺钉上不正确,整改:质量大于 3kg 的悬吊灯具,应固定在螺栓或预埋吊钩上,螺栓或预埋吊钩的直径不应小于灯具挂销直径,且不应小于 6mm;
(2)重 10.5kg 的嵌入式吸顶灯的固定及装置,按灯具重量的 2 倍抽查了 10%做了强度试验不正确,整改:
质量大于 10kg 的灯具,固定装置及悬吊装置应按灯具重量的 5 倍做强度试验,且持续时间不得少于 15min。应全数检查(检查比例 100%)。
4.存在的问题:

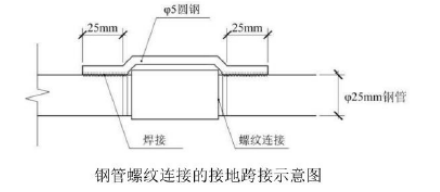

(1)圆钢直径为 5mm,不符合要求。改正:圆钢直径不小于 6mm。
(2)搭接的长度为 25mm,不符合要求。改正:搭接长度为圆钢直径的 6 倍,至少 36mm.
5.扁钢与钢管应紧贴 3/4 钢管表面,上下两侧施焊。
