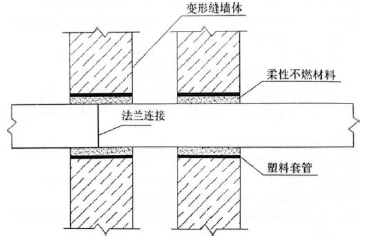

1.存在的错误:(1)采用塑料套管,应采用钢制套管;(2)套管内不能进行法兰连接;(3)管道穿越变形缝墙体处应设置补偿装置。
2.空调供水管的试验压力=1.5*工作压力=1.5*0.9MPa=1.35MPa
开式冷却水管道的试验压力=工作压力+0.5=1.2+0.5=1.7MPa;
3.通风系统的连续运行时间和空调系统帯冷(热)源的连续运行时间分别为 2h 和 8h;
4.风机盘管安装前需要进行三速试运转及盘管水压试验。
5.(1)安装单位应对空调系统进行质量保修
(2)安装单位应该对空调系统进行质量保修;理由:根据建设工程质量管理条例的规定,供热和供冷系统为 2 个供暖期、供冷期;2015 年 8 月 5 日竣工至 2017 年 8 月 26 日未超过第二个供冷期。
