分析

案例题 某施工单位承接了地铁工程的机电安装任务,工程内容包括:环控、消防、动照、空调及给水排水等系统的安装。
按照合同约定施工工期为 145 天,原计划 8 月 15 日开工,但由于前期土建施工影响,致使安装工程实际开工时间为10月1日。进入11月份各地相继出现重度雾霾,建设主管部门要求11月30日工程全部停工。第二年3月15日供暖期结束后,工程又恢复施工,但已按预定工期严重滞后,为此,建设单位提出必须加快施工进度,确保5月1日全线通车的目标,于是施工单位补充人员加班加点抢工期,4月下旬相关单位对工程进行了预验收,但由于抢工期原因,工程存在诸多质量问题。

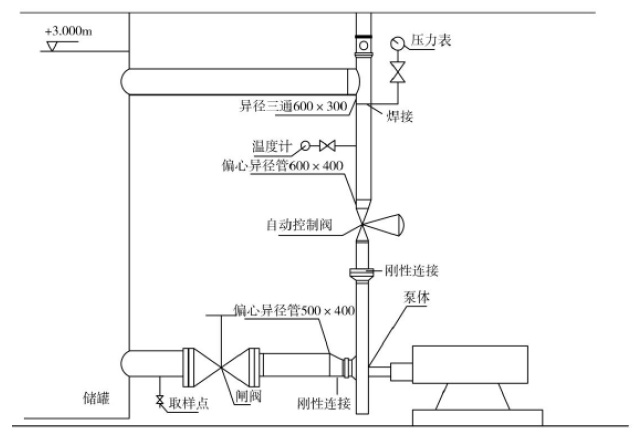

在进行水泵安装质量验收时,监理单位对水泵安装提出异议,并下达整改通知单,实际安装如下图 1 所示。

走廊中的 VAV 空调风管工作压力为 300Pa,采用橡塑保温,保温完成后进行吊顶施工。
消防工程完成后,建设单位申请了消防验收,并提交了相关资料。
在进行电气检验批质量验收时,发现某型号电缆没有进场检验报告,于是进行了重新取样送检,经权威机构检测该批电缆芯径低于设计要求,为不合格电缆,据统计该规格电缆共有 5000m,
价值 150 万元。令其进行更换合格电缆。针对该质量问题,项目部进行了质量问题调查,并向相关单位进行报告,并写出相应的报告。
【问题】
1.图 1 中,水泵安装存在哪些质量问题?并提出整改措施。
2.走廊中的 VAV 空调风管按工作压力划分属于哪种系统?其风管板材采用咬口连接时,有哪些形式?
3.建设单位申请消防验收时,需要提交哪些资料?
4.项目部进行的质量问题调查,包括哪些内容?要写出什么报告?

正确答案
1. (1)质量问题:泵入口采用底平偏心异径管不妥;
整改措施:泵入口应采用顶平偏心异径管。
(2)质量问题:泵出口采用偏心异径管不妥;
整改措施:将偏心异径管拆下,改为同心异径管。
(3)质量问题:泵入口与出口采用刚性连接不妥,且和异径管安装顺序有误;
整改措施:在泵入口、出口处采用挠性连接或者软连接,且都是先接异径管,再进行软连接。
(4)质量问题:温度计前加阀门,且水平安装插入垂直管道中不妥;
整改措施:将阀门拆下,温度计应垂直安装插入垂直管道中。
(5)质量问题:压力表前无表弯不妥。
整改措施:在压力表前加设表弯,起到缓冲作用。
(6)质量问题:压力取源部件选在管道三通焊缝处开孔不妥;
整改措施:将取源部件在管道开孔位置改动不得在焊缝及其边缘上开孔及焊接。
(7)质量问题:温度取源部件在压力取源部件的上游侧不妥;
整改措施:将压力取源部件改在温度取源部件的上游侧。
2.(1)走廊中的 VAV 空调风管按工作压力划分属低压系统。
(2)形式:单咬口、联合角咬口、转角咬口和按扣式咬口。
3.(1)消防验收申报表;
(2)工程竣工验收报告;
(3)涉及消防的建设工程竣工图纸
4.(1)质量问题调查的内容包括:质量问题发生的范围、部位、性质、影响程度、施工单位、施工人员等。
(2)要写出质量问题调查报告。
查看解析

相关试题

单选
下列参数中,属于泵的主要性能参数的是( )。
A 流量、扬程、压力 B 流量、吸气压力、转速 C 轴功率、排出压力、比转速 D 轴功率、扬程、转速
查看
单选
下列关于电力设备的说法中,错误的是()。
A 锅炉热效率是锅炉热经济性指标,一般工业燃煤锅炉热效率在60%~82% B 不带蓄电池的并网发电系统不具备可调度性和备用电源的功能 C 光伏发电系统的主要性能参数是光伏发电厂发电功率 D 槽式太阳能聚光集热器主要由槽型抛物面反射镜、塔顶集热器、跟踪机构组成
查看
单选
交流单相三孔插座,面对插座板,正确的接线是( )。
A 右孔接零线,左孔接相线,上孔接保护接地线 B 右孔接相线,左孔接中性线,上孔接保护接地线 C 右孔接相线,左孔接保护接地线,上孔接零线 D 右孔接零线,左孔接保护接地线,上孔接相线
查看
单选
下列关于绿色施工说法符合要求的是( )。
A 施工现场进口必须设置洗车设施,保持进场车辆的清洁 B 管道和钢结构预制喷砂除锈作业车间应开窗通风 C 保护地下水环境,采用隔水性能好的边坡支护技术 D 对于有毒有害废弃物不应留在施工现场,应由施工单位运输至垃圾场
查看
单选
以下有关电缆的说法,错误的是()。
A 氧化镁电缆长期允许工作的最高温度可达250℃ B 耐火电缆不能当作耐高温电缆使用 C 耐火电缆大多用作应急电源的供电回路,要求火灾时正常工作 D 耐火电缆用于电缆密集的电缆隧道、电缆夹层中,应首先选用B类
查看
单选
储罐充水试验的基本要求正确的是()。
A 充水过程中应关闭透光孔 B 试验水温不低于0℃ C 试验中应进行基础沉降观测 D 试验宜用工业用水
查看
单选
关于工程测量的说法,错误的有()。
A 已完工程的变形观测包括沉降观测和倾斜观测 B 机电工程比建筑工程的精度误差要求高的多 C 机电工程测量受施工环境因素影响较小 D 测量工作的灵魂是检核
查看
单选
现场组装的大型设备,解体设备的装配精度不包括( )。
A 相对运动精度 B 摩擦精度 C 接触质量 D 配合精度
查看
单选
项目成本控制要以( )为依据。
A 设计图纸 B 工程承包合同 C 采购计划 D 施工图纸
查看
单选
下列选项中,关于零部件的装配相关要求,不正确的有()。
A 过盈配合件的装配方法,在安装现场,主要采用加热装配法 B 相互啮合的圆柱齿轮副的轴向错位,当齿宽B>100mm时,轴向错位应≤5%B C 联轴器装配测量时将两个半联轴器一起转动,应每转90°测量一次,并记录5个位置的径向位移测量值和位于同一直径两端测点的轴向测量值 D 滚动轴承采用温差法装配时轴承的加热温度不应高于120℃,冷却温度不应低于-80℃
查看
