1.(1)⑥→①→⑦→②→⑧→⑤→③→④。

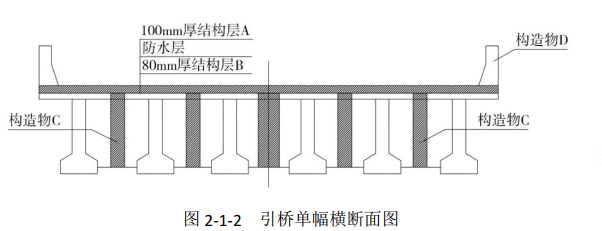

2.(1)A 的名称:桥面铺装层(或“沥青混凝土桥面铺装层”、或“水泥混凝土桥面铺装层”)。
(2)B 的名称:钢筋混凝土整平层(或“调平层”、“混凝土基层”)。
(3)C 的名称:横隔板湿接缝。
(4)D 的名称:防撞栏杆。
3.孔底沉淀厚度应不大于设计的规定。
设计未规定时,引桥桩基础的孔底沉淀厚度要求:≤300 mm。,主桥主墩桩基础的孔底沉淀厚度要求:≤50 mm。
4.(1)围堰高程至少应为:67.5 m+(0.5~0.7)m=(68.0~68.2)m。
(2)围堰施工合龙顺序:从上游开始分两头向下游方向合龙。
(3)施工工序排序:③→①→⑤→⑥→②→④。
5.(1)需要进行专项风险评估。
理由:因为根据相关规定,总体风险评估等级达到Ⅲ级及以上的,应进行专项风险评估。
(2)还需进行的步骤包括:确定专项风险评估的范围、开展专项风险评估、确定风险控制措施。
