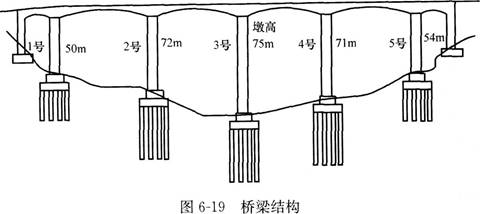

案例题 某桥梁工程由某公路建设工程公司中标承建。该桥梁下部结构为深1.2m钻孔灌注桩,上部结构采用悬臂法施工,如图6—19所示。

施工过程中发生如下事件:
事件1:施工中,根据灌注混凝土的实际情况,项目部及时采取了相应措施。
(1)为避免混凝土离析,从高处直接倾卸时,其自由倾落高度不宜超过3m。
(2)首批混凝土灌注后埋置导管的深度为1.2m,在随后的灌注过程中,导管的埋置深度为1.5m。
(3)当灌注到27m时,导管挂在钢筋骨架上,施工人员采取了强制提升的方法;之后继续灌注混凝土直到完成。养护后经检测发现断桩。
事件2:项目经理部决心精心组织、科学施工,搞好现场技术质量管理,做了包括如下环节的工作。
(1)项目经理部由技术员组织进行了技术交底;
(2)项目部接受导线控制点、水准控制点的桩位后,及时复测,将复测结果报勘察设计单位批准。
事件3:施工单位为本桥配置了以下主要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯、悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护筒、挂篮设备。
【问题】
1.事件1中,请指出采取的三条措施是否正确?如不正确,请指出并改正(逐条回答)。
2.事件2中,项目经理部工作有何不妥之处,请改正。
3.事件3中,根据示意图,说明施工单位配备的施工机械和设备分别用于本桥哪些部位的施工?哪些设备不适用于本桥施工?

正确答案
1.(1)为避免混凝土离析,从高处直接倾卸时,其自由倾落高度不宜超过3m不正确。应改为:为避免混凝土离析,从高处直接倾卸时,其自由倾落高度不宜超过2m,以不发生离析为度。
(2)导管的埋置深度为1.5m不正确。应改为:导管的埋置深度为2~6m。
(3)强制提升不正确。应改为:采取转动导管的方式。

2.(1)不妥之处:项目经理部由技术员组织进行了技术交底。应改为:项目经理部的施工技术交底工作应由项目总工程师组织和主持实施;现场技术员负责向班组作业人员交底。
(2)不妥之处:项目部将复测结果报勘察设计单位批准。应改为:报监理工程师批准。

3.桩基础:反循环钻机,钢护筒。
承台、低墩:钢模板。
高墩:塔吊,载人电梯、爬模设备。
上部构造:挂篮设备、预应力张拉成套设备。
全桥:混凝土高压泵、混凝土搅拌站。
不适用于本桥施工的设备:悬臂式掘进机、架桥机。
查看解析

相关试题

单选
填石路基采用强力夯实施工时,填补夯坑的填料应选用( )。
A 碎石土 B 砂性土 C 软质石料 D 与路基同类型石质填料
查看
单选
隧道施工监控量测仪器中,不能用来测定拱脚下沉的是( )。
A 收敛计 B 水准仪 C 铟钢尺 D 全站仪
查看
单选
公路工程施工成本管理包括:①成本预测;②成本核算;③成本计划;④成本考核;⑤成本分析;⑥成本控制。正确的流程是( )。
A ①③⑥⑤②④ B ①⑥③⑤②④ C ①⑥③④②⑤ D ①③⑥②⑤④
查看
单选
下列乳化沥青品种中,属于阳离子乳化沥青的是( )。
A PA-1 B PC-1 C BA-1 D BN-1
查看
单选
黄土陷穴埋藏深度≤3m 直径≤2m,洞身较直的时候宜采用( )进行处理。
A 注浆 B 明挖回填夯实 C 灌砂 D 开挖导坑
查看
单选
石灰稳定类基层施工采用生石灰时,生石灰的技术指标不包括( )。
A 有效氧化钙加氧化镁含量 B 未消化残渣含量 C 细度 D 氧化镁含量
查看
单选
关于水泥混凝土路面养护的说法,错误的是( )。
A 混凝土路面铺筑完成或软作抗滑构造完毕后立即开始养护 B 养护时间根据混凝土弯拉强度增长情况而定,不宜小于设计弯拉强度的 80% C 混凝土板养护初期,严禁人、畜、车辆通行,在达到设计强度 75%后,行人方可通行 D 一般养护天数宜为 14~21d,高温天不宜小于 14d,低温天不宜小于 21d
查看
单选
下列关于钢板桩围堰施工的规定,说法错误的有( )。
A 钢板桩在施打前,其锁口宜采用止水材料捻缝 B 施打钢板桩应有导向装置,应能保证桩的位置准确 C 接长的钢板桩,其相邻桩的接头位置应上下错开 D 拔桩应从上游侧开始逐步向下游侧进行
查看
单选
进度控制中计划检查最简单和最有效的方法是( )。
A 横道图比较法 B 前锋线比较法 C 公路工程进度表 D 完工时点计算法
查看
单选
关于电缆线路敷设的描述中错误的是( )。
A 直埋电缆的上下部应铺以不小于100mm厚的碎石 B 直埋电缆的埋深不应小于0.7m C 金属电缆支架、电缆导管必须可靠接地(PE)或接零(PEN) D 电缆在沟内敷设时,应遵循低压在下、高压在上的原则
查看
