分析

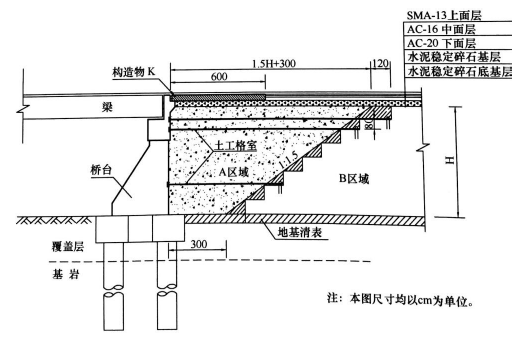

案例题 某施工单位承接了一条二级公路的施工,路线全长30.85km,路基宽度为8.5m,路面宽度为2×3.5m。该工程内容包括路基,桥梁及路面工程等。为减少桥头不均匀沉降,防治桥头跳车,桥台与路堤交接处按图施工,主要施工内容包括:地基清表、挖台阶、A 区域分层填筑、铺设土工格栅、设置构造物K、路面铺筑等。路面结构层如图所示,B 区域为已经填筑完成的路堤填筑区域。

该项目实施过程中发生了如下事件:
事件一:针对基层与底基层的施工,施工单位在施工组织设计中做了详细要求,现摘录4 条技术要点如下:
1.应在下承层施工质量检测合格后,开始摊铺上层结构层。采用两层连续摊铺时,下层质量出了问题时,上层应同时处理;
2.分层摊铺时,应先将下承层顶面拉毛或采用凸块压路机碾压,再摊铺上层混合料;
3.对无法使用机械摊铺的超宽路段,应采用人工同步摊铺、修整,并同时碾压成型;
4.气候炎热,干燥时碾压稳定中、粗混合料,含水率比最佳含水率降低0.5~1.5 个百分点。
事件二:施工单位对K5+500~K5+800 路段的基层完成碾压并经压实度检查合格后,及时实施养护,但因养护条件欠佳,导致基层出现了裂缝。经过弯沉检测,该段基层的承载力满足设计要求。施工单位对裂缝采取了相应的技术措施处理后,继续铺筑上面的沥青混凝土面层。
事件三:根据《公路工程竣(交)工验收办法实施细则》,施工单位完成约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出交工验收申请,报监理单位审查。交工验收申请书附自检评定资料和C 报告。监理单位审查同意后,及时按规定提交了D 资料、质量评定资料和监理总结报告。项目法人接受资料后及时按规定组织了交工验收。
问题:
1.写出桥头处治示意图中构造物K 的名称。
2.桥头处治示意图中A 区域应采用哪些特性的填料回填?
3.对事件一中的4 条技术要点逐条判断对错,并改正错误之处。
4.写出两条可对事件二中裂缝修复的技术措施。
5.写出事件三中C 报告、D 资料的名称。

正确答案
1.构造物K 为:桥头搭板。
2.A 区域应采用:透水性材料、轻质材料、无机结合料。
3.要点1:正确。
要点2:错误,改正:下承层是稳定细粒材料时,宜先将下承层顶面拉毛或采用凸块式压路机碾压,再摊铺上层混合料;下承层是稳定中、粗粒材料时,应先将下承层清理干净,并洒铺水泥净浆,再摊铺上层混合料。
要点3:正确。
要点4:错误,改正:气候炎热、干燥时碾压稳定中、粗粒混合料,含水率应比最佳含水率增加0.5~1.5 个百分点。
4.裂缝修复的技术措施:(1)在裂缝位置灌缝;(2)在裂缝位置铺设玻璃纤维格栅;(3)洒铺热改性沥青。
5.C 报告为:施工总结报告;D 资料为:监理单位独立抽检资料。
查看解析

相关试题

单选
塑料排水板施工工艺程序有:①整平原地面;②摊铺下层砂垫层;③机具就位;④割断塑料排水板;⑤插入套管;⑥机具移位;⑦拔出套管;⑧塑料排水板穿靴;⑨摊铺上层砂垫层。
A ①③②⑨④⑤⑦⑧⑥ B ①②③⑧⑤⑦④⑥⑨ C ①②③⑧④⑤⑥⑦⑨ D ①②③⑨④⑤⑦⑧⑥
查看
单选
无机结合料生产配合比设计不包括的技术内容是( )。
A 确定料仓供料比例 B 确定水泥稳定材料的容许延迟时间 C 确定施工合理含水率及最大干密度 D 确定结合料剂量的标定曲线
查看
单选
下列公路工程质量事故中,属于较大质量事故的是( )。
A 二级公路项目的中隧道结构坍塌事故 B 二级公路项目的大桥主体结构垮塌事故 C 高速公路项目的路基(行车道宽度)整体滑移事故 D 直接经济损失5000 万元以上1 亿元以下的事故
查看
单选
有关加筋土挡墙施工,说法错误的是( )。
A 加筋土挡墙应用在挖方路段或地形陡峭的山坡 B 墙背拉筋锚固段填料宜采用粗粒土或改性土等填料 C 严禁使用羊足碾碾压 D 靠近墙面板1m 范围内,应使用小型机具夯实或人工夯实
查看
单选
沥青路面结构中( )有排水、隔水、防冻、防污的作用。
A 面层 B 基层 C 底基层 D 垫层
查看
单选
下列公路工程设计变更中,属于重大设计变更的是( )。
A 超过初步设计批准概算的变更 B 大中桥的数量或结构形式发生变化的变更 C 路面结构类型、宽度和厚度发生变化的变更 D 连接线的标准和规模发生变化的变更
查看
单选
交通运输主管部门或者其委托的建设工程质量监督机构履行监督检查职责时,正确的说法是 ( )。
A 派2 名以上有执法权的人员进入被检查单位和施工现场进行检查 B 组织制定项目质量保证体系 C 对工程构配件质量进行全部检测 D 组织制定项目安全生产教育计划
查看
单选
工程量清单汇总表中的投标报价不包括( )。
A 暂列金额 B 计日工合计 C 暂估价 D 清单合计
查看
单选
对重大事故隐患治理过程实施全过程监督管理的是( )。
A 施工单位负责人 B 项目负责人 C 项目专职安全员 D 安全监督管理部门
查看
单选
地下连续墙施工中,导墙的材料、平面位置、形式、埋置深度、墙体厚度、顶面高程应符合设计要求;设计未要求时,应符合的规定是( )。
A 导墙宜采用钢筋混凝土构筑 B 导墙的平面轴线应与地下连续墙轴线垂直 C 导墙底端埋入土内的深度不宜大于 1m D 导墙顶端应高出地面,遇地下水位较高时,导墙顶端应高于稳定后的地下水位 2m以上
查看
