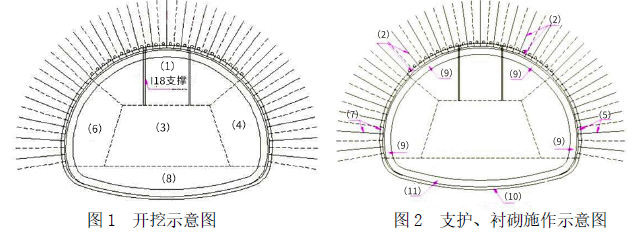

案例题 某施工单位承接了一座双向四车道分离式隧道施工,其中左线长858m,右线长862m,隧道最大埋深98m,开挖宽度为9.64m,净空高度为6.88m,设计车速为100km/h。其中YK9+928~YK10+004段为Ⅴ级围岩,施工单位在施工组织设计中拟采用下图方法施工左线隧道,施工工序划分如图1、图2 所示,并进行相关监控量测动态指导设计与施工。

施工中发生如下事件:
事件一:施工单位制定的喷射混凝土质量检验基本要求如下:
(1)开挖断面的质量,超欠挖处理、围岩表面渗漏水处理应符合施工技术规范规定,受喷岩面应清洁。
(2)喷射混凝土支护应与围岩紧密粘结,结合牢固,不得有空洞。喷层内不应存在片石和木板等杂物。严禁挂模喷射混凝土。
事件二:施工单位在进行仰拱及防水板施工作业时,采取了如下做法:
(1)Ⅳ级围岩的仰拱距掌子面的距离为55±4m,Ⅴ级围岩的仰拱距掌子面的距离为45±4m;
(2)仰拱施工采用左右半幅分次浇筑方式;
(3)无纺布与防水板应分别铺挂,无纺布铺挂完成后再挂防水板。无纺布应采用射钉加热熔垫固定,防水板应采用无钉铺挂。
【问题】
1.按照跨度分类,本隧道工程属于哪种类型?并说明理由。
2.根据图1 和图2,写出本工程所用开挖方法的具体名称,并写出该开挖工法所适用的工程范围。
3.分别给出(1)→(8)、(9)→(11)的施工顺序。
4.结合背景资料与技术规范,事件一中施工单位制定的喷射混凝土质量检验基本要求是否齐全?如不齐予以补充,写出喷射混凝土实测项目中的关键项目。
5.逐条判断事件二中的做法是否正确,并改正。

正确答案
1.(1)本隧道属于一般跨度隧道。
(2)理由:开挖宽度为9.64m,且为双向四车道分离式隧道。
2.开挖方法名称:环形开挖留核心土法。
环形开挖留核心土法可用于Ⅴ~Ⅵ级单洞双车道(或一般跨度)隧道中,也可用于Ⅲ~Ⅳ级单洞三车道(或中等跨度)隧道中。
3.(1)→(8)的施工顺序:(1)→(2)→(4)→(5)→(6)→(7)→(3)→(8)或
(1)→(2)→(6)→(7)→(4)→(5)→(3)→(8)。
(9)→(11)的施工顺序:(10)→(11)→(9)。
4.(1)事件三中项目部制定的喷射混凝土质量检验基本要求不齐全。
(2)补充:钢架与围岩之间的间隙应采用喷射混凝土充填密实。喷射混凝土表面平整度应符合施工技术规范规定。
(3)喷射混凝上实测项目中的关键项目:喷射混凝土强度(△)、喷层与围岩接触状况(△)。
5.(1)错误。改正:仰拱与掌子面的距离,Ⅳ级围岩不得超过50m,Ⅴ级及以上围岩不得超过40m。
(2)错误。改正:仰拱衬砌混凝土应整幅一次浇筑成形,不得左右半幅分次浇筑。
(3)正确。
查看解析

相关试题

单选
塑料排水板施工工艺程序有:①整平原地面;②摊铺下层砂垫层;③机具就位;④割断塑料排水板;⑤插入套管;⑥机具移位;⑦拔出套管;⑧塑料排水板穿靴;⑨摊铺上层砂垫层。
A ①③②⑨④⑤⑦⑧⑥ B ①②③⑧⑤⑦④⑥⑨ C ①②③⑧④⑤⑥⑦⑨ D ①②③⑨④⑤⑦⑧⑥
查看
单选
无机结合料生产配合比设计不包括的技术内容是( )。
A 确定料仓供料比例 B 确定水泥稳定材料的容许延迟时间 C 确定施工合理含水率及最大干密度 D 确定结合料剂量的标定曲线
查看
单选
下列公路工程质量事故中,属于较大质量事故的是( )。
A 二级公路项目的中隧道结构坍塌事故 B 二级公路项目的大桥主体结构垮塌事故 C 高速公路项目的路基(行车道宽度)整体滑移事故 D 直接经济损失5000 万元以上1 亿元以下的事故
查看
单选
有关加筋土挡墙施工,说法错误的是( )。
A 加筋土挡墙应用在挖方路段或地形陡峭的山坡 B 墙背拉筋锚固段填料宜采用粗粒土或改性土等填料 C 严禁使用羊足碾碾压 D 靠近墙面板1m 范围内,应使用小型机具夯实或人工夯实
查看
单选
沥青路面结构中( )有排水、隔水、防冻、防污的作用。
A 面层 B 基层 C 底基层 D 垫层
查看
单选
下列公路工程设计变更中,属于重大设计变更的是( )。
A 超过初步设计批准概算的变更 B 大中桥的数量或结构形式发生变化的变更 C 路面结构类型、宽度和厚度发生变化的变更 D 连接线的标准和规模发生变化的变更
查看
单选
交通运输主管部门或者其委托的建设工程质量监督机构履行监督检查职责时,正确的说法是 ( )。
A 派2 名以上有执法权的人员进入被检查单位和施工现场进行检查 B 组织制定项目质量保证体系 C 对工程构配件质量进行全部检测 D 组织制定项目安全生产教育计划
查看
单选
工程量清单汇总表中的投标报价不包括( )。
A 暂列金额 B 计日工合计 C 暂估价 D 清单合计
查看
单选
对重大事故隐患治理过程实施全过程监督管理的是( )。
A 施工单位负责人 B 项目负责人 C 项目专职安全员 D 安全监督管理部门
查看
单选
地下连续墙施工中,导墙的材料、平面位置、形式、埋置深度、墙体厚度、顶面高程应符合设计要求;设计未要求时,应符合的规定是( )。
A 导墙宜采用钢筋混凝土构筑 B 导墙的平面轴线应与地下连续墙轴线垂直 C 导墙底端埋入土内的深度不宜大于 1m D 导墙顶端应高出地面,遇地下水位较高时,导墙顶端应高于稳定后的地下水位 2m以上
