案例题 某施工单位承建一高速公路路面工程,项目位于丘陵地区,属亚热带季风气候,地方路网发达,交通运输较为便利。设计速度100Km/h,双向四车道,主线长15Km。起讫桩号为K15+000~K30+000。行车道宽度为3.75m。

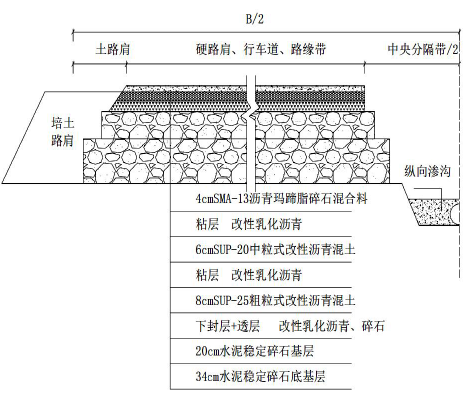

主要工程内容有:水稳底基层、水稳基层、沥青混凝土面层及路面排水等,路面结构如图1-1 所示。

施工过程中发生了如下事件:
事件一:路面工程施工前,施工单位编制的专项施工方案中,施工安全保证措施包括技术措施、监测监控等,专项方案实施前,项目部按照要求进行了方案交底。同时,施工现场管理人员向X 进行了安全技术交底。其由双方和Y 共同签字确认。
事件二:路面各层施工时,项目部配置以下主要机械设备:水稳拌合站,沥青混合料拌合站、纤维投料机、运输车,装载机、摊铺机,压路机,水泥浆洒布车,振动夯实机,智能沥青洒布车等。K17+100~K17+500 段基层在养生过程中出现收缩裂缝。经弯沉检测,结构层的承载力满足设计要求,为了防止后期发生质量病害,技术人员采取了灌缝处理措施。
事件三:面层施工中,施工单位的部分做法如下:
①中面层施工前,施工单位完成了成品改性沥青的招标工作,择优选择了一家实力特强的供应商,施工单位要求供货单位供货时需提供有关改性剂与基质沥青的两份技术资料;
②中面层施工采用两台摊铺机梯队作业,当日摊铺作业结束后,采用斜缝设置横向接缝;
③上面层沥青玛蹄脂碎石混合材料配合比设计中沥青用量较高,在正式开始上面层施工前,施工单位选取了200m 路段作为试验段,采用轮胎压路机进行碾压施工。
事件四:K20+000~K25+000 段具备先行施工条件,施工单位决定将该段底基层、基层划分为4 个施工段进行流水施工,持续时间见表1。待基层施工完成后,对下、中、上面层不分段组织顺序作业,各层施工时间均为4 天,底基层与基层,基层与下面层之间的技术间歇均为4 天。
表1 底基层、基层分段持续时间(单位:天)

问题:
1.补充事件一中施工安全保证措施的另外两项主要内容。写出由X,Y 的名称。
2.补充事件二中路面各层施工时还需要的机械设备,写出基层收缩裂缝处理的其他两种措施。
3.写出事件三①中两份技术资料的名称,逐条判断②,③的做法是否正确?若不正确写出正确做法。
4.根据事件四中的已知条件,计算K20+000~K25+000 段路面施工工期(单位:天),复制图1-2 到专用答题卡上,并完善基层与下面层的横道图。
表1-2 流水施工横道图

正确答案
1.安全保证措施内容:组织保障、应急预案。X:现场作业人员,Y:专职安全管理人员。
2.机械设备:平地机,石屑、场料撒布车,清除车,洒水车。处理措施:撒铺热改性沥青、铺玻纤格栅。
3.改性剂型号、基质沥青质量检验报告(沥青样品)。②错误,采用垂直平缝设置横向接缝。③
错误,采用振动压路机进行碾压施工。
4.总工期=12+4+(2+4+2+4)+4+(4+4+4)=44d。
查看解析

相关试题

单选
塑料排水板施工工艺程序有:①整平原地面;②摊铺下层砂垫层;③机具就位;④割断塑料排水板;⑤插入套管;⑥机具移位;⑦拔出套管;⑧塑料排水板穿靴;⑨摊铺上层砂垫层。
A ①③②⑨④⑤⑦⑧⑥ B ①②③⑧⑤⑦④⑥⑨ C ①②③⑧④⑤⑥⑦⑨ D ①②③⑨④⑤⑦⑧⑥
查看
单选
无机结合料生产配合比设计不包括的技术内容是( )。
A 确定料仓供料比例 B 确定水泥稳定材料的容许延迟时间 C 确定施工合理含水率及最大干密度 D 确定结合料剂量的标定曲线
查看
单选
下列公路工程质量事故中,属于较大质量事故的是( )。
A 二级公路项目的中隧道结构坍塌事故 B 二级公路项目的大桥主体结构垮塌事故 C 高速公路项目的路基(行车道宽度)整体滑移事故 D 直接经济损失5000 万元以上1 亿元以下的事故
查看
单选
有关加筋土挡墙施工,说法错误的是( )。
A 加筋土挡墙应用在挖方路段或地形陡峭的山坡 B 墙背拉筋锚固段填料宜采用粗粒土或改性土等填料 C 严禁使用羊足碾碾压 D 靠近墙面板1m 范围内,应使用小型机具夯实或人工夯实
查看
单选
沥青路面结构中( )有排水、隔水、防冻、防污的作用。
A 面层 B 基层 C 底基层 D 垫层
查看
单选
下列公路工程设计变更中,属于重大设计变更的是( )。
A 超过初步设计批准概算的变更 B 大中桥的数量或结构形式发生变化的变更 C 路面结构类型、宽度和厚度发生变化的变更 D 连接线的标准和规模发生变化的变更
查看
单选
交通运输主管部门或者其委托的建设工程质量监督机构履行监督检查职责时,正确的说法是 ( )。
A 派2 名以上有执法权的人员进入被检查单位和施工现场进行检查 B 组织制定项目质量保证体系 C 对工程构配件质量进行全部检测 D 组织制定项目安全生产教育计划
查看
单选
工程量清单汇总表中的投标报价不包括( )。
A 暂列金额 B 计日工合计 C 暂估价 D 清单合计
查看
单选
对重大事故隐患治理过程实施全过程监督管理的是( )。
A 施工单位负责人 B 项目负责人 C 项目专职安全员 D 安全监督管理部门
查看
单选
地下连续墙施工中,导墙的材料、平面位置、形式、埋置深度、墙体厚度、顶面高程应符合设计要求;设计未要求时,应符合的规定是( )。
A 导墙宜采用钢筋混凝土构筑 B 导墙的平面轴线应与地下连续墙轴线垂直 C 导墙底端埋入土内的深度不宜大于 1m D 导墙顶端应高出地面,遇地下水位较高时,导墙顶端应高于稳定后的地下水位 2m以上
