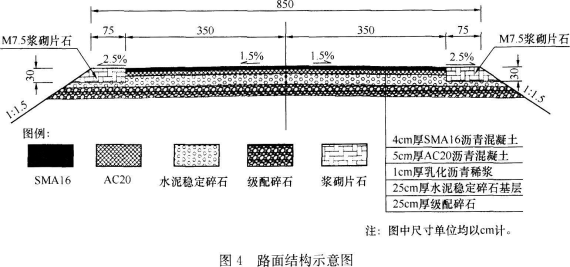

案例题 某施工单位承接了K0+000~K48+000段二级公路路面施工,路面结构示意图如图4所示,该公路靠近三峡某风景旅游区,沿线居民较多。

施工中发生了如下事件:
事件1:施工单位组建了工地试验室,采购了马歇尔试验仪、恒温水槽、真空保水容器、烘箱、天平、温度计、卡尺等设备。试验室人员通过马歇尔稳定度试验,测试得到了标准试件在标准马歇尔稳定度试验条件下的稳定度为X;另外,将标准试件在60±1℃恒温水槽中保温48h,然后测试得到了其稳定度为Y,计算得到Z=Y/X×100%。
事件2:施工单位在K25+100右侧设置了沥青混凝土集中拌和站。在沥青混凝土面层施工过程中,环保部门接到当地居民举报,称施工单位造成了较严重的大气污染。环保部门工作人员到施工现场实测了PM2.5和SO?等大气质量指标,多项指标严重超标。环保部门工作人员指出施工单位存在的主要问题有:
(1)施工便道为简易土路,雨天泥泞、晴天扬尘。
(2)运输砂石、矿粉的车辆未加盖,沿途遗洒、粉尘飞扬。
(3)沥青混凝土集中拌和站的烟尘敞口排放、严重超标。
环保部门工作人员根据《中华人民共和国环境保护法》相关规定,责令施工单位进行整改并处以罚款。
【问题】
1.本工程中基层混合料的拌和方法有哪两种?从环保的角度考虑,本工程宜采用哪一种?
2.本工程路面结构的上面层和底基层在粒料级配方面分别有何要求?
3.事件1中试验方法除了用于沥青路面施工质量检验外,还有什么用途?
4.写出事件1中Z的名称,它是反映沥青混合料什么性能的指标?
5.针对事件2中环保部门工作人员指出的三个问题,分别写出整改措施。

正确答案
1.两种施工方法:路拌法和中心站集中拌合法(或厂拌法)。本工程宜采用中心站集中拌合法(或厂拌法)。
2.上面层(SMA)的矿料级配组成中应缺少1个或几个档次,形成间断级配;底基层(级配碎石)级配应接近圆滑曲线(或应形成连续级配)。
3.马歇尔稳定度试验还可用于沥青混合料的配合比设计。
4.叫作残留稳定度,它是反映沥青混合料受水损害时抵抗剥落能力的指标。
5.整改措施:
(1)对施工便道进行硬化,防止扬尘;
(2)运输易飞扬的材料时,采取遮盖措施(或罐装运输);
(3)对拌和站安装烟尘处理装置(或除尘装置)。
查看解析

相关试题

单选
关于普通钢筋说错误的是( )。
A 施焊顺序宜由中到边对称地向两端进行,先焊骨架下部,后焊骨架上部,相邻的焊缝采用分区对称跳焊,不得顺方向一次焊成 B 轴心受拉和小偏心受拉构件不应采用绑扎接头 C 受力钢筋焊接或绑扎接头应设置在内力较小处,并错开布置 D 钢筋接头采用搭接电弧焊时,接头双面焊缝的长度不应小于10d,单面焊缝的长度不应小于5d
查看
单选
下列情况中,可以不进行试验路段施工的是( )。
A 滑坡地段路基 B 二级公路填石路堤 C 三级公路填土路堤 D 拟采用新技术、新工艺、新材料、新设备的路基
查看
单选
关于高处作业安全管理的措施,说法不正确的是( )。
A 高处作业不得同时上下交叉进行 B 高处作业人员应定期进行体检 C 高处作业场所临边应设置安全防护栏杆 D 必要时可用安全绳用作悬吊绳
查看
单选
挖掘浅且短的路堑宜采用的作业方法是( )。
A 单层横向全宽挖掘法 B 多层横向全宽挖掘法 C 分层纵挖法 D 通道纵挖法
查看
单选
某施工现场发生安全生产事故,造成 7 人死亡,直接经济损失 3000 万元人民币。这属于( )。
A —般生产安全事故 B 较大生产安全事故 C 特别重大生产安全事故 D 重大生产安全事故
查看
单选
下列关于公路隧道施工防排水,说法正确的是( )。
A 边坡、仰坡坡顶的截水沟应结合永久排水系统在洞口开挖后修建 B 洞外路堑向隧道内为下坡时,路基边沟应做成顺坡,向路堑外排水 C 采用井点降水法施工时,井点间距宜为 25~35m D 井点降水法工作水泵的排水能力应不小于预测抽水量
查看
单选
下列不宜采用灌砂法来测现场干密度的是( )。
A 填土路基 B 填石路堤 C 水泥稳定土基层 D 砂石路面
查看
单选
锚杆挡土墙施工工序主要有:①基坑开挖、②基础浇(砌)筑、③锚杆安放与注浆锚固、④肋柱和挡土板预制、⑤挡土板安装、⑥钻孔、⑦墙后填料填筑与压实、⑧肋柱安装、⑨锚杆
A ①②⑨⑥③④⑧⑤⑦ B ①②⑨⑥④③⑧⑦⑤ C ①②⑨⑧⑥④③⑤⑦ D ①②⑨⑥④③⑧⑤⑦
查看
单选
按结构体系划分,桥梁结构基本体系不包括( )。
A 梁式桥 B 拱式桥 C 斜拉桥 D 悬索桥
查看
单选
隧道爆破钻眼爆破施工,掘进工作面的炮眼有:①掏槽眼;②辅助眼;③周边眼。预裂爆破正确的起爆顺序是( )。
A ①②③ B ③①② C ③②① D ①③②
查看
