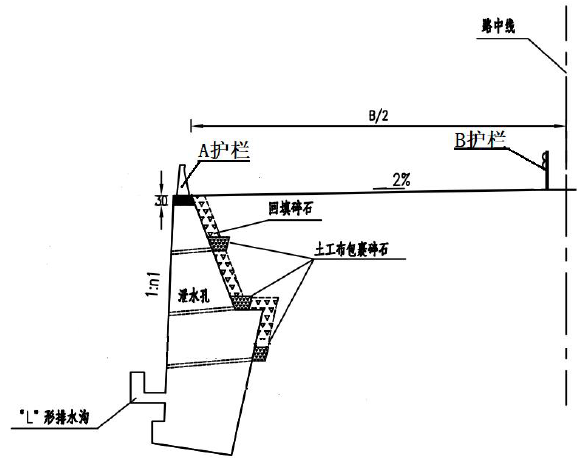

案例题 某施工单位承接高速公路路基工程施工,起讫桩号 K120+005~K130+365,该公路为双向四车道,设计速度为 80Km/h,路基宽度为 25.5m,其中 K125+780~K125+810 为重力式片石混凝土挡土墙,墙高最高为 10m,设计要求地基容许承载力不小于 0.5MPa。片石混凝土挡土墙立面示意图如下图所示。

施工中发生了如下事件:
事件一:施工单位在施工挡土墙时,对作业人员进行了技术交底,部分摘录如下:
①基坑开挖应分段跳槽进行,分段位置结合伸缩缝、沉降缝等设置确定。
②挡土墙基底为倾斜面时,通过超挖填补控制基底高程。
③挡土墙端部伸入路堤部分要先于墙体砌筑。
④挡土墙混凝土达到设计强度的 80%时,应进行墙背回填。
事件二:施工单位在施工 K122+525~K122+675 段路堤时,该路段内存在大量的软土地基,软土地基的平均厚度为 6.3m,施工前须对这部分软弱地基进行处理,处理合格后方可进行路基施工。施工单位拟采用塑料排水插板的方式来处理,处理宽度 30m,排水板在路基横向和纵向的布置间距均为 1.5m,按照正方形来布置。排水板伸入垫层的长度为 1.5m(工作垫层为 1m,砂砾垫层为 0.5m),预留的长度为 0.5m,施工工艺为:测量放样→原地面清表平整→铺设工作垫层→铺设砂砾垫层→测量放样→机具就位→C→插入套管→激振锤沉入→拔出套管
→D→机具移位→E→填筑路基。
问题:
1.按照护栏的结构类型,写出 A 护栏和 B 护栏的类型名称。
2.按照墙背形式和位置写出该挡土墙的名称。
3.逐条判断事件一的做法是否正确,并进行改正。
4.写出事件二中工序 C、D、E 的作业内容。
5.计算该施工单位向业主申请计量的塑料排水板长度。

正确答案
1.A-刚性护栏;B-半刚性护栏

2.按照墙背形式,该挡土墙属于衡重式挡土墙,按照位置分类,属于路肩挡土墙。

3.①正确。
②错误。设计挡土墙基底为倾斜面时,应严格控制基底高程,不得超挖填补。
③错误。挡土墙端部伸入路堤部分应与墙体同时砌筑。
④错误。挡土墙混凝土达到设计强度的 75%时,应进行墙背回填。

4.C-塑料排水板穿靴,D-割断塑料排水板,E-摊铺上层砂垫层。

5.处理宽度 30m,间距为 1.5m,所以一排的塑料排水板个数:30÷1.5+1=21;该路段起讫桩号 K122+525~K122+675,长度为 150m,塑料排水板排数是:150÷1.5+1=101,所以该塑料排水板总共有 21×101=2121,每个厚度 6.3m,所以总的计量长度为:2121×6.3=13362.3m。
查看解析

相关试题

单选
关于普通钢筋说错误的是( )。
A 施焊顺序宜由中到边对称地向两端进行,先焊骨架下部,后焊骨架上部,相邻的焊缝采用分区对称跳焊,不得顺方向一次焊成 B 轴心受拉和小偏心受拉构件不应采用绑扎接头 C 受力钢筋焊接或绑扎接头应设置在内力较小处,并错开布置 D 钢筋接头采用搭接电弧焊时,接头双面焊缝的长度不应小于10d,单面焊缝的长度不应小于5d
查看
单选
下列情况中,可以不进行试验路段施工的是( )。
A 滑坡地段路基 B 二级公路填石路堤 C 三级公路填土路堤 D 拟采用新技术、新工艺、新材料、新设备的路基
查看
单选
关于高处作业安全管理的措施,说法不正确的是( )。
A 高处作业不得同时上下交叉进行 B 高处作业人员应定期进行体检 C 高处作业场所临边应设置安全防护栏杆 D 必要时可用安全绳用作悬吊绳
查看
单选
挖掘浅且短的路堑宜采用的作业方法是( )。
A 单层横向全宽挖掘法 B 多层横向全宽挖掘法 C 分层纵挖法 D 通道纵挖法
查看
单选
某施工现场发生安全生产事故,造成 7 人死亡,直接经济损失 3000 万元人民币。这属于( )。
A —般生产安全事故 B 较大生产安全事故 C 特别重大生产安全事故 D 重大生产安全事故
查看
单选
下列关于公路隧道施工防排水,说法正确的是( )。
A 边坡、仰坡坡顶的截水沟应结合永久排水系统在洞口开挖后修建 B 洞外路堑向隧道内为下坡时,路基边沟应做成顺坡,向路堑外排水 C 采用井点降水法施工时,井点间距宜为 25~35m D 井点降水法工作水泵的排水能力应不小于预测抽水量
查看
单选
下列不宜采用灌砂法来测现场干密度的是( )。
A 填土路基 B 填石路堤 C 水泥稳定土基层 D 砂石路面
查看
单选
锚杆挡土墙施工工序主要有:①基坑开挖、②基础浇(砌)筑、③锚杆安放与注浆锚固、④肋柱和挡土板预制、⑤挡土板安装、⑥钻孔、⑦墙后填料填筑与压实、⑧肋柱安装、⑨锚杆
A ①②⑨⑥③④⑧⑤⑦ B ①②⑨⑥④③⑧⑦⑤ C ①②⑨⑧⑥④③⑤⑦ D ①②⑨⑥④③⑧⑤⑦
查看
单选
按结构体系划分,桥梁结构基本体系不包括( )。
A 梁式桥 B 拱式桥 C 斜拉桥 D 悬索桥
查看
单选
隧道爆破钻眼爆破施工,掘进工作面的炮眼有:①掏槽眼;②辅助眼;③周边眼。预裂爆破正确的起爆顺序是( )。
A ①②③ B ③①② C ③②① D ①③②
查看
