1.试验、检测设备进场安装完成后,立即报请法定或者经计量授权的计量技术机构进行校核和检定,取得使用合格证后投入试验、检测工作。首先进行原材料试验,水泥稳定碎石基层、水泥混凝土配合比方案优选,并报建设单位、监理工程师审批。
2.满足本工程道面混凝土养护至少需15556m2 无纺布。60000/60×14÷90%≈15556m2
(引入数据代表的含意:14 为规范要求的混凝土养护时间,单位:d)。
3.填缝料宜采用聚硫、硅酮、聚氨酯等材料

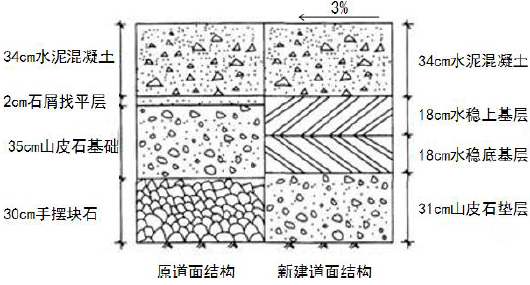

4.新旧道面交界处出现错台是由冻胀造成。
理由:道面基础为山皮石,含泥量较高,当新建道面基层和道面混凝土施工时,因坡度的原因,养护用水及降雨汇水渗入原道面基础内,使得原道面基础内局部含水率显著增高。所以,造成因冻胀而将原道面板抬高。
预防措施:在施工中,可在原道面基础暴露断面处采用水泥砂浆进行封堵,以拦截养护用水及降雨汇水渗
入原道面基础。
