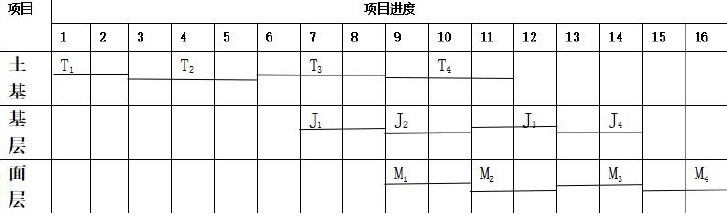

案例题 某建设工程项目部在承揽了某机场跑道工程,根据当地情况,设计底基层采用级配碎石、基层采用水泥稳定碎石,面层采用水泥混凝土。根据施工进度要求,施工单位向监理单位提交了基层施工方案,采用厂拌法进行施工,并在施工方案中提出了质量控制关键点,制定了施工进度计划(见表)。成立了专业施工队伍:土石方开挖与运输队1 个(90 人),混凝土施工队1 个(110 人),基层施工队1 个(100 人)。

问题:
1.按施工程序排列各施工队的开始工作时间及主要工作内容。
2.计算10 月份需要的劳动力总数。
3机场水泥混凝土跑道面层施工质量控制重点主要包括哪些?场道土基工程质量控制的主要方法有哪些?
4.编制劳动力需求计划的依据是什么?

正确答案
1.按开始工作时间的先后,各施工队的开始工作时间及主要工作内容分别为:
1)土石方开挖与运输队的开始工作时间为第1 个月的第1 天,
主要工作有:挖方区的挖运土;填方区的土方平整与碾压。
2)垫层及基层施工队的开始工作时间为第7 个月的第1 天,
主要工作有:垫层摊铺与碾压,基层混合料的摊铺、碾压与养护。
3)搅拌站保障队的开始工作时间与基层摊铺开始时间相同,
主要工作有:混合料拌合与运输。
4)混凝土施工队的开始工作时间为第9 个月的第1 天,
主要工作有:混合料的摊铺、振捣、安放传力杆、做面、养护及灌缝。
5)专业切缝队的开始工作时间略晩于混凝土施工队,
主要工作是切割各种施工缝。
2.
10 月份土基、基层及面层都有施工作业,非别为T4,J2,M1,对应劳动力总数分别为90,100,110。总人数为300 人。
3.
(1)①材料选择与验收。②混凝土配合比设计。③施工工艺控制。④浇筑质量控制。⑤平整度和坡度控制。
⑥养护措施。
(2)测量、试验、观察、分析、监督和总结提高
4.
编制劳动力需求量计划的依据有:主要的依据是施工进度计划;土基、基层及面层工程量,土基、基层及面层施工方案;施工工期;各类劳动定额等。
查看解析

相关试题

单选
下列不属于机场排水系统的核心部分的是( )。
A 道面边缘的盖板沟 B 检查井 C 机场附近的河流 D 将各调节部分所汇集的水引导至容泄区的管路
查看
单选
飞行区附属设施不包括( )。
A 物理围界 B 巡场道路 C 飞机地锚 D 防护及支挡工程
查看
单选
可用于处理填土厚度不大、填土成分可做地基土的填土地基的方法不包括( )。
A 换填法 B 分层压实法 C 振动碾压法 D 冲击碾压法
查看
单选
视频监控系统,视频图像和音频信息资料的保存时限应不少于( )d。
A 30 B 60 C 90 D 120
查看
单选
跑道边灯在跑道入口内移的情况下,从跑道端至内移跑道入口之间的灯应对接近方向显示( )。
A 白色 B 红色 C 黄色 D 黄色
查看
单选
年旅容吞吐量6600 万人次属于( )。
A 超大型机场 B 大型机场 C 中型机场 D 小型机场
查看
单选
以下( )类运行是指决断高(DH)低于15m,或无决断高(DH)、跑道视程(RVR)小于175m但不小于50m的精密进近和着陆。
A Ⅱ B ⅢA C ⅢB D ⅢC
查看
单选
下滑天线设备的电气调整的各步骤中,不涵盖( )调整。
A 发射机 B 天线系统 C 监视器 D 天线基础
查看
单选
不在飞机起飞着陆区的是( )。
A 道肩 B 机坪 C 防吹坪 D 升降带
查看
单选
以下( )是向进场或者离场飞行阶段接受管制的航空器提供的空中交通管制服务。
A 机场管制服务 B 进近管制服务 C 区域管制服务 D 以上都不是
查看
刷题小程序
民航机场工程管理与实务题库小程序
