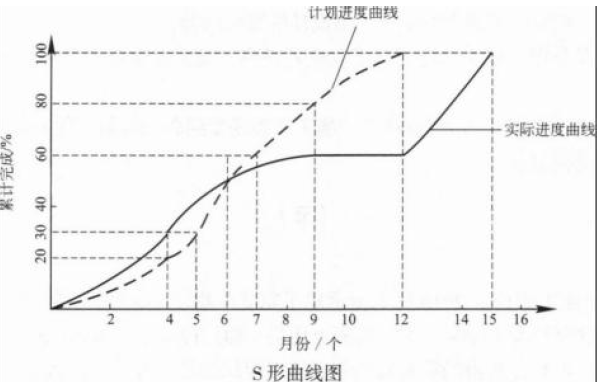

案例题 某机场场道第2 标段施工单位在土石方施工中,利用s 曲线法管理施工进度,计划进度与实际进度的结果对比见下图。

问题:
1.从时间和工作量上定性、定量分析第4 个月月底工程施工实际进展状况。
2.从时间和工作量上定性、定量分析第9 个月月底工程施工实际进展状况。
3.说明该工程工期拖延的时间。
4.利用S 曲线比较,可获取哪些信息?

正确答案
1.截至第4 个月的月底,实际进度超前计划进度,超前时间为1 个月,实际完成了计划进度的150%。
2.第9 个月月底,实际进度落后于计划进度,落后时间为2 个月。实际仅完成计划进度的75%。
3.该工程没有按期完成,总工期向后拖延3 个月。
4.
1)实际工程进展速度;
2)进度超前或拖后的时间;
3)工程量完成的情况。
S 曲线法的基本功能就是可比较准确的确定实际工程进展速度;进度超前或拖后的时间和工程量完成的情况。只要曲线绘制无误,就可定量地确定工程进度的超前或拖后状况并预测未来总工期的超前或拖后情况。
查看解析

相关试题

单选
下列不属于机场排水系统的核心部分的是( )。
A 道面边缘的盖板沟 B 检查井 C 机场附近的河流 D 将各调节部分所汇集的水引导至容泄区的管路
查看
单选
飞行区附属设施不包括( )。
A 物理围界 B 巡场道路 C 飞机地锚 D 防护及支挡工程
查看
单选
可用于处理填土厚度不大、填土成分可做地基土的填土地基的方法不包括( )。
A 换填法 B 分层压实法 C 振动碾压法 D 冲击碾压法
查看
单选
视频监控系统,视频图像和音频信息资料的保存时限应不少于( )d。
A 30 B 60 C 90 D 120
查看
单选
跑道边灯在跑道入口内移的情况下,从跑道端至内移跑道入口之间的灯应对接近方向显示( )。
A 白色 B 红色 C 黄色 D 黄色
查看
单选
年旅容吞吐量6600 万人次属于( )。
A 超大型机场 B 大型机场 C 中型机场 D 小型机场
查看
单选
以下( )类运行是指决断高(DH)低于15m,或无决断高(DH)、跑道视程(RVR)小于175m但不小于50m的精密进近和着陆。
A Ⅱ B ⅢA C ⅢB D ⅢC
查看
单选
下滑天线设备的电气调整的各步骤中,不涵盖( )调整。
A 发射机 B 天线系统 C 监视器 D 天线基础
查看
单选
不在飞机起飞着陆区的是( )。
A 道肩 B 机坪 C 防吹坪 D 升降带
查看
单选
以下( )是向进场或者离场飞行阶段接受管制的航空器提供的空中交通管制服务。
A 机场管制服务 B 进近管制服务 C 区域管制服务 D 以上都不是
查看
刷题小程序
民航机场工程管理与实务题库小程序
