案例题 【背景资料】

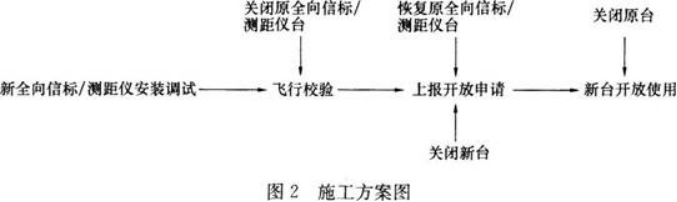

某支线机场于2000年建成通航,导航设施建设有仪表着陆/测距仪台和全向信标/测距仪台各一套,现对其进行更新。其中,仪表着陆/测距仪台为原址更新,机房利旧,并对接地系统进行改造,分别在航向台和下滑台机房四周增加地网400m;在原全向信标/测距仪台附近350m处新建一个全向信标/测距仪台,使用原台站的频率和呼号,台站土建工程已竣工。预计仪表着陆/测距仪比全向信标/测距仪晚到货一周。建设单位要求施工单位以尽早竣工为原则编制施工方案,施工期间至少要保证一套导航设施供机场运行使用,施工单位按要求编制工程施工方案,其中全向信标/测距仪台施工方案如图2所示:

该工程仪表着陆/测距仪台下滑天线为捕获效应天线,施工单位根据相关条件,计算出下滑天线的挂高,其中下天线的挂高为4.20m。由于工期紧张,下滑台设备调试与接地网施工同时进行,技术人员发现始终不能把近场监控参数调试到正常值范围,直到接地网施工完成后,近场监控参数才调试正常。投产飞行校验时,校验员告知下滑角为2.88°,比设计要求低0.12°,要求调整下滑天线挂高,其中下天线调整0.20m,施工单位作了相应调整后,下滑角达到3°的设计要求。
【问题】
1.写出该机场仪表着陆/测距仪台的施工方案,说明更新工程应该在全向信标/测距仪台建设进行到上图的哪个阶段才开始施工。
2.在投产飞行校验前后,下滑台中天线、上天线的挂高分别是多少确定下滑天线挂高的因素有哪些
3.分析接地网施工时,下滑台设备参数不能调试到正常范围的原因。

正确答案
1.机场仪表着陆/测距仪台的施工方案:关闭原仪表着陆/测距仪台→拆除原仪表着陆/测距仪台→新仪表着陆/测距仪台安装调试→飞行校验→上报开放申请→开放使用。
更新工程应该在新建全向信标/测距仪台校飞结束,原全向信标/测距仪台恢复使用后开始施工。
2.投产飞行校验前下滑台中天线、上天线的挂高分别是8.40m与12.60m。投产飞行校验后下滑台中天线、上天线的挂高分别是:8.80m、13.20m。确定下滑天线挂高的因素有:下滑台频率、下滑角、下滑台与跑道入口端的纵向坡度。
3.下滑台设备参数不能调试到正常范围的原因:按照《民用航空通信导航监视设施防雷技术规范》MH/T 4020—2016,人工水平接地体的埋设深度不宜小于0.7m。在下滑台周围增加的400m接地网,有一部分在下滑台的场地保护区“A”区范围内,接地沟和接地沟旁的堆土,远远超过了场地保护区“A”区设计坡度±4cm的平整范围内,会严重影响下滑信号的辐射场型,下滑近场监控天线接收回来的监控信号必然是不准确的。进行接地网施工的施工人员、机具、施工车辆、堆放的接地材料都会影响下滑信号的辐射场型。
查看解析

相关试题

单选
自动相关监视技术是基于( )定位的航空器运行监视技术。
A 激光 B 雷达 C 无线电 D 卫星
查看
单选
进行天线基础基准点的初始定位及直角坐标系的建立和复核需要使用( )。
A 万用表 B 示波器 C 反射仪 D 全站仪
查看
单选
在水泥混凝土道面设计中,混凝土强度以( )强度为设计标准。
A 抗剪 B 弯拉 C 扭转 D 抗压
查看
单选
民用机场道面水泥不宜选用( )。
A 矿渣硅酸盐水泥 B 快硬早强型水泥 C 普通硅酸盐水泥 D 火山灰质硅酸盐水泥
查看
单选
机场场道工程专业承包-级资质的企业净资产要求为( )万元以上。
A 1000 B 4000 C 6000 D 8000
查看
单选
对于广播系统,从接线盒到扬声器箱的线路均应加( )保护。
A 阻燃管 B 塑料保护套管 C PVC管 D 金属保护管
查看
单选
在交通要道等地区爆破建筑物时,应采用( )。
A 导爆索起爆 B 火花起爆 C 毫秒雷管起爆 D 导爆管起爆
查看
单选
在航站楼广播、电视系统安装施工过程中,必须与土建施工同时进行的工序是( )。
A 预埋管线 B 绝缘测试 C 设备定位测量 D 音频矩阵的安装
查看
单选
机坪供电对象有( )。
A 机务维修、机位标记牌、顺序闪光灯 B 泊位引导装置、顺序闪光灯、机位标记牌 C 顺序闪光灯、泊位引导装置、机务维修 D 机位标记牌、机务维修用电、泊位引导装置
查看
单选
在运输机场开放使用的情况下,确需在飞行区及与飞行区邻近的航站区内进行施工。应当取得运输机场所在地( )的批准。
A 县级以上地方人民政府 B 公安局 C 规划局 D 地区民用航空管理机构
查看
