案例题 某机场道面结构层设计为:底基层采用10%的石灰土,厚度18cm。
1.施工技术要求如下:
(1)石灰土混合料必须是集中搅拌;
(2)石灰必须达到Ⅲ级及以上标准;
(3)必须采用摊铺机摊铺,压路机碾压;
(4)压实度要求达到重型击实法的98%;
(5)平整度要求控制在+2cm~-3cm范围之内。

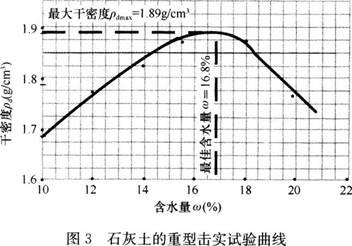

2.试验室提供的石灰土重型击实试验曲线如图3所示。



3.施工单位先做了3000m2的试验段,其质量检测结果如下:
(1)个别区域平整度不合格;
(2)厚度平均值为15cm;
(3)石灰剂量为8.5%;
(4)压实度平均值98.1%。
【问题】
1.计算施工必须达到的干密度,写出含水量控制范围。
2.厚度平均值未达到设计要求,是由于哪个指标确定的不对造成的?
3.个别区域平整度不合格,分析其可能的原因。
4.石灰剂量测定值不合格,分析其可能的原因。

正确答案

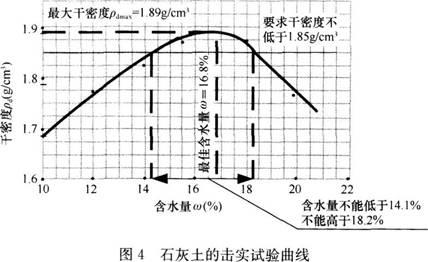

1.根据石灰土击实试验曲线显示(如图4所示),其最大干密度ρdmax=1.89g/cm3,施工必须达到的干密度为1.89×0.98=1.85g/cm3。
在击实试验曲线(如图4所示)上所对应的含水量范围为14.1%(在14%~14.5%之间均对)~18.2%(在18%~18.5%之间均对)。
2.厚度平均值未达到设计要求,是由于虚铺系数确定的不对造成的。
3.个别区域平整度不合格可能的原因:(1)初压用了重型压路机;(2)压路机行走不均匀;(3)个别区域土基高低不平;(4)压路机在碾压过程中有急刹车现象。
4.石灰剂量测定值只有8.5%,不合格可能的原因:(1)石灰剂量测定不及时;(2)石灰质量未达到Ⅲ级及以上标准;(3)拌合不均匀且测量点缺乏代表性;(4)拌合计量不准且存在系统负误差。

查看解析

相关试题

单选
民用机场的救援和消防级别与( )有关。
A 年旅客吞吐量 B 使用该机场的飞机尺寸 C 该机场的飞行区指标 D 机场所在城市的级别
查看
单选
湿陷性黄土的处理方法包括:换土、石灰土垫层和( )。
A A.堆载预压 B B.注浆 C C.强夯 D D.挤密
查看
单选
当测距仪与仪表着陆系统配合使用时,测距仪可以替代( )。
A 航向信标 B 下滑信标 C 指点信标 D 全向信标
查看
单选
两条平行跑道,磁方位角为138°/318°,常年主导风向为东南风,则两条跑道的主降端跑道号码标志分别是( )。
A A.14L、32L B B.14L、14R C C.14R、32R D D.32L、32R
查看
单选
某民航机场跑道一端磁方位角为326°,常年主导风向为西北风,则通常用于着陆的跑道端号码为( )。
A 33 B 32 C 15 D 14
查看
单选
飞机主起落架外轮外侧边间距为10m,则要求跑道宽度为( )m。
A 23 B 30 C 45 D 60
查看
单选
B767—300的翼展为47.6m,则该机型要求飞行区指标Ⅱ应是( )。
A B B C C D D E
查看
单选
跑道边灯必须是发白光的( )。
A 定向发光 B 恒定发光灯 C 全向发光 D 单向发光
查看
单选
塔台管制和航路管制的中间管制环节是( )。
A 进近管制 B 区域管制 C 机场管制 D 程序管制
查看
单选
进行天线基础基准点的初始定位及直角坐标系的建立和复核需要使用( )。
A 万用表 B 示波器 C 反射仪 D 全站仪
查看
