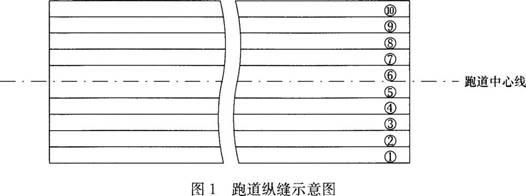

案例题 某机场跑道长2600m,宽45m(共分10条板,如图1中①~⑩所示。其中:①板与联络滑行道相接)。由于使用时间较长及道面嵌缝料的失效,跑道道面普遍出现掉边掉角,机场使用单位决定在不停航的情况下对该跑道进行修补和灌缝,工期为20d。拟采用的道面修补材料在成型后4h抗折强度可达到5.0MPa,满足开放飞行对强度的要求。该机场每日无航班时间为当日20:00一次日06:00。


某施工单位承接了该修补项目施工任务。进场后,施工单位详细察看了现场,发现跑道上的飞机轮迹印全部集中于跑道中心线两侧各三条板(③~⑧)的部位。根据实际情况,施工进场与退场各需0.5h。施工单位在编制施工方案时,确定采用从跑道一端全宽度(①~⑩)推进的修补作业方式。考虑到修补后4h方可满足强度要求,施工单位将每日修补作业时间定为当日20:30一次日02:00,并进行了试验段施工验证。结果表明:每日完成工程量为120m,无法满足进度要求。为此,项目经理部召开了专题会议进行分析研究,会上有人建议在不增加施工力量的前提下,将原方案全宽度推进的作业方式调整为:进场后,先施工跑道中心线两侧各三条板(③、④、⑤、⑥、⑦、⑧)的部位以及①、②板与联络滑行道相接部位至次日02:00,其余部位02:00以后施工,以此来加快施工进度。
【问题】
1.不停航施工时,应采取哪些方式将施工人员和车辆的活动限制在施工区域内?
2.若执行调整后的施工方案,每日施工作业最晚应于什么时间结束?说明理由。
3.建议调整的施工方案是否合理?说明理由。
4.目前,我国民用机场道面通常采用哪些类型的高性能嵌缝材料?
5.指出该机场每日开航前施工现场检查、验收需达到的要求。

正确答案

1.应采取设置旗帜、路障、临时围栏或配备护卫人员等方式。
2.每Et施工作业最晚应于05:00结束。
理由:按照民航机场不停航施工有关规定,在航空器起飞、着陆前0.5h,施工单位应当完成施工人员、设备的退场并将现场清理完毕,加上退场时间需0.5h,故施工单位最晚应于05:00结束施工作业。
3.建议调整的施工方案合理。
理由:因飞机起降及滑行全部落于③~⑧板部位及①、②板与联络滑行道相接部位,所以,每日进场后先施工该部位至次日02:00,强度形成至少为4h,满足飞机起降、滑行对道面强度的要求。因⑨、⑩板及①、②板不与联络道相接的部位无荷载作用,所以,该部位可安排在次E1 02:00—05:00进行修补作业。通过调整作业面展开顺序,可比原方案延长作业时间3h,故可有效提高日完成量。
4.我国民用机场道面通常采用硅酮类嵌缝料、聚硫类嵌缝料。
5.机场每日开航前施工现场检查、验收的要求:(1)道面上无粘结的碎粒和污物;(2)所有施工人员、机械、设备及工具等全部撤至安全地带;(3)临时标志符合技术标准;(4)施工现场符合《民用机场运行安全管理规定》(CCAR—140)中关于不停航施工管理的一般规定。
查看解析

相关试题

单选
民用机场的救援和消防级别与( )有关。
A 年旅客吞吐量 B 使用该机场的飞机尺寸 C 该机场的飞行区指标 D 机场所在城市的级别
查看
单选
湿陷性黄土的处理方法包括:换土、石灰土垫层和( )。
A A.堆载预压 B B.注浆 C C.强夯 D D.挤密
查看
单选
当测距仪与仪表着陆系统配合使用时,测距仪可以替代( )。
A 航向信标 B 下滑信标 C 指点信标 D 全向信标
查看
单选
两条平行跑道,磁方位角为138°/318°,常年主导风向为东南风,则两条跑道的主降端跑道号码标志分别是( )。
A A.14L、32L B B.14L、14R C C.14R、32R D D.32L、32R
查看
单选
某民航机场跑道一端磁方位角为326°,常年主导风向为西北风,则通常用于着陆的跑道端号码为( )。
A 33 B 32 C 15 D 14
查看
单选
飞机主起落架外轮外侧边间距为10m,则要求跑道宽度为( )m。
A 23 B 30 C 45 D 60
查看
单选
B767—300的翼展为47.6m,则该机型要求飞行区指标Ⅱ应是( )。
A B B C C D D E
查看
单选
跑道边灯必须是发白光的( )。
A 定向发光 B 恒定发光灯 C 全向发光 D 单向发光
查看
单选
塔台管制和航路管制的中间管制环节是( )。
A 进近管制 B 区域管制 C 机场管制 D 程序管制
查看
单选
进行天线基础基准点的初始定位及直角坐标系的建立和复核需要使用( )。
A 万用表 B 示波器 C 反射仪 D 全站仪
查看
