案例题 背景
某机场现有南北向跑道长2600m,跑道两端均已有Ⅰ类精密进近仪表着陆系统和Ⅰ类精密进近灯(无顺闪);跑道双向设有标准的PAPl系统(坡度灯);跑道灯光系统配备有:跑道边灯、跑道入口灯和跑道入口翼排灯、跑道末端灯。现需要对跑道及配套的设施进行必要的扩建,其方案是将跑道南端向外延长400m。由于跑道南端净空条件的限制,跑道入口内移200m,其下滑航道角保持不变。
本工程合同工期约定为240d,场道土石方工程量为20万m3;每立方米综合单价为40元,当工程量超过合同约定10%时,其超过部分按每立方米35元计算。在实际施工期间,因雨天气的影响,土石方难度增大,使施工单位耽误工期2d:又因航空业务繁忙,不能按预定的时间停航,使设备安装调试拖延工期3d;在土石方施工中,又因碾压密实度不够,监理工程师下令返工造成延误工期1d。工程完工后,经核实。确认实际完成土石方工程量为28万m3。
2.问题
(1)跑道入口内移后,如何对目视助航灯光系统中的设施作相应的增加和调整
(2)跑道入口内移后,为要求原设施与跑道入口和跑道端的距离关系不变,原设在跑道南端的仪表着陆设施(不考虑指点标台)应调整到什么位置
(3)本工程中土石方工程结算应为多少万元写出计算过程。
(4)本工程工期应该顺延多少天根据本工程中造成各种延误的情况进行分析。

正确答案
(1)
1)跑道延长部分应按规范增设跑道边灯,跑道灯光颜色应按规范统一调整;
2)跑道入口灯和跑道入口翼排灯平行向外移动200m,即移到内移后的跑道入口处;
3)跑道末端灯平行向外移动400m,即移到延长后的跑道末端处;
4)进近灯光向外移动200m,并按规范要求布置;
5)PAPl系统沿跑道延长方向顺延200m。
(2)
1)航向信标台的位置沿跑道延长方向顺延400m;
2)下滑信标台的位置沿跑道延长方向顺延200m。
(3)

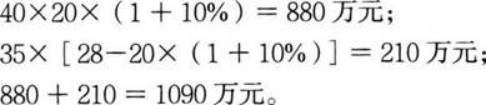

1)计算:

2)本工程土石方工程结算应为1090万元。
(4)
1)工期应顺延3d;
2)理由:因阴雨天气影响耽误工期2d属施工单位原因,不应顺延;因土石方碾压密实度不够而返工属施工单位本身原因,不应顺延;未按约定时间停航给施工单位造成工期延误是属于非施工单位本身原因,应顺延。所以,工期顺延3d。
查看解析

相关试题

单选
下列关于机场的说法中,不正确的是( )。
A 民用机场分为运输机场和通用机场 B 通用机场是公共基础设施 C 民用机场包括临时机场 D 军民合用机场管理办法由国务院、中央军委制定
查看
单选
在工作区墙面上的电源应采用( )电源。
A 单相 B 脉动 C 三相 D 直流
查看
单选
下列工程中属于飞行区场道工程的是( )工程。
A 机坪服务车道 B 机场进场路 C 机场围界 D 航站楼高架桥
查看
单选
调节混凝土结构硬化的外加剂有促凝剂、早强剂及()等。
A 减水剂 B 塑化剂 C 缓凝剂 D 发气剂
查看
单选
( )是道面结构的最下层,支承着道面结构的自重和飞机荷载。
A 面层 B 基层 C 垫层 D 土基
查看
单选
水泥混凝土从搅拌机出料直至卸放在铺筑现场的时间,宜不超过( ),期间应减少水分蒸发,必要时应覆盖。
A 10min B 30min C 45min D 60min
查看
单选
跑道末端灯必须为向跑道方向( )发光灯。
A 发绿色光的单向闪光 B 发黄色光的全向恒定 C 发红色光的单向恒定 D 发蓝色光的双向恒定
查看
单选
机场目视助航工程相关职称包括( )专业职称。
A 场道 B 通信 C 测量 D 计算机
查看
单选
双绞线的衰减串扰比较大,表示其( )。
A 传输信号速度快 B 传输信号衰减快 C 抗干扰能力强 D 抗干扰能力差
查看
单选
飞机的配载平衡主要由( )系统来完成。
A 航班信息处理 B 资源分配 C 信息集成 D 离港控制
查看
刷题小程序
民航机场工程管理与实务题库小程序
