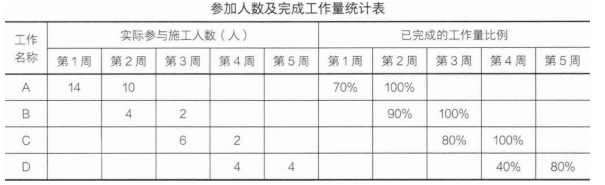

1.第1周末:BCWS=10×500×1×7+3000/2=36500(元)。
第5周末:BCWS=(10×500×2×7+3000)+(4×500×7+400)+(8×500×
7+100000)+(4×500×2×7+200)=243600(元)。
2.第1周末:BCWP=(10×500×2×7+3000)×70%=51100(元)。
第5周末:BCWP=(10×500×2×7+3000)+(4×500×2×7+400)+(8×500×7+100000)+(4×500×2×7+200)×80%=73000+14400+128000+22560=237960(元)。
3.第1周末:ACWP=14×500×7+3000×70%=51100(元)。
第5周末:ACWP=(14×500×7+10×500×7+3000)+(4×500×7+2×500×7+400)+(6×500×7+2×500×7+100000)+(4×500×7+4×500×7+200×80%)=87000+21400+128000+28160=264560(元)。
4.第1周末:
CV=BCWP--ACWP=51100—51100=0(元)。
SV=BCWP--BCWS=51100—36500=14600(元)。
投入持平,进度提前。
第5周末:
CV=BCWP--ACWP=237960—264560=一26600(元)。
SV—BCWP--BCWS=237960—243600=一5640(元)。
投入超支,进度延误。
5.(1)竣工资料缺少的内容有:工程概况、已安装设备明细表、重大工程质量事故报告和验收证书。
(2)施工单位需在竣工图上签字的人员为:施工单位的编制人、审核人,技术负责人。
6.(1)保修期应为12个月。
(2)在保修期间,施工单位对由于非施工单位原因而造成的质量问题,应积极配合建设单位、运行维护单位分析原因并完成现场处理,所涉及费用与建设单位协商处理。
