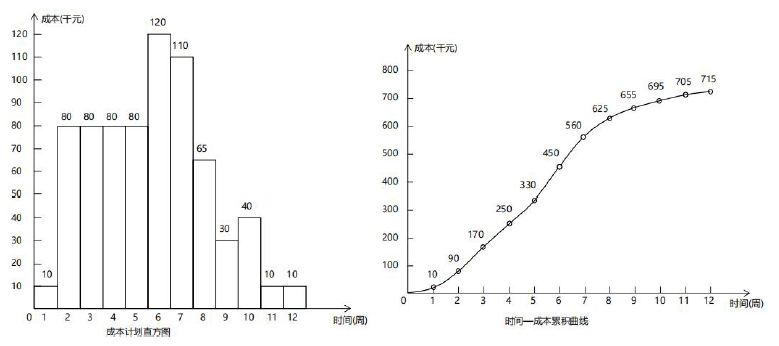

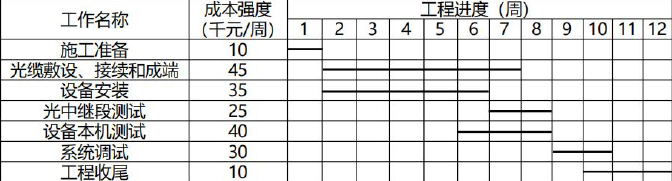

1.本工程按周编制的成本计划及本工程的时间一成本累积曲线,如下:

2.合同价款不合理。
安全生产费按建筑安装工程费的2%计取,属于不可竞争费用,不得打折计取、不得删减。
合同价款=(140-40)×80%+140×2%=82.8 万元。
3.BCWS=10+80+80+80+80=330 千元
BCWP=10+80+80+80+(45+35/2)=312.5 千元
ACWP=335 千元
CPI=BCWP/ACWP=312.5/335=0.93,费用超支
SPI=BCWP/BCWS=312.5/330=0.94,进度滞后
ACWP>BCWPS>BCWP,效率低,进度慢,投入超前,整改措施:用工作效率高的人更换一批工作效率低的人员。
4.施工单位的竣工结算价款为:82.8+(8-4.5)×80%+4.5+8×2%=87.84 万元。
5.本工程的质量保证金按竣工结算价款的3%计取:87.84×3%=2.64 万元。施工单位最早于2025 年1月31 日(或竣工投产后12 个月)可完成质量保证金的结算。
