分析

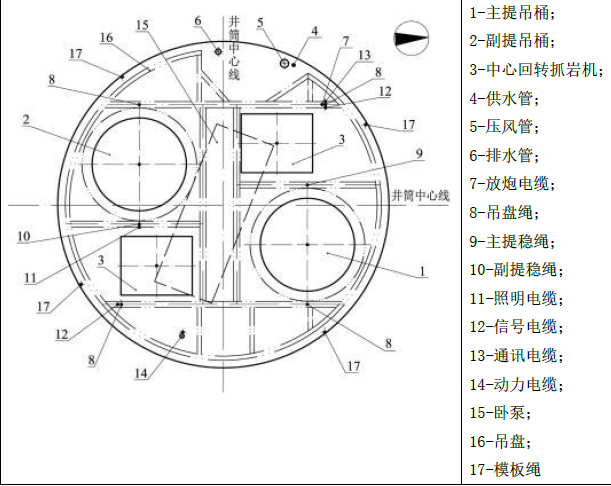

案例题 某煤矿为低瓦斯矿井,采用一对立井开拓方式,主、副井均布置在工业广场内。一施工单位承建该煤矿主井井筒工程,主井井筒穿越2层含水层,设计井筒净直径7.0m,深度860m,预计井筒最大涌水量为25m3/h。主井井底临时马头门进出车为东西方向。建设单位要求月进度不低于80m。施工单位根据工程条件和相关规定编制了井筒的施工组织设计,井筒施工断面布置如图所示,主要凿井施工设备选型及配置为:Ⅱ型立井凿井钢井架;1台JKZ-2.8提升机配2.0m3吊桶和1台JK-2.5提升机配1.0m3吊桶提升;1台FJD-6伞钻打眼;1台HZ-4和1台HZ-6中心回转抓岩机装岩。

井筒施工到第二层含水层时,岩帮出现了若干个集中涌水点,累计岩帮涌水量约2m3/h,上部井壁淋水约1.5m3/h,监理要求施工单位进行处理。
问题:
1.施工单位的设备选型及配置存在哪些不合理之处应如何调整
2.指出井筒施工断面布置图中缺少的主要施工设备或设施。
3.指出井筒施工断面设备布置存在的问题,说明理由或给出正确的做法。
4.井筒施工到第二层含水层时,施工单位应额外采取哪些防治水措施以保证混凝土浇筑质量?

正确答案
1.(1)选用2台单滚筒提升机不合理。应考虑主井临时改绞,至少选用1台双滚筒提升机。(2)分别配2.0m3和1m3吊桶提升不合理。选配吊桶太小,应根据井筒断面大小选配3~5m3吊桶。(3)选用II型凿井钢井架不合理。井架太小,应选用Ⅳ型及以上(IV、VG、V)凿井井架。
2.缺少风筒和安全梯。
3.(1)照明电缆与副提稳绳布置一起不妥,影响吊桶滑架运行;
(2)放炮电缆与其他电缆一起悬吊不妥,应单独悬吊;
(3)井筒提升方向布置不正确,应与临时马头门方向一致。
4.应额外采取截水和导水(引水)措施。
查看解析

相关试题

单选
施工测量工作应遵循的基本原则是()。
A 先控制后细部 B 由局部到整体 C 由低级到高级 D 先室外后室内
查看
单选
变质岩在地壳中受到高温、高压及化学成分加入的影响, 在固体状态下发生矿物成分及结构构造变化后所形成的新的岩石,下列属于变质岩的是()。
A 板岩 B 安山岩 C 玄武岩 D 硅质岩
查看
单选
具有角度测量、距离(斜距、平距、高差)测量、三维坐标测量、导线测量、交会定点测量和放样测量等多种用途的测量仪器是()。
A 激光扫平仪 B 陀螺经纬仪 C 全站仪 D 电子水准仪
查看
单选
下列关于多层装配式钢筋混凝土结构房屋的施工特点说法正确的是()。
A 构件类型少 B 各类构件接头处理复杂 C 技术要求较低 D 施工场地相对大
查看
单选
矿业工程合同变更是指矿业工程施工合同的当事人就变更权利义务关系的协议,下列不属于合同变更范围的是()。
A 任何工作质量的变更 B 增减合同约定的部分工作内容 C 承包人在施工中提出的合理化建议 D 变更设计合同
查看
单选
水文地质条件复杂的矿井应当()开展一次水害隐患排查。
A 每三年定期 B 每月至少一次 C 发生重大突水事故后 D 每季度至少一次
查看
单选
锚杆锚头与围岩的固定,常用()形式。
A 水泥卷锚固 B 管缝张力锚固 C 机械锚固 D 树脂粘结锚固
查看
单选
巷道光面爆破分配炮眼装药量时,单眼分配最多药量的应是()。
A 掏槽眼 B 崩落眼 C 底眼 D 顶眼
查看
单选
以下关于井筒表土段吊挂井壁施工法的描述,不准确的是()。
A 吊挂井壁施工法是一种短段掘砌施工方法 B 吊挂井壁施工法可适用于稳定性较差的土层 C 吊挂井壁施工法段高一般取1~2m D 吊挂井壁施工法使用的设备简单,但工序转换频繁,井壁接槎多,封水性差
查看
单选
某施工单位承揽了一井筒的施工任务,施工准备由施工单位负责,建设单位协助,施工中发生的() 事件施工单位可以向建设单位进行索赔。
A 原材料备用量不足导致工期拖延 B 施工人员技术水平低而延误进度 C 施工设备没有及时进场而延误开工 D 施工图纸不能及时提供而延误施工
查看
