案例题 某施工单位中标一选矿厂工程。该工程采用工程量清单计价,分部分项工程费1600万元,措施项目费180万元,安全文明施工费38万元,其他项目费用20万元,规费45万元,增值税62.9万元。合同约定,当分部分项工程量增加(减少)幅度在5%以内,执行原有综合单价;工程量增加幅度大于5%时,按原清单综合单价的0.9倍结算;工程量减少幅度大于5%时,按原清单综合单价的1.1倍结算。
基础工程施工时,为确保工程安全性和可靠性,施工单位针对现场实际情况,将施工方案中的基坑降水深度5.1m增加到6.0m,由此多投入措施项目费7万元。

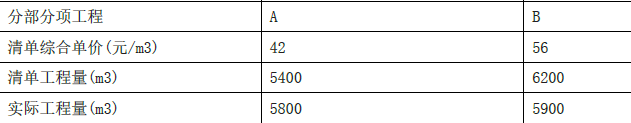

工程结算时,经现场测量,A、B分部分项工程量变化如下表:

问题:
1.列式计算出本工程的中标价。
2.清单报价中,哪些费用属于不可竞争费?
3.基础工程施工时,施工单位能否就多投入的措施项目费用进行索赔?说明理由。
4.根据A、B两项工程的实际工程量,分别计算A、B分部分项工程费用,并分别说明理由。

正确答案
1.中标价为:1600+180+20+45+62.9=1907.9万元。
2.属于不可竞争费用的有:安全文明施工费、规费和增值税。
3.不可以。所发生的措施费用是施工单位为确保工程安全和质量所采取的措施而发生的费用,已在措施项目清单中列支,应该由施工单位承担。
4.A分部分项工程工程量增加5800-5400×(1+5%)=130m3,该分部分项工程费用
5400*(1+5%)*42+130*42*0.9=243054元(24.31万元)。
B分部分项实测工程量5900>6200×(1-5%)=5890m3,不调价;该分部分项工程费用5900×56=330400元(33.04万元)。
A分部分项工程综合单价需调整,因为A工程量增加超过5%,且只应调整超出变化幅度部分工程量的综合单价。
B分部分项工程综合单价不需调整,因为B工程量减少在5%范围内。
查看解析

相关试题

单选
关于矿井测量的近井网的性质,说法正确的是()。
A 近井网就是近井点,是离井筒最近的控制网 B 近井网是精度最高的控制网 C 近井网是一种平面控制网 D 近井网是矿井测量控制网
查看
单选
地下涌水由各采区巷道流入平硐水沟中,自行流出地面,为排水方便,平硐的流水坡度为()。
A 1‰~3‰ B 3‰~5‰ C 2‰~4‰ D 5‰~7‰
查看
单选
下列关于立井箕斗装载硐室与井筒同时施工法的特点,说法错误的是()。
A 硐室施工准备期较短 B 成本较高 C 受围岩稳定程度限制较大 D 效率高
查看
单选
厂房控制网,用以测设局部建筑物,可按城市二级导线的技术要求建立,其建立方法可以是()。
A 主轴线法 B 测角法 C 边网法 D 直角坐标法
查看
单选
下列不会造成水泥在凝结硬化时出现龟裂、弯曲、松脆和崩溃等不安定现象的是()。
A 游离石灰 B 氧化镁 C 三氧化硫 D 硅灰
查看
单选
按钢丝绳的机械特性分类,提升人员可采用()钢丝绳。
A 特级 B Ⅰ级 C Ⅱ级 D Ⅲ级
查看
单选
倾斜巷道架设金属支架支护时,支架的安装要保证柱腿的稳固,背板和顶帮之间的空隙要充填严密,同时支架要有()的迎山角。
A 3°~5° B 3°~8° C 5°~8° D 5°~10°
查看
单选
在工程变更确定后,承包人应在()内提出变更工程价款的报告。
A 7天 B 10天 C 14天 D 21天
查看
单选
单位工程正式验收时,应由()来组织各有关单位负责人进行检验评定。
A 建设单位负责人 B 监理工程师 C 项目经理 D 造价工程师
查看
单选
煤矿铵梯炸药用于有瓦斯矿井,在炸药成分中作为消焰剂的是()。
A 沥青 B 石蜡 C 食盐 D 木粉
查看
刷题小程序
矿业工程管理与实务题库小程序
