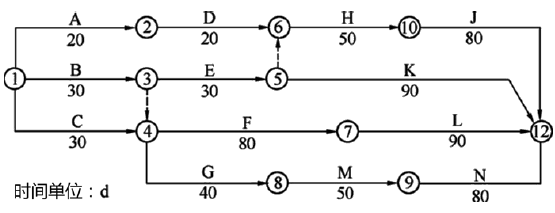

案例题 某施工单位承担了一矿井井底车场的施工,该井底车场为常见的环形车场,排水系统由两条独立的水仓构成,施工单位所编制的工程施工网络计划如下图所示。所有的施工工序时间都已不能再缩短。

工程施工中发生了以下事件:
事件一:巷道交岔点D施工时,由于开挖断面大,施工单位采取了短进尺、预支护、早封闭的技术措施,确保了工程质量和安全,但施工进度慢,延误工期10d。
事件二:主井绕道工程E施工中发现围岩的稳定性很差,与地质资料提供的条件不符,施工单位采取了加强支护的措施来保证工程质量,但延误工期20d,增加施工成本20万元。
事件三:水仓入口工程G施工时,因施工单位安排失误,发生工程延误,延误工期20d,并影响了其后续工程内水仓M和外水仓N的正常施工。
【问题】
1.指出施工单位所编制的网络计划所有关键线路,并计算工期。
2.分别说明所发生的事件对项目总工期的影响。
3.针对所发生的事件,分别说明施工单位可获得多少工期和费用补偿?
4.为使G工程的延误不影响工期,施工单位应如何调整进度计划?

正确答案
问题1
关键线路为:
(1)B→F→L(①→③→④→⑦→12 );
(2)C→F→L(①→④→⑦→ 12 );
(3)B→G→M→N(①→③→④→⑧→⑨→ 12 );
(4)C→G→M→N(①→④→⑧→⑨→ 12 )。
计算工期为200d。
问题2

事件一:不影响总工期;
事件二:影响总工期;
事件三:影响总工期。
问题3

事件一:无法获得工期和费用补偿;
事件二:可获得10d的工期补偿和20万元的费用补偿;
事件三:无法获得工期和费用补偿。
问题4
 将内水仓M、外水仓N顺序施工改为平行施工。
查看解析

相关试题

单选
井筒施工可采用溜灰管下料的情形是( )。
A C50混凝土,输送深度300m B C40混凝土,输送深度350m C C30混凝土,输送深度450m D C20混凝土,输送深度500m
查看
单选
在基坑工程降、排水方法中,宜用于粗粒土层,也用于渗水量小的黏土层,但在细砂和粉砂土层中不宜采用。此排水方法是( )。
A 喷射井点 B 集水明排法 C 管井井点 D 轻型井点
查看
单选
关于矿井施工通风工作的说法,错误的是( )。
A 煤巷掘进应采用压入式通风 B 瓦斯涌出量低的独头巷道应采用抽出式通风 C 生产水平与采区必须实行分区通风 D 矿井进入三期工程前必须实现全风压通风
查看
单选
关于煤矿许用炸药的说法,正确的是( )。
A 当量炸药、被筒炸药和离子交换炸药均属于煤矿许用炸药 B 煤矿许用炸药是指炸药组分中含有煤粉的炸药 C 高瓦斯矿井可使用安全级别不低于二级的煤矿许用炸药 D 煤矿许用炸药按瓦斯安全性分为三级,级数越高,安全性越好
查看
单选
对地质条件复杂的大硐室,为及早满足通风、出矸要求,可采用( )
A 分层施工法 B 全断面施工法 C 导硐施工法 D 分次成巷法
查看
单选
钢筋混凝土剪力墙结构、砌体结构和木结构中墙是承重结构,受( )作用。
A 弯矩和剪力 B 轴力和弯矩 C 扭矩和轴力 D 轴力和剪力
查看
单选
矿业工程合同文本中,关于合同文件解释权优先顺序的说法,正确的是( )。
A 中标通知书→合同协议书→专用合同条款→图纸 B 中标通知书→合同协议书→图纸→专用合同条款 C 合同协议书→中标通知书→专用合同条款→图纸 D 合同协议书→专用合同条款→中标通知书→图纸
查看
单选
下列矿山工业广场主要建(构)筑物中,属于生产性辅助设施的是( )。
A 压风机房 B 矿灯房 C 矸石场 D 沉淀池
查看
单选
关于地下连续墙施工的说法,错误的有( )。
A 施工工艺为:挖沟槽一放钢筋笼一浇筑混凝土一逐段连接 B 难以保证墙体的垂直 C 每段连续墙之间的接头质量较难控制 D 一般采用导管法浇筑混凝土
查看
单选
在矿山建设项目影响工期的因素中,属于设计变更因素对应措施的是( )。
A 由监理单位与建设项目有关部门和单位对工程进度和工作进度进行协调 B 对一些必不可少的设计变更,应本着实事求是,少做改动的原则 C 加强向有关政府职能部门汇报请示,争取最快解决 D 计划工期要预留足够的机动时间
查看
