分析

案例题 某立井井筒设计净直径7.5m,深度860m,其中表土段厚度205m。井筒检查孔资料表明,井深346~351m存在断层破碎带,破碎带附近岩石均有不同程度的受挤压现象;井筒450~465m 有一含水层,预计涌水量为30m3/h。
某施工单位承建该井筒项目,并编制了施工组织设计,部分内容如下:
(1)井筒施工方案:基岩段施工采用短段掘砌作业,深孔光面爆破,掏槽眼深度4.2m,其他炮眼深度4.0m,周边眼间距490mm,崩落眼间距780mm,FJD-6 伞钻打眼,整体金属伸缩式模板砌筑井壁。井筒过断层破碎带施工时,采取调整爆破参数、砌壁段高和支护方式等相关技术措施,有利于安全通过。
(2)探水注浆方案:井筒施工至420m 时开始进行探水注浆工作,注浆至垂深480m,探注段深度共60m,探水注浆施工布置如图1 所示。

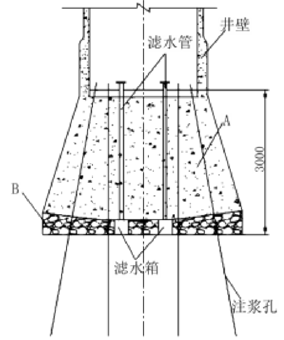

图1 探水注浆施工示意图
(3)施工工艺与劳动组织:基岩段主要施工工艺流程如下:下放伞钻→工序H→上提伞钻→装药、连线→爆破、通风→工序I→出矸→测量、找平→立模→工序J→出矸→清底。施工作业采用专业劳动组织、滚班作业制度。
问题:
1.井筒施工方案中,基岩段砌壁模板高度宜取多少?说明理由。
2.写出背景资料中井筒过破碎带技术措施的具体内容或方法。
3.写出图1 中探水注浆施工的结构物A、B 的名称。指出控制工作面预注浆的主要参数名称。
4.写出施工工艺流程中工序H~J 的名称,并指出该施工工艺中可平行作业的内容。

正确答案
1.基岩段砌壁模板高度宜取3.6m 左右(或3.4~3.8m);
理由:炮眼深度为4m,较优炮眼利用率为0.85~0.95 左右,模板高度宜与循环进尺相匹配。
2.井筒过断层破碎带技术的具体措施或方法:缩小掘进段高、增设喷锚网临时支护(井圈背板或工作面注浆加固)、减少周边眼间距、实施超前探测等。
3.(1)结构名称:A-止浆垫,B-碎石滤水层。
(2)控制注浆主要参数:注浆加固范围、注浆量、注浆压力、注浆孔间距、注浆孔深度、注浆材料。
4.(1)工序名称:H-钻眼(打炮眼、凿岩),I-安全检查,J-浇筑混凝土(砌壁)
(2)平行作业内容:出矸与浇筑混凝土(砌壁)部分平行。
查看解析

相关试题

单选
在矿井建设总工期中,( )以煤巷为主,一般煤巷工程量比较大。
A 一期工程 B 二期工程 C 三期工程 D 四期工程
查看
单选
下列行为中,一般不会引起静电危及炸药爆破问题的行为是()。
A 发生雷电袭击 B 仪器进行电网络测试 C 穿有化纤衣服 D 戴有机械手表
查看
单选
在项目工程量清单中,属于其他项目清单的暂列金额包括了()。
A 项目可能出现该工程变更的暂定工程价款调整部分 B 暂时不能确定但必然需支付的专业工程款 C 为配合发包人进行设备采购等事项的暂时垫付费用 D 发包人可以暂缓支付承包人已完成的工程费用
查看
单选
可对巷道松动圈进行监测方法是( )。
A 收敛测量 B 导线测量 C 离层仪 D 电磁雷达
查看
单选
炸药配比要求接近零氧平衡的目的是( )。
A 减少耗氧量 B 确保操作安全 C 降低有毒气体产生量 D 简化加工工艺
查看
单选
关于矿业工程竣工资料质量要求的说法,错误的是( )。
A 工程竣工资料的内容必须真实、准确,与工程实际相符合 B 工程竣工资料应字迹清楚,图样清晰,图表整洁,签字盖章手续完备 C 工程竣工资料要求永久保留,不得使用易褪色的材料书写 D 工程竣工资料卷内目录、案卷内封面应采用70g以上白色书写纸制作,统一采用A4幅面
查看
单选
施工现场作业人员发生法定传染病、食物中毒时,必须在( )h内向现场所在地相关部门报告。
A 1 B 2 C 3 D 4
查看
单选
矿业工程的废弃材料中,类似玄武岩、辉绿岩的废石,可回收利用制作成的建筑材料是( )。
A 微晶玻璃 B 水泥 C 砌块 D 轻质混凝土
查看
单选
一般的井筒施工中,含主井改装的提升运输形式存在三个阶段,其顺序合理的是()。
A 副井吊桶提升(主井改装)期、主副井未贯通期和主井临时罐笼提升期 B 主副井未贯通期、副井吊桶提升(主井改装)期和主井临时罐笼提升期 C 主井临时罐笼提升期、主副井未贯通期和副井吊桶提升(主井改装)期 D 主副井未贯通期、主井临时罐笼提升期和副井吊桶提升(主井改装)期
查看
单选
对降水深度要求为16m、土的渗透性又较差的基坑施工,采用()降水方式较经济。
A 喷射井点 B 多级轻型井点 C 管井井点 D 深井井点
查看
