分析

案例题 某施工单位承建一矿井井底车场及硐室工程,其编制的施工网络计划如图1所示,其中井底车场中属于主要排水系统的工程有:泵房及变电所工程H,吸水井及配水巷工程I,水仓工程L。监理认为该网络计划的主要排水系统工程安排不合理,要求进行调整。
建设单位提供的地质资料预测,E工作需穿过一断层破碎带。在实际施工中,E工作较地质资料数据提前8m揭露该断层破碎带,造成工作面突水。施工单位按应急方案进行了处理并顺利通过,增加费用20万元,工期延误1个月。施工单位以地质资料不准为由,向建设单位提出索赔。
K工作因围岩破碎严重,经建设单位同意增加了钢棚支护,费用增加10万元,工期延误1个月;施工单位提出了补偿费用10万元、总工期顺延1个月的索赔要求。

【问题】

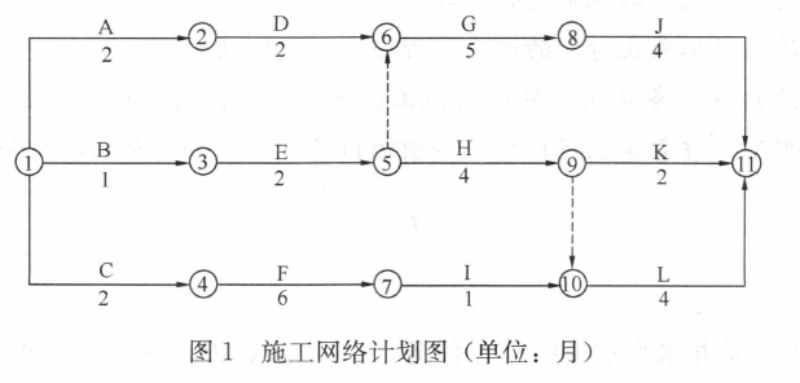

1.按图1计算该施工网络计划工期,指出其关键线路。
2.调整网络计划中排水系统的施工安排,并说明理由。
3.施工单位对处理E工作断层破碎带提出的索赔是否合理?说明理由。
4.施工单位针对K工作增加钢棚支护提出的索赔是否合理?说明理由。
5.E工作的延误,对哪个紧后工作有影响?说明理由。

正确答案
问题1
该网络计划的计算工期是13个月。
关键线路有两条,一条是:A→D→G→J(或①→②→⑥→⑧→),另一条是:C→F→I→L(或①→④→⑦→⑩→)。
问题2
根据井底车场硐室工程的设计和施工特点,为保证相关工程的顺利施工,应对照排水系统工程各项目的施工顺序,具体调整方法是:将I调整为H和L的紧后工作;将L调整为F的紧后工作。
调整排水系统各项目的施工顺序,理由是为了保证能够合理安排施工,只有泵房及变电所工程H和水仓工程L都完成后,吸水机及配水巷I才具备施工条件。
问题3 由于建设单位提供的地质资料显示施工会穿过含水层,施工单位没有认真对待,因此,施工单位提出索赔不合理;具体理由是建设单位已提供了断层破碎带位置,且与实际偏差不大,破碎带涌水应当属于施工单位自己应该承担的风险。
问题4
对于施工单位针对巷道围岩破碎,增加了钢棚支护,且已经获得建设单位同意,因此,建设单位应同意补偿费用;具体理由是增加钢棚支护已经建设单位同意。
对于增加钢棚支护需要总工期进行顺延,建设单位不应当同意,其理由是K工作不是关键工作,本身有4个月的总时差,延误1个月并不影响总工期。
问题5
E工作发生工期延误1个月,将对紧后工作H有影响;理由是H工作是紧接着E工作开始的,E工作拖延,会影响H工作的最早开始时间。
查看解析
