分析

案例题 某公司承建一座城市桥梁工程,双向六车道,桥面宽度36.5,主桥设计为T形刚构,跨径组合为50m+100m+50m;上部结构采用C50预应力混凝土现浇箱梁;下部结构采用实体式钢筋混凝土墩台,基础采用φ200cm,钢筋混凝土钻孔灌注桩,桥梁立面构造如图5所示。

项目部编制的施工组织设计有如下内容:
(1)上部结构采用搭设满堂式钢支架施工方案。

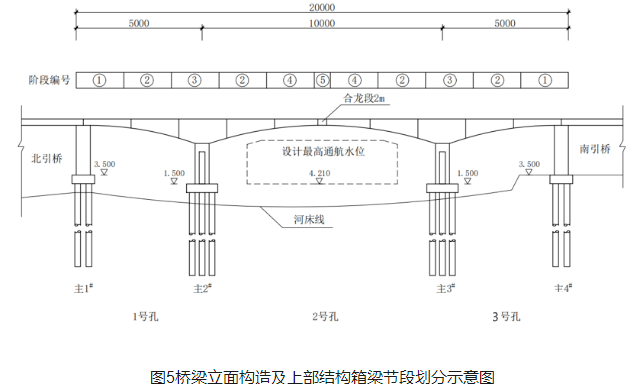

(2)将上部结构箱梁划分成①、②、③、④、⑤等五种类型节段,⑤节段为合龙段,长度2m;确定了施工顺序。上部结构箱梁节段划分如图5所示。
施工过程中发生如下事件:
事件一:施工前,项目部派专人联系相关行政主管部门办理施工占用审批许可。
事件二:施工过程中,受主河道水深的影响及通航需求,项目部取消了原施工组织设计中上部结构箱梁②、④、⑤节段的满堂式钢支架施工方案,重新变更了施工方案,并重新组织召开专项施工方案专家论证会。
事件三:施工期间,河道通航不中断。箱梁施工时,为防止高空作业对桥下通航的影响,项目部按照施工安全管理相关规定,在高空作业平台上采取了安全防护措施。
事件四:合龙段施工前,项目部在箱梁④节段的悬臂端预加压重,并在浇筑混凝土过程中逐步撤除。
问题
1. 指出事件一中“相关行政主管部门”有哪些?
2.事件二中,写出施工方案变更后的上部结构箱梁的施工顺序。(用图中的编号“①~⑤”及“→”表示)
3. 事件二中,指出施工方案变更后上部结构箱梁适宜的施工方法。
4.上部结构施工时,哪些危险性较大的分部分项工程需要组织专家论证?
5. 事件三中,分别指出箱梁施工时高空作业平台及作业人员应采取哪些安全防护措施?
6.指出事件四中预加压重的作用。

正确答案
2024教材P85-87
第一问;
施工水域所在地海事管理机构及航道主管部门
第二问;
③→②→①→④→⑤
第三问;
悬臂浇筑法施工
第四问;
满堂式钢支架施工、起重设备的安装及拆除
第五问;
5-1. 高空作业平台应采取的安全防护措施:周围设置栏杆、密目式安全网;作业平台下应设置水平安全网或脚手架防护层,防止高空物体坠落造成伤害;设置限高、限宽、限速等安全警示标志,设置夜间警示灯;
5-2. 作业人员必须佩戴安全帽、安全带、救生衣等安全防护措施。
第六问;
在两端悬臂预加压重,并于浇筑混凝土过程中逐步撤除,以便悬臂端挠度保持稳定。
查看解析

相关试题

单选
土工格栅用于路堤加筋时,宜优先选用()且强度高的产品。
A 变形小,糙度小 B 变形小、糙度大 C 变形大、糙度小 D 变形大、糙度大
查看
单选
密级配沥青混凝土混合料复压宜优先选用()进行碾压。
A 钢轮压路机 B 重型轮胎压路机 C 振动压路机 D 双轮钢筒式压路机
查看
单选
用滑模摊铺机摊铺混凝土路面,当混凝土坍落度小时,应采用()的方式摊铺。
A 高频振动、低速度 B 高频振动、高速度 C 低频振动、低速度 D 低频振动、高速度
查看
单选
先张法同时张拉多根预应力筋时,各根预应力筋的()应一致。
A 长度 B 高度位置 C 初始伸长量 D 初始应力
查看
单选
钢板桩施打过程中,应随时检查的指标是()。
A 施打入土摩阻力 B 桩身垂直度 C 地下水位 D 沉桩机的位置
查看
单选
先简支后连续梁的湿接头设计要求施加预应力时,体系转换的时间是()。
A 应在一天中气温较低的时段 B 湿接头浇筑完成时 C 预应力施加完成时 D 预应力孔道浆体达到强度时
查看
单选
高压喷射注浆法在()中使用会影响其加固效果。
A 淤泥质土 B 素填土 C 硬黏性土 D 碎石土
查看
单选
混凝土水池无粘结预应力筋张拉前,池壁混凝土()应满足设计要求
A 同条件试块的抗压强度 B 同条件试块的抗折强度 C 标养试块的抗压强度 D 标养试块的抗折强度
查看
单选
关于排水管道修复与更新技术的说法正确的是()
A 内衬法施工速度快,断面受损失效小 B 管片内衬拼装宜采用机械方法 C 胀管法直管弯管均可使用 D 破管顶进法可在坚硬地层使用,受地质影响小
查看
单选
关于综合管廊廊内管道布置的说法正确的是()
A 天然气管可与热力管道同舱敷设 B 热力管道可与电力电缆同舱敷设 C 110kv及以上电力电缆不应与通信电缆同侧布置 D 给水管道进出综合管廊时,阀门应在左廊内布设
查看
