分析

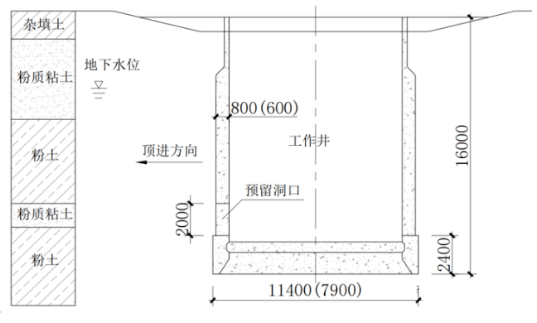

案例题 某公司承建一项市政管沟工程、 其中穿越城镇既有道路的长度75m,采用φ2000mm泥水平衡机械项管施工。道路两侧设项管工作井、接收井各座, 结构尺寸见图2所示,两座井均采用沉井法施工,开挖前采用管井降水。设计要求沉井分节制作、分次下沉,每节高度不超过6m.

项目部编制的沉井施工方案如下:
(1)测量定位后,在刃脚部位铺设砂垫层,铺垫木后进行刃脚部位钢筋绑扎、模板安装、浇筑混凝土。
(2)刃脚部位施工完成后, 每节沉井按照满堂支架→钢筋制作→A→B→C→内外支架加固→浇筑混凝土的工艺流程进行施工。
(3) 每节沉井混凝土强度达到设计要求后,拆除模板,挖土下沉。沉井分次下沉至设计标高后进行干封底作业。
问题;
1、沉井分几次制作(含刃脚部分)?写出施工方案(2)中A、B、C代表的工序名称。
2、写出沉井混凝土浇筑原则及应该重点振捣的部位
3、施工方案(3)中,封底前对刃脚部位如何处理?底板浇筑完成后,混凝土强度应满足什么条件方可封堵泄水井?
4、写出支架搭设需配备的工程机械名称;支架搭设人员应具备什么条件方可作业?

正确答案
2024教材P266-271
第一问;
1-1. 分4次制作。
1-2. A为支设内模,B为支设外模,C为内外模板加固。
第二问;
2-1. 沉井混凝土浇筑原则:混凝土应对称、均匀、水平连续分层浇筑,并应防止沉井偏斜;
2-2. 应该重点振捣的部位:钢筋密集部位和预留孔底部应辅以人工振捣,保证结构密实。
第三问;
3-1. 在沉井封底前应用大石块将刃脚下垫实。
3-2. 底板混凝土强度达到设计强度等级且满足抗浮要求时,方可封填泄水井、停止降水。
第四问
4-1. 起重设备;
4-2. 作业人员应经过专业培训、考试合格,持证上岗,并应定期体检,不适合高处作业者,不得进行搭设与拆除作业;作业人员必须戴安全帽、系安全带 、穿防滑鞋。
查看解析

相关试题

单选
土工格栅用于路堤加筋时,宜优先选用()且强度高的产品。
A 变形小,糙度小 B 变形小、糙度大 C 变形大、糙度小 D 变形大、糙度大
查看
单选
密级配沥青混凝土混合料复压宜优先选用()进行碾压。
A 钢轮压路机 B 重型轮胎压路机 C 振动压路机 D 双轮钢筒式压路机
查看
单选
用滑模摊铺机摊铺混凝土路面,当混凝土坍落度小时,应采用()的方式摊铺。
A 高频振动、低速度 B 高频振动、高速度 C 低频振动、低速度 D 低频振动、高速度
查看
单选
先张法同时张拉多根预应力筋时,各根预应力筋的()应一致。
A 长度 B 高度位置 C 初始伸长量 D 初始应力
查看
单选
钢板桩施打过程中,应随时检查的指标是()。
A 施打入土摩阻力 B 桩身垂直度 C 地下水位 D 沉桩机的位置
查看
单选
先简支后连续梁的湿接头设计要求施加预应力时,体系转换的时间是()。
A 应在一天中气温较低的时段 B 湿接头浇筑完成时 C 预应力施加完成时 D 预应力孔道浆体达到强度时
查看
单选
高压喷射注浆法在()中使用会影响其加固效果。
A 淤泥质土 B 素填土 C 硬黏性土 D 碎石土
查看
单选
混凝土水池无粘结预应力筋张拉前,池壁混凝土()应满足设计要求
A 同条件试块的抗压强度 B 同条件试块的抗折强度 C 标养试块的抗压强度 D 标养试块的抗折强度
查看
单选
关于排水管道修复与更新技术的说法正确的是()
A 内衬法施工速度快,断面受损失效小 B 管片内衬拼装宜采用机械方法 C 胀管法直管弯管均可使用 D 破管顶进法可在坚硬地层使用,受地质影响小
查看
单选
关于综合管廊廊内管道布置的说法正确的是()
A 天然气管可与热力管道同舱敷设 B 热力管道可与电力电缆同舱敷设 C 110kv及以上电力电缆不应与通信电缆同侧布置 D 给水管道进出综合管廊时,阀门应在左廊内布设
查看
刷题小程序
市政公用工程管理与实务题库小程序
