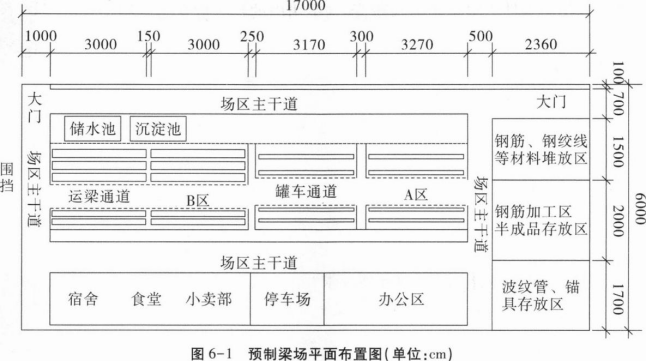

案例题 某施工单位中标承建一标段高架桥工程,该桥上部结构为30mx12跨,采用后张法预应力混凝土T梁,沿桥梁宽度方向布置T梁14片。项目部进场后,拟在桥位线路旁建设T梁预制场,平面布置图如图6—1所示。

项目部编制的预制梁场建设方案部分如下:
(1)根据施工场地合理设置办公、生活、生产、辅助等临时设施。
(2)T梁的预制工期为240天,每片梁占用预制台座的时间为10天,据此设置预制台座的数量。
(3)预制粱场内的主干道设置成环向,并悬挂限速标志。
T梁预制施工过程中,发生如下事件:
事件1:T梁预应力筋张拉完成后,白天测得室外平均气温为40℃,项目部决定暂缓孔道压浆。
事件2:由于下部结构施工缓慢,上部结构T梁吊装施工推迟,预制完成的T梁在存放台座上分2层堆高存放。存放时发现T梁梁体上缺少必要的标识。
问题:
1.根据预制梁场平面布置图,写出施工区内A区和8区的名称,写出预制场内辅助设施的项目。
2.根据预制梁场平面布置图判断,预制梁场内的台座数量是否满足要求。(列式计算说明)
3.预制梁场内的道路还应满足哪些要求?
4.事件1中,孔道压浆宜采用什么材料?压浆宜选在哪个时间段?
5.根据预制梁场平面布置图判断,事件2中存梁区一次性最多能存放多少T梁?

正确答案
1.(1)A区为T梁制梁区;B区为T梁存梁区。
(2)预制场内辅助设施的项目有:围挡、大门、场区主干道、停车场及排水设施。
2.(1)T梁的数量:12×14=168(片)。预制工期240天,每片梁占用台座时间10天。
一个台座可预制T梁数量:240/10m-24(片)。共需台座数量:168/24=7(个)。
(2)本工程预制梁场内预制台座的数量是8个,满足要求。
3.预制梁场内的道路还应满足的要求:
(1)预制梁场内的道路应进行硬化,保证坚实平整,不沉陷、不扬尘,防止泥土带入市政道路。
(2)道路应中间起拱,两侧设排水设施,主干道宽度不宜小于3.5m。
(3)道路的布置要与现场的材料、构件、仓库等堆场、吊车位置相协调、配合。
(4)场内道路尽可能利用永久性道路。
4.(1)孔道压浆宜采用水泥浆。
(2)压浆应选在夜间进行。
5.从图中可以看出,存放区一共10个存放台座,每个存放台座可以存放2片T梁,
所以一次性最多存放台座数量:2×10=20(个)。
查看解析

相关试题

单选
机动车道是按( )进行分类的。
A 地位、交通功能以及对沿线的服务功能 B 力学性能 C 使用功能 D 材料
查看
单选
钢筋与钢板的T形连接,宜采用( )。
A 机械连接 B 电阻点焊 C 闪光对焊 D 电弧焊
查看
单选
下列关于给排水管道功能性试验说法错误的是( )。
A A.无压管道严密性试验前管道及检查井外观质量已验收合格 B B.无压管道的严密性试验分为闭水试验和闭气试验 C C.给水管道水压试验时,所有闸阀必须关闭,防水渗漏 D D.水压试验中,注水应从下游缓慢注入
查看
单选
关于桥梁防水层施工的说法,正确的是( )。
A A.防水涂料配料时,可掺入少量结块的涂料 B B.涂刷时,每遍涂刷顺序与前一遍垂直 C C.涂料防水层中的胎体增强材料,铺贴方向垂直于桥面行车方向铺贴 D D.胎体增强材料沿胎体的长度方向搭接宽度不得小于70mm
查看
单选
关于装配式预制混凝土梁存放的说法,正确的是( )。
A 预制梁可直接支承在混凝土存放台座上 B 构件应按其安装的先后顺序编号存放 C 多层叠放时,各层垫木的位置在竖直线上应错开 D 预应力混凝土梁存放时间最长为 6 个月
查看
单选
沥青混凝土道路结构组成中,其作用是改善土基的湿度和温度状况的是( )。
A A.路基 B B.垫层 C C.基层 D D.面层
查看
单选
关于水泥混凝土路面施工技术要点说法,错误的是( )。
A 端头木模固定传力杆安装方法,宜用于混凝土板不连续浇筑时设置的胀缝 B 填缝料的充实度根据施工季节而定,常温施工与路面平,冬期施工宜略低于板面 C 养护时间应根据混凝土强度增长情况而定,不宜小于设计抗压强度的80%,一般宜为14~21d D 混凝土达到设计弯拉强度40%以后,允许行人通过
查看
单选
上台阶环形开挖预留核心土法,一般将断面分( )部分开挖。
A 二 B 三 C 四 D 五
查看
单选
当采用锤击沉桩工艺施工时,以下相关做法不正确的是( )。
A 在密实砂土土层中成桩困难时,采用射水作为辅助沉桩手段 B 对于密集桩群,自中间向两个方向或四周对称施打 C 沉桩时,桩帽与桩周围紧贴,桩锤、桩帽和桩身保持在同一中心线上 D 发现桩头或桩身破坏后暂停施工,及时分析原因并采取处理措施
查看
单选
下列内容与HDPE膜试验性焊接要求不相符的是( )。
A 每日工作之前,须对焊接设备进行清洁、重新设置和测试 B 试焊接人员、设备、HDPE膜材料和机器配备应与生产焊接相同 C 焊接设备和人员只有成功完成试验性焊接后,才能进行生产焊接 D 每天在进行生产焊接之前,应在施工员的监督下进行HDPE膜试验性焊接
查看
