案例题 某公司中标新建水厂清水池工程。现浇清水池内部规格120×30×4.8m(长×宽×高),清水池底板厚0.8m,顶板厚0.6m,侧墙0.4m。水池侧墙采用滑模施工,顶板采用满堂支架法。水池采用自防水混凝土,标号C50(混凝土容重γ=25kN/m3)。

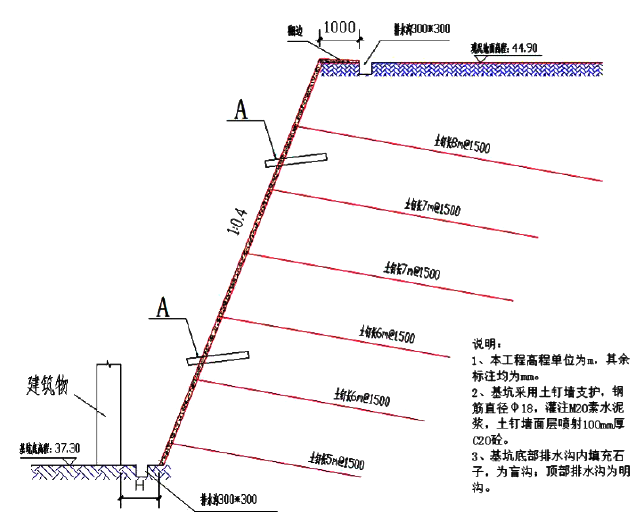

地质资料显示,地下水位位于地表以下15m。依据开挖方案,在清水池基坑的北侧采用土钉墙支护措施,土钉墙面板喷射100mm厚C20混凝土,土钉墙边坡的整体长度120m,断面图如下图所示。
面板混凝土喷射施工过程中,采用分两层进行喷射,为保证两层混凝土衔接紧密,项目部要求在下层混凝土终凝前喷射完上层混凝土,且要求喷射混凝土的顺序自上而下进行。

【问题】
1.根据背景资料,哪些危大工程专项施工方案需要组织专家论证?说明理由。
2.指出图中A的名称,简述其在土钉墙当中的作用。
3.图中H 的最小距离应该是多少m?
4.混凝土喷射是否有不妥之处,请改正。
5.就本图中,基坑顶部除了坡顶硬化与排水沟以外,还缺少那些必须要的设施?

正确答案
1. 基坑开挖、土钉墙支护,模板支撑工程的专项施工方案需要组织专家论证。
理由:基坑开挖深度44.9-37.3=7.6m>5m,所以需要进行专家论证。支架顶模板承受的施工总荷载Q=25KN/m3×0.6m=15KN/㎡,加上模板重量、施工中人和机械等动荷载,顶模板施工总荷载>15KN/m2,所以需要进行专家论证。
2.A 为排水管(泄水孔),作用是将土钉墙后背土体当中的水排除,减少土钉墙后背土体对面板的破坏。
3.(1)图中H 的最小距离应该是1m,因为排水沟布置需要在建筑基础边0.4m以外,沟边缘距离边坡坡脚应不小于0.3m,排水沟本身要求0.3m,所以H 不应小于1m。
4.(1)不妥之处:项目部要求在下层混凝土终凝前将上层混凝土喷射完毕,正确做法:分层喷射混凝土时,应在前一层混凝土终凝后进行;
(2)不妥之处:混凝土喷射顺序自上而下,正确做法:应该是喷射混凝土由下而上进行。
5.缺少防护栏杆、密目式安全网或工具式栏板、安全警示标志、夜间灯光示警标志;防雨棚、挡水墙。
查看解析

相关试题

单选
下列方法中属于管道更新的工艺是( )。
A 穿插法 B 喷涂法 C 破管顶进 D 缩径内衬法
查看
单选
对桥梁的一般性损坏,进行修复恢复到设计标准的工程属于( )工程。
A 保养 B 小修 C 中修 D 加固
查看
单选
不适用于地下水位以下的钻机类型是( )。
A 正循环回旋钻 B 冲击钻 C 旋挖钻 D 长螺旋钻机
查看
单选
确定悬臂浇筑段前端标高时应考虑的因素中不包括( )。
A 挂篮前端的垂直变形值 B 预拱度设置 C 施工中未浇筑段的设计标高 D 温度影响
查看
单选
热拌沥青混合材料按( )分为密级配、半开级配和开级配三大类。
A 沥青掺量 B 颗粒粒径 C 空隙率 D 密度
查看
单选
采用悬臂浇筑法施工多跨预应力混凝土连续梁时,正确的浇筑顺序是( )。
A 0号块→主梁节段→边跨合龙段→中跨合龙段 B 0号块→主梁节段→中跨合龙段→边跨合龙段 C 主梁节段→0号块→边跨合龙段→中跨合龙段 D 主梁节段→0号块→中跨合龙段→边跨合龙段
查看
单选
安装钢梁时,工地焊缝连接的焊接顺序在无设计要求时,宜为( )对称进行。
A 纵向从跨中向两端、横向从两侧向中线 B 纵向从两端向跨中、横向从中线向两侧 C 纵向从跨中向两端、横向从中线向两侧 D 横向从两端向跨中、纵向从中线向两侧
查看
单选
设置内支撑的基坑围护结构,挡土的应力传递路径是( )。
A 围护墙→支撑→围檩 B 支撑→围檩→围护墙 C 围护墙→围檩→支撑 D 围檩→支撑→围护墙
查看
单选
下列真空井点布设要求,说法错误的是( )。
A 降水系统平面布置应根据工程的平面形状、降水深度等确定 B 条状降水工程,两端应外延长度为条状降水井点围合区域宽度的1~2 倍 C 井点间距宜为0.8~2.0m D 当真空井点孔口至设计降水水位的深度大于6.0m 且场地条件允许时,可采用多级真空井点降水,多级井点上下级高差宜取3m
查看
单选
关于泥质防水层施工的说法,错误的是( )。
A 泥质防水层施工技术的核心是掺加膨润土的拌合土层施工技术 B 含水量最大偏差不宜超过2% C 振动压路机碾压控制在4~6遍 D 在拌合土摊铺碾压后应进行压实度试验和平整度试验
查看
