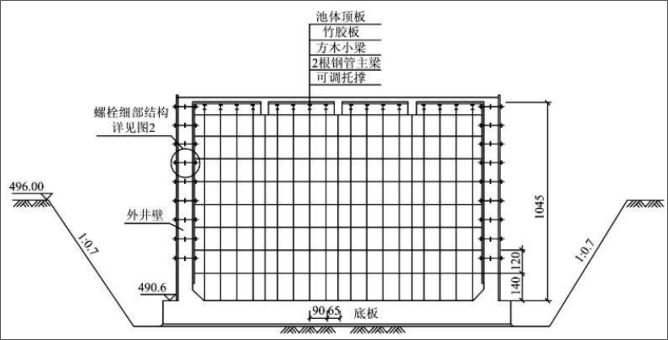

1.基坑坡顶缺少截水沟、防汛墙;基坑底部缺少排水沟和集水坑。

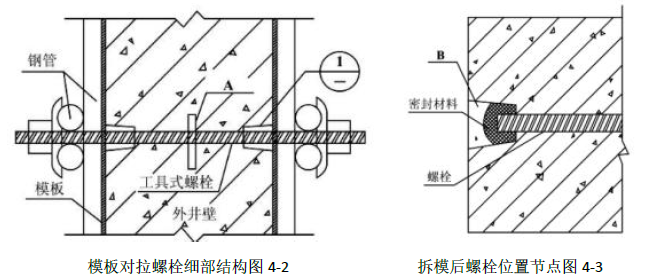

2.(1)A 为止水片(或者止水环);B 为微膨胀防水砂浆。
(2)防止墙壁上留下螺栓孔,止水环起到止水的作用,预防螺栓孔位置渗水。
3.(1)基坑开挖深度为496.0-490.6+1.1=6.5m>5m 该基坑支护专项方案需要专家论证,施工单位应当严格按照专项施工方案组织施工,不得擅自修改专项施工方案。因规划调整、设计变更等原因确需调整的,修改后的专项施工方案应当重新审核和论证。
(2)取消细石混凝土护面应重新组织专家论证,应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。
4.现场的易燃易爆物体危险源还应包括:挖掘机燃油,木工车间木屑,木模板、氧气瓶、乙炔瓶等。
5.(1)不能索赔;
(2)理由:破开道路对中水管进行修复造成的经济损失,是由于施工单位未对中水管道进行功能性试验而造成的,是施工单位自身原因造成的,由施工单位承担责任。
6.(1)满水试验分3 次进行,每次充水高度为设计水深的1/3,即3m。第一次充水高度为3m,充水至493.6m;第二次充水高度为3m,充水至496.6m;第三次充水高度为3m,充水至499.6m。
