分析

案例题 某堤防除险加固工程依据《堤防和疏浚工程施工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:
(1)当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任。
(2)工期提前的奖励标准为10000元/天,逾期完工违约金为10000元/天。

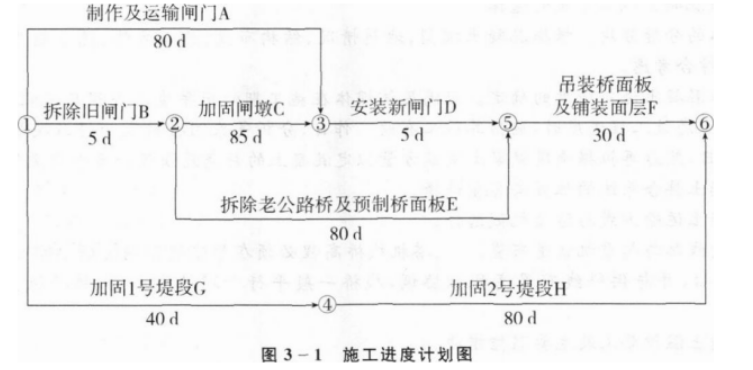

经监理单位批准的施工进度计划如下图3—1所示(假定各项工作均衡施工)。

在施工过程中发生了如下事件。
事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10天运抵现场。
事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5天完成。
事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6天完成。
事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48天完成。
事件5:在F工作中,承包人采取赶工措施,F工作20天完成。
【问题】
1.确定施工进度计划的工期,并指出关键工作。
2.分别分析事件1、事件2、事件3、事件4对工期的影响。
3.分别指出事件1、事件2、事件3、事件4承包人是否有权提出延长工期,并说明理由。
4.根据施工中发生的上述事件,确定该工程的实际完成时间是多少天,以及承包人因工期提前得到的奖励或因逾期应支付违约金是多少。

正确答案
1.施工进度计划工期为125天。关键工作为B、C、D、F(或拆除旧闸门、加固闸墩、安装新闸门、吊装桥面及铺装面层)。
2.事件1:A工作为非关键工作,延误的时间未超过原有总时差,对工期没有影响。
事件2:C为关键工作,影响工期5天。
事件3:D为关键工作,影响工期为6天。
事件4:G为非关键工作,原有总时差5天,影响工期3天。
3.事件1:无权。理由:尽管由于非承包人原因造成的,但未影响工期。
事件2:无权。理由:造成延期是承包人的责任。
事件3:无权。理由:造成延期是承包人的责任。
事件4:有权。理由:延期设计变更由发包人承担
责任,根据合同约定,超出15%以上的部分所造成的延期由发包人承担,可向发包人提出2天的延期要求。
4.该工程的实际完成时间为128天,承包人应支付逾期违约金10000元。
