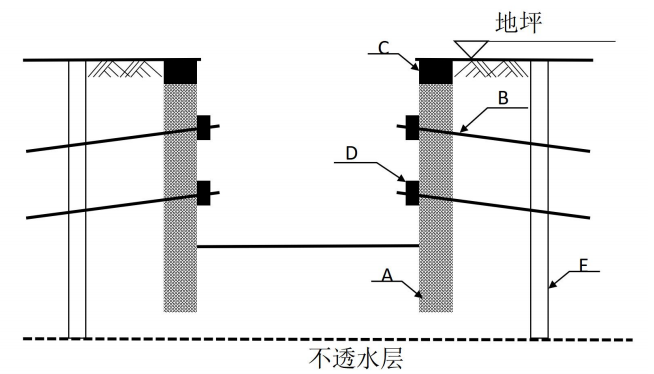

1.A-灌注桩(或排桩、桩);B-锚杆(或锚索);C-冠梁;D-腰梁;E-止水帷幕
2.不妥之处 1:间隔施工时间为 24h;正确做法 1:不少于 36h;
不妥之处 2:超灌高度为 0.8m;正确做法 2:灌注桩超灌高度至少 1.0m
不妥之处 3:达到设计值 50%张拉锚杆;正确做法 3:锚固段强度大于 15MPa 并达到设计值的 75%后方可张拉。
3.基础验槽的条件:①建设、施工、监理、设计、勘察等单位技术人员到场;②岩土勘察报告;③地基处理或深基础施工质量检测报告;④基底为无扰动的原状土,留置有保护层时其厚度不应超过 100mm。
4.(1)除了泥浆比重不够,起不到可靠的护壁作用,引起坍孔的原因还有:
①孔内水头高度不够或孔内出现承压水,降低了静水压力。
②护筒埋置太浅,下端孔坍塌。
③在松散砂层中钻孔时,进尺速度太快或停在一处空转时间太长,转速太快。
④冲击(抓)锥或掏渣筒倾倒,撞击孔壁。
⑤用爆破处理孔内孤石、探头石时,炸药量过大,造成很大震动。
(2)孔口坍塌时,应先探明位置,将砂和黏(或砂砾和黄)混合物回填到孔位置以上 1~2m;如坍孔严重,应全部回填,等回填物沉积密实后再进行钻孔。
