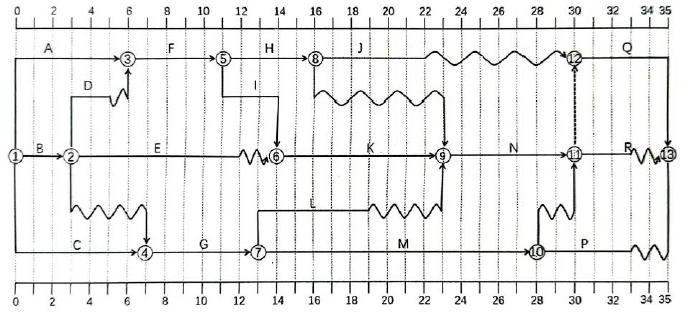

1.关键线路:A→F→I→K→N→Q,F 工作总时差0 个月,L 自由时差4 个月,总时差4 个月。H 最迟开始时间第18 月。G 工作最迟完成时间第15 月。
2.(1)设备闲置时间最少为0 个月。
(2)H 开始时间第12 月,L 开始时间第17 月。
3.(1)拟完工程计划费用累计额:(600/6)×3+(450/3)×3+(560/7)×3=990 万元

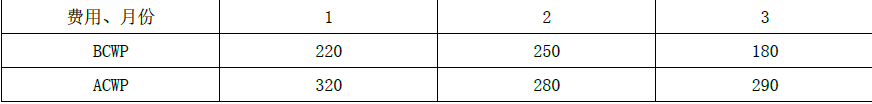

(2)已完工程计划费用:220+250+180=650 万元
已完工程实际费用:320+280+290=890 万元
费用偏差:CV=BCWP-ACWP=650-890=-240 万元,费用超支。
进度偏差:SV=BCWP-BCWS=650-990=-340 万元,进度延误。
4.可索赔的工期为0.
理由:E 工作延误2 个月属于建设单位的原因,但E 工作有2 个月的总时差,并未造成工期延误。
可索赔的费用补偿:13+25=38 万元。
