案例题 某施工单位承建某铁路客运专线双线隧道。隧道长度为 2600m,起止里程为 DK38+000~DK40+600。进、出 口段浅埋,围岩为风化泥灰岩,岩体破碎,节理发育,裂隙水丰富,级别为Ⅴ级;洞身 DK39+100~DK39+500 段围岩级别为Ⅱ级,初期支护采用喷射混凝土支护。
施工过程中,发生以下事件。
事件一:项目经理部工程部编制了隧道进口段施工方案,拟采用全断面开挖方法。经项目总工程师审查后, 认为开挖方法不正确。
事件二:对出口段编制了《洞口边、仰坡开挖及防护施工工艺流程图》,如图 3-1 所示。

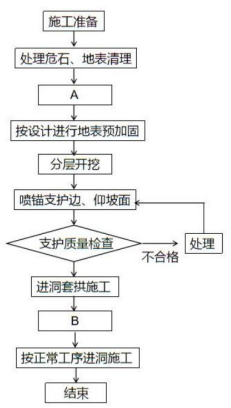

图 3-1 隧道边、仰坡开挖及防护施工工艺流程图
事件三:Ⅱ级围岩段喷射混凝土作业时,水泥使用矿渣水泥,混凝土采用强制式搅拌机搅拌,其搅拌时间为 1min,喷射采用干喷工艺,分段分层喷射作业,后一层喷射在前一层混凝土终凝后进行,并且一次最大喷射厚度拱部为 10cm、边墙为 15cm,为了节约成本,部分使用了回弹料。
问题:
1.说明事件一中进口段采用全断面开挖施工方法不正确的理由。
2.指出图 3-1 中 A 和 B 所代表的施工工序名称。
3.针对事件三中的不妥之处,给出正确的做法。
4.根据背景资料,该洞口段开挖安全专项施工方案中应包括哪些安全技术措施?

正确答案
1.理由:(1)地质条件差;
(2)隧道洞段(断面)大;
(3)洞口浅埋不能采用全断面开挖方法施工。
2.A:洞口截排水系统施工;B:预支护。
3.不妥之处一:Ⅱ级围岩段喷射混凝土作业时,水泥使用矿渣水泥,混凝土采用强制式搅拌机搅拌,其搅拌时间为 1min,喷射采用干喷工艺。
正确做法:Ⅱ级围岩段喷射混凝土作业时,水泥宜使用硅酸盐水泥或普通硅酸盐水泥,混凝土采用强制式搅拌机搅拌,其搅拌时间不得小于 1.5min,喷射混凝土采用湿喷。
不妥之处二:部分使用了回弹料。
正确做法:严禁使用回弹料。
4.超前地质预报(防突水、突泥等)安全技术措施、爆破安全技术措施、锚喷网安全技术措施、隧道支护安全技术措施、用电管理安全技术措施、防岩爆的安全技术措施和通风、降尘安全技术措施。
查看解析

相关试题

单选
钢筋工程中,预制构件的吊环必须采用( )制作。
A 经冷拉处理的Ⅰ级热轧光圆钢筋 B 未经冷拉处理的Ⅰ级热轧光圆钢筋 C 经冷拉处理的Ⅰ级热轧带肋钢筋 D 未经冷拉处理的Ⅰ级热轧带肋钢筋
查看
单选
下列边坡地质条件中,适合采用土钉墙支挡结构的是( )。
A 一般地区岩质路堑地段 B 地下水较发育地段 C 破碎软弱岩质路堑地段 D 边坡土质松散地段
查看
单选
下列开挖方法中,适用于土、石质傍山路堑开挖方法的是( )。
A 全断面开挖 B 横向台阶开挖 C 逐层顺坡开挖 D 纵向台阶开挖
查看
单选
下列钢筋牌号既可作为普通钢筋混凝土使用,也可作为预应力混凝土使用的是( )。
A CRB550 B CRB650 C CRB680H D CRB600H
查看
单选
下列关于基床以下路基填筑要求的说法,错误的是( )。
A 路堤应沿横断面全宽、纵向分层填筑 B 原地面高低不平时,应先从最高处开始分层填筑并由两边向中部填筑 C 碾压顺序应按先两侧后中间,先静压后弱振、再强振的操作程序进行碾压 D 路堤各段不能同步填筑时,纵向接头处应在已填筑路堤端挖出硬质台阶
查看
单选
下列清孔方式中适用于正循环旋转钻机及冲击钻机的是( )。
A 吸泥法清孔 B 换浆法清孔 C 掏渣法清孔 D 高压射风(水)辅助清孔
查看
单选
增建二线桥时要根据一、二线间距情况,必须采取防护措施保证营业线行车安全,一般在两线间距在( ),开挖基坑可采用排桩防护。
A 4.5m以上而路堤又高于3m时 B 4.5m以上而路堤又高于6m时 C 2.5m以上而路堤又高于3m时 D 2.5m以上而路堤又高于6m时
查看
单选
隧道供电电压,一般是三相五线( )。
A 400/230(V) B 380/230(V) C 400/220(V) D 380/220(V)
查看
单选
下列关于悬臂浇筑法连续梁合龙、体系转换施工要点的说法错误的是( )。
A 合龙段的长度宜为3m B 合龙前应调整中线和高程,并将合龙一侧墩的临时锚固改换成活动支座 C 合龙前,按设计要求可在两端悬臂预加压重 D 合龙段的混凝土强度可提高一级
查看
单选
某线路无砟轨道长钢轨采用“推送法”铺设,推送长钢轨时终端距长轨推送机构( )m时停止推送。
A 0.3 B 0.5 C 1.0 D 2.0
查看
刷题小程序
铁路工程管理与实务题库小程序
