案例题 背景资料:

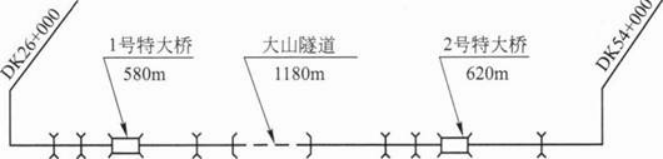

某工程项目部承建一段地处北方的新建铁路工程(平面示意图如下图所示)。该工程标段总长28km,工程范围包括隧道一座、特大桥两座以及路基和少量小桥涵工程,合同工期16个月,年初开工。隧道设计施工方案是:进口单口掘进,出渣全部利用。特大桥设计施工方案是:2号桥利用1号桥钢模板。路基土石方调配方案是:以隧道为界两端各自填挖平衡。施工用电采用网电。施工进行到秋天,因征地原因导致控制性工程工期严重滞后,距铺轨到达标段起点只有6个月,而隧道和1号桥工程量仅完成35%,2号桥仅完成部分桥梁基础。

问题:
1.对平面示意图进行必要的工区划分和线下施工队伍配备。(在答题卡中画出示意图,然后作答)
2.举例说明(各举两例):哪些工程(或工序)可以平行施工哪些可以顺序施工哪些必须先后施工
3.为确保铺轨按期通过本标段,对重点工程施工组织应该如何调整

正确答案

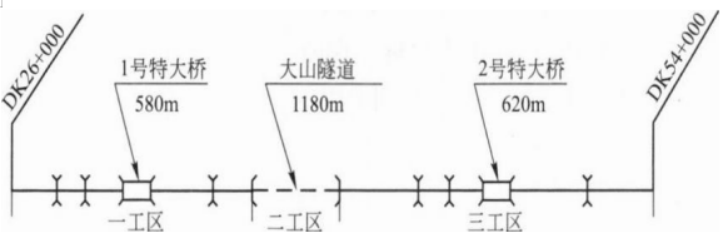

1.本工程的长度为28km,工期16个月,工程类型包括路基、桥涵和隧道的特点,考虑路基的调配方案和隧道出渣的利用,可将工程划分为如下三个施工工区(平面示意图见下图)。

从起点DK26+000到大山隧道入口为一工区,配备路基施工架子一队,负责本工区路基工程,桥涵施工架子一队,负责1号特大桥工程和本区的小桥涵;
大山隧道为二工区,配备隧道施工架子队一个;
从大山隧道出口到终点DK54+000为三工区,配备路基施工架子二队,负责本工区路基工程,桥涵施工架子二队,负责2号特大桥工程和本区的小桥涵。
2.工程(或工序)可以平行施工或顺序施工:土石方工程;小桥涵工程。
必须先后施工:2号桥利用1号桥钢模板,先施工完1号桥,再施工2号桥;先施工完线下工程,才能进行轨道工程施工。
3.为确保铺轨按期通过本标段,应加快施工进度,对重点工程施工组织应该调整如下:
隧道可由原来的单口掘进施工方案修改为进出口双口掘进,以增加施工工作面。
考虑1号桥工程量仅完成45%,2号桥尚未开工,应增加模板按流水作业组织两个桥的施工,以加快施工进度。
【分析与提示】
掌握工区划分,施工队伍配备,施工顺序组织。
查看解析

相关试题

单选
在隧道相向开挖施工中,由于测量误差,导致具有相同贯通里程的中线点在空间不相重合,此两点在空间的闭合差称为()误差。
A 允许 B 测量 C 施工 D 贯通
查看
单选
下列项目中,属于基床以下路基填筑碾压顺序和操作程序的是()。
A 先中间后两侧,先弱振后静压、再强振 B 先中间后两侧,先静压后弱振、再强振 C 先两侧后中间,先弱振后静压、再强振 D 先两侧后中间,先静压后弱振、再强振
查看
单选
下列关于路堤施工要求的说法,正确的是( )。
A 不同种类的填料可以混杂填筑 B 基床表层级配碎石施工宜配置平地机、重型振动压路机等设备 C 路堤填筑不宜在雨季、低温条件下施工 D 地基复查、核对时,发现地基范围内有局部松软、坑穴、泉眼等,应慎重处理,尽快填塞
查看
单选
沉井封底混凝土在浇筑过程中发生故障或对封底记录有疑问时,应采取的检查鉴定方法是()。
A 回弹检测 B 地质雷达 C 超声检测 D 钻孔取样
查看
单选
关于锤击沉桩施工,下列说法错误的是()。
A 锤击沉桩开始时,应用较低落距 B 锤击施工坠锤落距不宜大于2m C 采用单打汽锤落距不宜大于2m D 每击贯入度不大于2mm时停锤
查看
单选
一般使变压器用电负荷达到额定容量的()左右为佳。
A 30% B 40% C 20% D 60%
查看
单选
铁路铺轨作业连接钢轨时,必须按规定预留()。
A 起道量 B 拨道量 C 落道量 D 轨缝量
查看
单选
隧道超前小导管施工每环质量检测中,其主要检测项目包含小导管材料质量,小导管品种、级别、数量、小导管与支撑结构连接,小导管纵向搭接长度,小导管注浆浆液()、配合比
A 相对密度 B 稠度 C 含水量 D 强度
查看
单选
铁路工程施工测量中测量仪器设备及工具必须()。
A 定期(一般为2年)到国家计量部门进行检定,取得合格证书后方可使用 B 定期(一般为1年)到国家计量部门进行检定,取得合格证书后方可使用 C 定期(一般为1年)到国家计量部门进行检定即可 D 定期(一般为2年)到国家计量部门进行检定即可
查看
单选
硬化混凝土的抗硫酸盐侵蚀性能主要与()有关。
A 水胶比 B 灰砂比 C 水泥品种 D 骨料级配
查看
