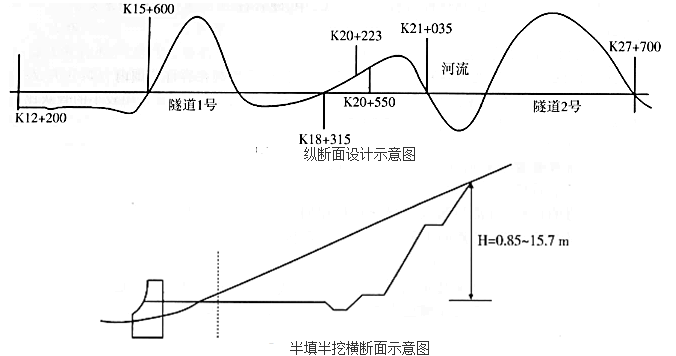

案例题 某施工单位承建一山岭重丘区高速公路工程,起讫桩号为K12+200~K27+700,路基设计宽度为24.5m,纵断面设计示意图如图1-1所示,半填半挖横断面示意图如图1-2所示。其中K12+200~K15+600段穿越农田,其间经过几条农田灌装水渠,水渠的平均宽度约3m,渠底淤泥底标高比农田软土底标高平均低约1.7m,渠位均设涵洞,涵底处理依照设计;结合地质情况,农田软土层平均厚度1.25m,最深不超过3m。由于地方交通道路等级较低,农用水田,旱地宝贵,因此合同约定不许外借土方石填筑路基。

施工中发生如下事件:
事件一:施工单位根据全路段原材料情况及K12+200~K15+600段软土厚度,采用浅层处理技术进行软土地基根治。
事件二:在施工准备阶段,施工单位经核对设计文件,发现本合同段路基填方约35万m3,最大填方高度4.3m,主要集中在K12+200~K15+600;路基挖方总量约97万m3,主要集中在K18+315~K21+035,开挖深度0.85m~15.7m,山体除少量风化表层外均为硬质石灰岩。
事件三:经现场勘查并查阅图纸,发现K20+223~K20+550为全断面挖方段,最大垂直挖深5.8m,K20+50~K21+035为半填半挖段,最大挖深15.7m3;为减少征地并能维持路基稳定,在半填段设计了较常用的重力式挡土墙,它主要依靠圬工墙体的(A)抵抗墙后土体的侧向推力。
事件四:两隧道的主要穿越区段均无明显溶洞,岩石为较坚硬石灰岩,岩体较破碎,属于Ⅲ级围岩段。施工单位在修筑填石路堤时,将填方路段划分为四级施工台阶,分别为:在路基面以下(B)m为第一级台阶、(B)m~1.5m为第二级台阶,1.5m~(C)m为第三级台阶。(C)m以上为第四级台阶。
事件五:施工单位在本工程路基填筑时采用了自重15t的振动压路机。
问题:
1.说明本工程路堤填料来源?
2.结合工程背景并考虑项目的经济性,写出事件一中本工程适宜采用的两种垫层类型和两种浅层处理方法。
3.写出适合事件二中挖方路段岩质特点的两种控制爆破方法。结合规范要求,本工程最大挖方路段宜设几级边坡?
4.分别回答事件三和事件四中A、B、C的内容。
5.改正事件五中的错误。【新教材已取消该知识点,题目及解析仅供参考】

正确答案
1.材料来源:①隧道1号弃渣;②隧道2号弃渣;③K18+315~K21+035挖方弃土。
2.(1)垫层类型:①碎石垫层;②石屑垫层。
(2)浅层处理法:①抛石挤淤法;②稳定剂处理法。
3.(1)控制爆破方法:光面爆破;预裂爆破。
(2)最大挖方路段宜设置为两级边坡。
4.A为自重;B为0.5;C为3.0。
5.压路机宜选用自重不小于18t的振动压路机。
查看解析

相关试题

单选
不属于间接防护的是( )。
A 顺坝 B 石笼 C 丁坝 D 改变河道
查看
单选
热拌沥青碎石配合比设计采用( )设计。
A 正交试验 B 针入度试验 C 马歇尔试验 D 洛杉矶磨耗试验
查看
单选
关于高强度混凝土施工说法错误的是( )。
A 不得使用立窑水泥 B 高强度混凝土的水泥用量宜大于600kg/m^3 C 高强度混凝土的施工应采用强制式搅拌机拌制 D 搅拌混凝土时高效减水剂宜采用后掺法
查看
单选
关于预应力钢筋混凝土拆模说法错误的是( )。
A 承包人应在拟定拆模时间的12h以前,并应取得监理工程师同意 B 非承重侧模板应在混凝土强度,设计未规定达到2.5MPa时方可拆除侧模板 C 钢筋混凝土结构的承重模板、支架,应在混凝土强度能承受其自重荷载及其他可能的叠加荷载时,方可拆除 D 预应力混凝土结构,其侧模、底模及支架应在结构建立预应力后方可拆除
查看
单选
不宜采用强夯法施工的是( )。
A 高饱和度的粉土 B 碎石土 C 杂填土 D 软土
查看
单选
不宜冬期施工的项目( )。
A 含水流动性开挖 B 河滩地段开挖 C 整修路基边坡 D 岩石地段的路堑开挖
查看
单选
工程各合同段交工验收结束后,由( )对整个工程项目进行工程质量评定。
A 项目法人 B 监督机构 C 监理单位 D 竣工验收委员会
查看
单选
关于透层施工说法错误的是( )。
A 气温低于10℃或大风、即将降雨时不得喷洒透层油 B 透层油洒布后应自由流淌,应渗入基层一定深度,在表面形成油膜 C 应按设计喷油量一次均匀洒布,当有漏洒时,应人工补洒 D 在摊铺沥青前,应将局部尚有多余的未渗入基层的沥青清除
查看
单选
液体石油沥青施工说法正确的是( )。
A 液体石油沥青宜采用针入度较小的石油沥青 B 与沥青稀释剂混合加热,再搅拌、稀释制成 C 掺配比例根据使用要求由经验确定 D 基质沥青的加热温度严禁超过140℃
查看
单选
应单独计量的是( )。
A 模板 B 脚手架 C 垫圈 D 箍筋
查看
