案例题 某施工单位中标承包某一级公路A合同段的改扩建工程,主线起讫桩号为K0+282~K67+046,主线路线全长66.76km。施工前施工单位做好了技术准备,其内容主要包括熟悉设计文件、现场调查核对、设计交桩、复测与放样、试验及试验路段施工等。该项目实行项目经理负责制,项目经理部设置了工程技术部、安全管理部、材料设备部、合同经营部等职能部门。
项目区软土路基分布不均匀,因该地区软土普遍存在透水性差,固结时间长,抗滑稳定性差,地基承载能力低等特点。为了保证质量,施工单位采取了如下措施:
事件一:施工单位针对不同软土路基路段提出相应处理标准。
一般路基段,当采用真空预压工期满足要求时,采用真空预压;采用真空预压工期不满足要求时,采用塑料排水板处理。
其塑料排水板施工工艺程序:整平原地面→摊铺下层砂垫层→机具就位→插入套管→塑料排水板穿靴→拔出套管→割断塑料排水板→机具移位→摊铺上层砂垫层。

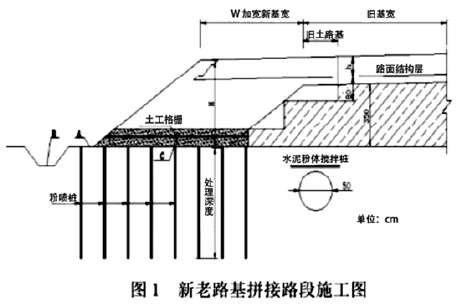

新老路基拼接路段水泥粉喷桩处理,为了消除旧路基边坡压实度不足,减小新旧路基结合处不均匀沉降,施工方案见图1。

事件二:粉喷桩施工时,施工单位随时记录喷粉压力、瞬时喷粉量和累计喷粉量等有关参数的变化。然而施工单位施工过程中遇到以下问题:2017年9月28日发现喷粉量不足;2017年10月16日遇停电导致粉喷中断。施工单位针对这两种工况提出相应的处理措施。施工完成后,施工单位对粉喷桩进行了质量检查。
事件三:该合同段附近主要有粘性土、粉性土、砂性土等。为了考虑经济问题和施工质量,施工单位就近选取了粘性土和砂土作为填料,并进行了土工试验,试验项目主要包括:天然含水率、液限、塑限、标准击实试验、CBR试验等。路基加宽前,施工单位针对加宽路堤做了工艺试验,部分内容摘要如下:
施工流程:施工放样→清除地表及边坡表土→基底及边坡检测→(D)→分层填筑→整平→碾压→整修。
压实工艺主要参数包括:机械组合、压实机械规格、碾压遍数、碾压速度。
在路堤填筑中,先填砂土后填粘性土,交错分层水平填筑。
【问题】
1.背景资料中,写出事件一中新老路基拼接路段施工图中A、B、C和事件三中D的名称以及砂垫层中土工格栅的作用?
2.事件一中,写出塑料排水板正确的工序?
3.写出事件二中水泥粉喷桩施工问题的正确处理措施?
4.阐述水泥粉喷桩施工之前,需要做哪两项试验?施工之后质量检查项目有哪些?
5.补充事件三中还有哪些压实工艺主要参数。
6.根据背景资料中,项目经理部还应有哪些职能部门。

正确答案
1.1.A:护坡道;B:排水沟;C:砂垫层;D:试验路段。
土工格栅的作用:加强路基的整体强度及板体作用,防止路基不均匀沉降而产生反射裂缝。
2. 整平原地面→摊铺下层砂垫层→机具就位→塑料排水板穿靴→插入套管→拔出套管→割断塑料排水板→机具移位→摊铺上层砂垫层。
3.若发现喷粉量不足,应实行整桩复打,复打的喷粉量应不小于设计用量;
粉喷中断时,第二次喷粉接桩时,其喷粉重叠长度不得小于1.0m;超过12h,应采取补桩措施。
4.在施工之前,应该做成桩试验和成桩强度试验。需要检查桩径、桩距、桩长、地基承载力、单桩每延米喷粉(浆)量、强度。
5.压实工艺主要参数:松铺厚度、最佳含水率及碾压时含水率允许偏差。
6. 还应有:财务部和办公室。
查看解析

相关试题

单选
下列关于路基改建说法错误的是( )。
A 老路堤与新路堤交界的坡面挖除清理的法向厚度不宜小于0.3m B 既有路堤的护脚挡土墙及抗滑桩应予拆除,宜拆除至路床底面以下 C 对高路堤拓宽可采取粉喷桩、砂桩、竖向排水体、碎石桩等处理软土地基 D 路基加宽应按设计拆除老路路缘石、旧路肩、边坡防护、边沟及原有构造物的翼墙或护墙等
查看
单选
二级以下公路使用等外石灰时,有效氧化钙含量应在( )以上。
A 10% B 20% C 30% D 40%
查看
单选
下列关于强力夯实法的说法,描述正确的是( )。
A 按边桩桩号计算列出各分层在路堤相应位置的控制性层面标高 B 纵向上在道路中线上布置夯点,并向两侧展布,夯点距4.5m×4.5m C 强夯施工一定要远离涵墙、挡土墙外6m作业,以保证结构物安全 D 测量仪器架设在距离夯点20m远处
查看
单选
下列关于抗滑桩施工说话正确的是( )。
A 抗滑桩施工前,应采取卸载、反压、排水等措施使滑坡体保持基本稳定,严禁在滑坡急剧变形阶段进行抗滑桩施工 B 开挖桩群应从两端沿滑坡主轴间隔开挖,桩身强度达到设计强度的80%后方可开挖邻桩 C 开挖应分节进行,分节不宜过长,每节宜为1~2m D 分节应设在土石层变化处和滑动面处
查看
单选
水泥混凝土路面的横向施工缝设在不与缩缝或胀缝重合处,应采用( )。
A 设传力杆假缝型 B 设传力杆平缝型 C 不设传力杆假缝型 D 设拉杆企口缝型
查看
单选
采用直接加铺法进行水泥路面改造加铺沥青面层前,针对混凝土路面不同种类的病害进行有效的处理的说法错误的是( )。
A 对边角破碎损坏较深和较宽的路面,先用切割机切除损坏部分,然后浇筑同强度等级混凝土 B 对边角破损较浅、较窄的,可凿除5cm以上,然后用细石拌制的混凝土混合料填平 C 对发生错台或板块网状开裂的混凝土路面,采用水泥浆高压灌注处理 D 混凝土路面水泥浆高压灌注处理工艺流程:定位→钻孔→制浆→灌浆→灌浆孔封堵→交通控制→弯沉检测
查看
单选
在模板上设置的吊环的拉应力应不大于( )。
A 45MPa B 50MPa C 65MPa D 75MPa
查看
单选
下列关于混凝土路面说法错误的是( )。
A 横向缩缝的切缝方式应由施工期间该地区路面摊铺到切缝时的昼夜温差确定 B 掺粉煤灰的混凝土路面,最短养护时间不宜少于21d C 养护时间根据混凝土弯拉强度增长情况而定,混凝土路面养护时间不宜小于设计弯拉强度的80% D 高温天不宜小于14d,低温天不宜小于21d
查看
单选
下列填缝料中可用于各等级公路水泥混凝土面层是( )。
A 硅酮类 B 橡胶沥青类 C 改性沥青类 D 道路石油沥青类
查看
单选
隧道围岩为Ⅰ~Ⅲ级的中小跨度隧道,宜采用( )。
A 全断面 B 留核心土法 C 台阶法 D 双侧壁导坑法
