案例题 某施工单位承建了一段二级公路的路基工程,起讫桩号为 K10+200~K30+656。其中K12+560~K18+850 段为填方路段,路段填方需从借土场借方:K12+560~K14+370 填方平均高度为 15m,设计填方量 47500m3,平均运距为 2.6km;K14+370~K18+850填方平均高度为 21.2m,设计填方量为68200m3,平均运距为 4.8km。

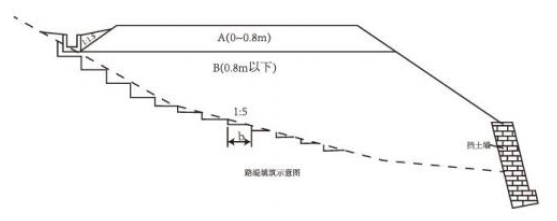

施工单位在路基填筑前,对原地基进行了清表,对于横坡度较大路段做了台阶处理,考虑到填筑高度,在坡脚处修筑挡土墙,如图一所示。

施工单位编制了施工组织设计,部分内容摘录如下:
(1)对于路堤施工,施工单位进场的设备有:推土机、铲运机、压路机和自卸汽车等。
(2)为保证高路堤填筑质量,对高填方路段进行沉降量监测。
路基填筑到设计高程后,现场采用灌砂法测得密度为 1.876g/cm3,含水量为 12.5%。(实验室最大干密度为 1.755g/cm3)
1.计算 k12+560-k18+850 填方路段设计填方量的平均运距。(单位 km,计算结果保留到小数点后 2 位)
2.写出图一中 A、B 的名称及与之对应的压实度的要求。
3.图一中台阶的坡度和宽度有何要求?挡土墙属于重力式挡土墙中的哪一种?
4.补全施工组织设计中所缺少的机械和监测内容。
5.判断路基压实度是否满足要求?

正确答案
1.平均运距=(47500×2.6+68200×4.8)÷(47500+68200)=3.90km。
2.A:路床,压实度≧95%;B:路堤,上路堤压实度≧94%,下路堤压实度≧92%。
3.台阶坡度向内并大于4%、宽度大于2m。属于仰斜式挡土墙。
4.(1)平地机、洒水车;
(2)稳定性监测,地表水平位移量监测,挡墙位移监测。
5.现场干密度=1.876÷(1+0.01×12.5)=1.668g/cm3
压实度=1.668÷1.755×100%=95.04%﹥95%,满足要求。
查看解析

相关试题

单选
路基施工前,应对路基基底土进行相关试验,每公里至少取( )个点。
A 1 B 2 C 3 D 4
查看
单选
为避免高路堤边坡被路面水冲毁可在( )设拦水缘石。
A 路肩上 B 边沟里 C 涵洞前 D 检查井中
查看
单选
当河窄、水浅时,便桥宜选择()。
A 墩架式桥梁 B 贝雷桥 C 浮桥 D 索桥
查看
单选
下列关于填隙碎石基层施工技术要求的说法,错误的是( )。
A 填隙碎石层上为薄沥青面层时,碾压后宜使集料的棱角外露 3~5mm B 填隙料应干燥 C 宜采用胶轮压路机静压,碾压时,表面集料间应留有空隙 D 填隙碎石基层未洒透层沥青或未铺封层时,不得开放交通
查看
单选
关于工程量计量总原则的说法,不正确的有()。
A 凡超过了图纸所示或监理工程师指示或同意的任何长度、面积或体积,只予部分计量 B 模板、脚手架等材料应包括在其他支付细目中,不单独计量 C 确定按合同完成的工程数量所采用的量测和计算方法,如在有关部分未做具体规定,应符合我国公路工程的习惯做法 D 如果规范规定的任何分项工程或其细目未在工程量清单中出现,则应被认为是其他相关工程的附属义务,不再单独计量
查看
单选
当桥梁结构上部荷载较大,表层地基土的容许承载力不足,在一定深度下有好的持力层时,可采用( )。
A 沉井基础 B 钻孔桩基础 C 沉入桩基础 D 刚性基础
查看
单选
总跨径是指多孔桥梁中各孔()。
A 净跨径的总和 B 计算跨径的总和 C 标准跨径的总和 D 经济跨径的总和
查看
单选
工程项目管理的核心是()。
A 施工技术管理 B 施工质量管理 C 施工安全管理 D 施工成本管理
查看
单选
关于拌合站拌和设备的要求,说法正确的是()。
A 混凝土拌和应采用间歇式拌合机,单机生产能力不宜低于90m3/h B 拌合设备应采用体积法自动计量 C 水计量应采用全自动电子称量法计量 D 外加剂应采用人工计量方式
查看
单选
水泥混凝土抗压强度试件为边长()mm正方体。
A 100 B 150 C 200 D 250
查看
