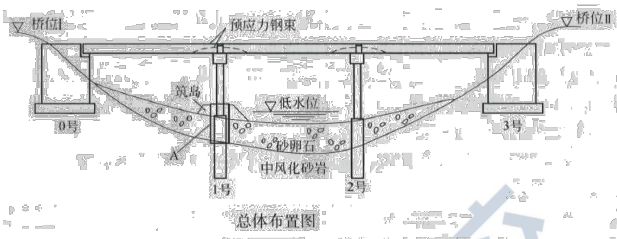

案例题 某施工单位甲承接了一座 3×30m 预应力混凝土先简支后连续梁桥工程,下部构造为重力式桥台和桩柱式桥墩,总体布置如下图所示。

施工中发生如下事件:
事件一:地质钻探资料揭示, 1 号、2 号墩有厚度 5~8m 不等的砂卵石覆盖层,其强度大于25MPa,卵石平均粒径为 20cm,持力层为中风化砂层。设计要求桩基在低水位期间采用筑岛钻孔法施工。
事件二:施工单位甲将桩基施工分包给施工单位乙,并签订了安全生产管理协议,明确了双方安全隐患排查中的职责。
事件三:项目部对预制构件的存放做了如下要求:
(1)存放台座应坚固稳定,且宜高出地面 200mm 以上。
(2)直接支承在坚硬台座上时,应注意支撑稳固。
(3)预应力混凝土梁、板的存放时间不宜超过 3 个月。
(4)多层叠放时,上下层垫木不得在同一条竖直线上。
事件四:桥梁上部结构的主要施工工序包括:①安装临时支座;②拆除临时支座;③安放永久支座;④架设 T 梁;⑤浇筑 T 梁接头混凝土;⑥现浇 T 梁湿接缝混凝土; ⑦浇筑横隔板混凝土;⑧张拉二次预应力钢束。
【问题】
1.开展 1 号墩顶测量放样时,应控制哪两项指标?
2.图中 A 是什么临时设施?有何作用?
3.事件一中根据地质条件,宜选用何种类型钻机施工?
4.事件二中在双方签订的安全生产管理协议中,施工单位甲对事故隐患排查治理应负有哪些职责?
5.逐条判断事件三中构件的存放要求是够正确,若不正确请改正。
6.对事件四中上部结构主要施工工序进行排序(用圆圈的数字表示)。

正确答案
1.控制两项指标是:墩顶坐标(或位置,或轴线,或偏位)和高程(或标高)。
2.A 为钢护筒,作用是稳定孔壁、防止坍孔,隔离地表水、保护孔口地面、固定桩孔位置和起到钻头导向作用等。
3.宜选用冲击钻机。
4.包括统一协调(或全面负责,或连带责任,或沟通管理) ;监督管理(或甲方发现乙方的安全问题,要求乙方改正) 。
5.(1)正确。
(2)不正确。改正:支点处应采用垫木和其他适宜的材料进行支承,不得将构件直接支承在坚硬的存放台座上。
(3)正确。
(4)不正确。改正:当构件多层叠放时,层与层之间应以垫木隔开,上下层垫木应在同一条竖直线上。
6.上部结构主要施工工序如下:①→③→④→⑦→⑥→⑤→⑧→②。
查看解析

相关试题

单选
路基的上路床通常是指()。
A 路面底面以下0~0.3m深度范围 B 路面底面以下0~0.5m深度范围 C 路面底面以下0~0.8m深度范围 D 路面底面以下0.3~0.8m深度范围
查看
单选
下列关于岩石路堑开挖方式说法,不正确的是()。
A 钻爆开挖是当前岩石路堑广泛采用的开挖施工方法 B 直接应用机械开挖,该方法没有钻爆工序作业,不需要风、水、电辅助设施 C 直接应用机械开挖,该方法适于破碎坚硬岩石 D 静态破碎法将膨胀剂放入炮孔内,利用产生的膨胀力,使介质裂开
查看
单选
下列关于填石路基填筑说法中,不正确的是()。
A 崩解性岩石不得直接用于路堤填料 B 在陡峻山坡地段施工特别困难时,三级及三级以下砂石路面公路的下路堤可采用倾填的方式填筑 C 在填石路堤顶面与细料土填土层间应按设计要求设封层 D 孔隙率的检测应采用水袋法进行
查看
单选
关于垫层施工的说法,错误的是()。
A 粉煤灰垫层严禁在浸水状态下施工 B 地面有起伏坡度时,应水平分层铺筑 C 灰土垫层压实后3d内不得受水浸泡 D 粉煤灰垫层验收后,应及时填筑路堤或封层
查看
单选
下列关于水泥混凝土路面横缝的说法中,错误的是()
A 切缝方式的选用应由昼夜温差确定 B 普通混凝土路面横向缩缝不宜采用斜缝 C 普通混凝土路面横向缩缝宜等间距布置 D 每日摊铺结束应设置横向缩缝
查看
单选
下列不是水泥稳定碎石基层裂缝的防治方法的是()。
A 严格控制集料中黏土含量 B 尽可能采用快凝水泥 C 养护结束后应及时铺筑下封层 D 严格控制加水量
查看
单选
关于有平衡重转体施工的说法,错误的是()。
A 应严格控制桥体高程和轴线,合龙接口允许相对偏差为±10mm B 合龙时应选择当日最高温度进行 C 转动时宜控制速度 D 当合龙温度与设计计算温度相差较大时,应考虑温度差影响,修正合龙高程
查看
单选
下列适用于深水基础施工的围堰工程是()。
A 钢板桩围堰 B 双壁钢围堰 C 套箱围堰 D 土围堰
查看
单选
隧道通风控制系统是根据一氧化碳/透过率检测器及( )检测到的环境数据及交通量数据等控制风机的运转进行通风,同时控制风机的运行台数、风向、风速、运行时间,实现节能
A 温度检测器 B 压力检测器 C 风速风向检测器 D 亮度检测器
查看
单选
某公路桥梁工程结构物的流水施工的进度计划双代号网络图和节点时间参数如下图,图中挖3工序的总时差是( )。
B 1 C 2 D 3
查看
