分析

案例题 某施工单位承接了北方沿海地区某高速公路 B 合同段施工任务,该段有一座 36×40m 的预应力混凝土简支箱梁桥,合同工期为 15 个月;采用长度为 40~50m、直径为 φ1.5m 的桩基础,桥位处地层土质为亚黏土;下部结构为圆柱式墩、直径为 φ1.3m,柱顶设置盖梁,墩柱高度为 4~12m,桥台为重力式 U 形桥台。

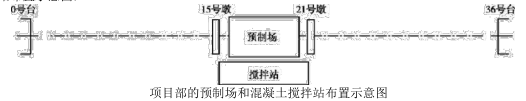

为了降低成本,项目部制定了先进的、经济合理的施工方案。项目部的预制场和混凝土搅拌站布置示意图:

项目部根据施工组织设计提出了水泥、钢材、碎石和砂等几项大宗材料的采购计划,并邀请了几家材料供应商参加竞标。项目部组织了评标小组,为节约成本,评标的唯一标准就是价格,项目部最终选择了一家报价最低的材料供应商。
桩基础采用旋挖钻机成孔。墩柱钢筋骨架现场整体制作、吊装就位。墩柱施工采用钢模板,整体拼装完成后一次吊装就位,再在顶部钢筋四周插入木楔,让钢筋骨架居中,使钢筋保护层厚度得到有效控制。
箱梁混凝土设计抗压强度为 50MPa,施工过程中按规范与试验规程要求对混凝土取样制作边长为 150mm 的立方体标准试件进行强度评定,试件以同龄期者三块为一组,并以同等条件制作和养护,经试验测定,第一组三块试件强度分别为 50.5MPa、51.5 MPa、61.2MPa, 第二组三块试件强度分别为 50.5MPa、54.7MPa、57.1MPa,第三组三块试件强度分别为 50.1MPa、59.3MPa、68.7MPa。
【问题】
1.说明背景材料中的预制场和搅拌站布置方式的优点。
2.针对 0~15 号及 21~36 号跨的主梁吊装施工,采用龙门架和双导梁架桥机哪种更适合本桥?请说明理由。
3.指出背景资料中合格材料供方选择上的缺陷。并说明合格材料供方评价的依据。
4.背景资料中采用的墩柱钢筋保护层控制方法是否可行?请说明理由。
5.分别计算或评定箱梁三组试件的混凝土强度测定值。

正确答案
1.说明背景材料中的预制场和搅拌站布置方式的优点:
(1)可以减少临时用地面积;
(2)可以降低场内运输费用。
2.采用双导梁架桥机更适合本桥。其理由是:
(1)梁体较重,双导梁更合适,而龙门架对桥位处地形要求高。
(2)桥梁较长,龙门架吊装速度慢,影响进度。
(3)吊装上重物后要长距离行走,龙门架安全性差。
3.(1)缺陷:不应只考虑价格因素。
(2)对合格材料供方评价的依据是:供方资信状况、业绩及信誉、生产及供货保证能力、质量保证能力、售后服务保证能力。
4.不行。其理由是:墩柱较高、钢筋骨架可能变形,应在钢筋骨架四周,从下到上的均匀设置垫块。
5.第一组试件强度测定值为:51.5MPa,第二组试件强度测定值为:(50.5+54.7+57.1 )/3 =54.1MPa,第三组试件数据无效,不能用于强度测定。
查看解析

相关试题

单选
路基边缘压实度不足的原因说法错误的是()。
A 路基填筑宽度不足,未按超宽填筑要求施工 B 压实机具碾压不到边 C 路基边缘漏压或压实遍数不够 D 采用三轮压路机碾压时,边缘带碾压频率高于行车带
查看
单选
高填方路基施工时应考虑早开工,路面基层施工时应尽量安排晚开工,以使高填方路基( )。
A 有充分的沉降时间 B 填料干燥 C 提高回弹模量 D 提高压实度
查看
单选
关于填隙碎石干法施工的说法,正确的是( )。
A 初压用12t三轮以上压路机碾压3~4遍 B 用振动压路机快速碾压,将全部填隙料振入粗碎石间的孔隙中 C 粗碎石层表面孔隙全部填满后,立即用洒水车洒水 D 碾压后,对局部填隙料不足之处人工进行找补,局部多余的填隙料应扫除
查看
单选
拱桥的承重结构以( )为主。
A 受拉 B 受压 C 受弯 D 受扭
查看
单选
先张法预制梁板,横梁按规范要求挠度应不大于( )mm。
A 0.5 B 1 C 2 D 3
查看
单选
公路隧道结构构造中,隧道工程的主体构造物通常指()。
A 洞内行车道路 B 洞身预支护与衬砌 C 洞身衬砌和洞门构造物 D 防排水构造物
查看
单选
采用锚杆挂网喷射混凝土加固坑壁的做法中,不正确的是( )。
A 各层锚杆应进入稳定层 B 孔深大于3m时,宜采用先注浆后插入锚杆的施工工艺 C 注浆应采用孔底注浆法,注浆管应插至距孔底50~100mm处 D 注浆的压力宜不小于0.2MPa
查看
单选
下列不属于测定最佳含水量的试验方法的是( )。
A 轻型、重型击实试验 B 振动台法 C 核子密度湿度仪法 D 表面振动击实仪法
查看
单选
水中作业平台临边应设置防护栏杆,其高度应不低于( )。
A 1.0m B 1.2m C 1.4m D 1.6m
查看
单选
引起承包人索赔的因素众多,不是承包人索赔因素的是( )。
A 赶工 B 开工受阻 C 气候影响 D 施工机械故障的停工
查看
