2024教材P11-12
【第一问】
在基坑施工中为防止边坡失稳,保证施工安全,除设置合理坡度外,还可采取的措施有:设置边坡护面、基坑支护、降低地下水位。
【第二问】
2-1、基坑开挖的人工降低地下水位经常采用方式为:轻型井点、管井井点(或深井降水)。
2-2、本工程泵房基坑人工降低地下水位宜采用方式为:管井井点(或深井降水)。
理由:

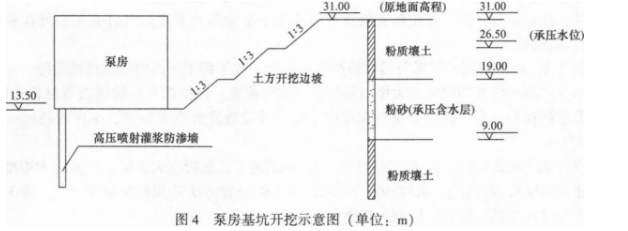

(1)承压含水层已揭穿(或第四系含水层厚度大于5.0m)。
(2)粉砂渗透系数较大(含水层渗透系数大于1.0m/d)。
【第三问】
3-1、高压喷射灌浆防渗墙的防渗性能通常采用的检查方法有:围井、钻孔。
3-2、围井检查法适用于所有结构形式的高喷墙:钻孔检查法适用于厚度较大和深度较小的高喷墙。
【第四问】

表4中A、B、C、D代表的内容或数字分别为:
A代表70.0。
B代表单元工程效果(或实体质量)检查。
C代表设计。
D代表优良。
【第五问】
拦污栅闸墩侧面模板、启闭机房悬臂梁底模板、交通桥连续梁底模板拆除的期限分别为:
拦污栅闸墩侧面模板拆除的期限:混凝土强度达到2.5MPa以上、保证其表面及棱角不因拆模而损坏。
启闭机房悬臂梁底模板拆除的期限:混凝土强度达到设计强度标准值的75%。
交通桥连续梁底模板拆除的期限:混凝土强度达到设计强度标准值的75%。
【第六问】
泵站单位工程验收中的错误之处及其正确做法如下:
错误之处1:监理单位主持单位工程验收。
正确做法:单位工程验收应由项目法人主持。
错误之处2:验收时未见质量和安全监督机构工作人员。
正确做法:单位工程验收时质量和安全监督机构应派员列席验收会议。
错误之处3:将验收质量结论和相关资料报质量和安全监督机构进行核备。
正确做法:应将验收质量结论和相关资料报质量和安全监督机构进行核定。
