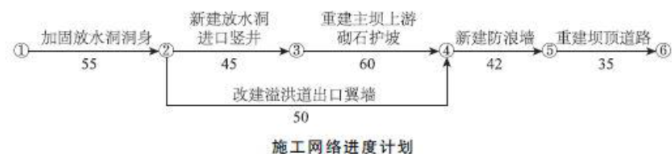

1.(1)本工程施工网络进度计划的完工日期:2017 年 7 月 27 日;
(2)“重建主坝上游砌石护坡”工作计划完成日期:2017 年 5 月 10 日。
2.(1)改建溢洪道出口翼墙,工程量增加,工作时间延长 10 天,即该工作共需 60 天完成,2017年 3 月 15 日开始,完成日期为 2017 年 5 月 14 日。安全度汛目标为其余工作应在 2017 年 5 月 15日前完成,故不影响工程安全度汛目标
(2)该变更导致计划完成日期为 2017 年 8 月 1 日,合同工期为 2017 年 7 月 30 日,故导致合同工期延误 1 天。
3.(1)截流过程包括戗堤的进占形成龙口、龙口范围的加固、合龙和闭气等工作。
(2)防止边坡失稳的具体措施:设置合理坡度、设计边坡护面、基坑支护、降低地下水位。
4.(1)工程初期排水总量的组成包括:围堰闭气后的基坑积水量、抽水过程中围堰及地基渗水量、堰身及基坑覆盖层中的含水量,以及可能的降水量。
(2)承包人所采取的技术措施应包括:对围堰进行加固处理;控制初期排水流量,降低地下水位下降速率。
5.(1)工程预付款为 580×l0%=58 万元,当工程进度款累计达到 290 万(580×50%)开始扣除;截止 2012 年 5 月底,扣回的工程预付款为:(428-290)×40%=55.2 万元;因此,6 月份扣回的工程预付款为:58-55.2=2.8 万元;
(2)6 月份实际支付 88-2.8=85.2 万元。
