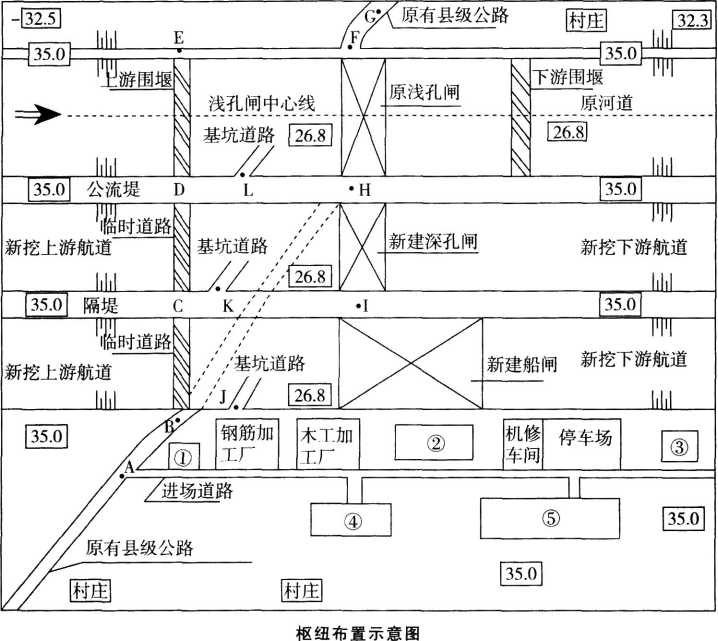

1.枢纽布置示意图中,代号①为地磅房,代号②为混凝土拌合系统.代号③为油料库,代号④为预制构件厂,代号⑤为生活区。
2.(1)新建深孔闸(含新挖上、下游河道)、上下游围堰填筑、浅孔闸加固、上下游围堰拆除。
(2)合理的工程项目建设安排顺序为:
第一步,施工新建深孔闸(含新挖上下游河道),使之在2017年汛后尽早具备导流条件;
第二步,随后实施上、下游围堰填筑;
第三步,再实施浅孔闸加固工作;
第四步,实施上、下游围堰拆除,2018年汛前枢纽工程基本具备设计排洪条件。新建船闸(含新挖上下游航道)均无度汛要求,可作为深、浅孔闸工程的调剂工作面。
3.(1)新建深孔闸阶段(完工前):
A→B→C→D→H→F→G。
(2)浅孔闸加固阶段(施工期):
A→B→C→I→H→D→E→F→G。
(3)新建船闸2018年8月份:
A→B→C→I→H→F→G。
4.枢纽布置示意图中,施工现场入口处,A点附近、E点附近、F点附近,船闸基坑入口、J点附近,深孔闸基坑入口、K点附近,浅孔闸基坑入口、L点附近,油料库处,木工加工厂等应设置安全警示标志。
