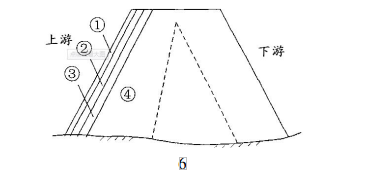

1.图中拦河坝坝体分区中:①面板,②垫层区,③过渡区,④主堆石区。
2.(1)料场空间布置是否合理;
(2)主要部位堆石料的抗压强度
(3)石料硬度和韧性以及数量是否满足要求
(4)石料水上水下的软化系数
(5)堆石体碾压后的密实度和内摩擦角
3.施工顺序:B→C→D→E→A。
4.混凝土滑动模板设计的原则还有:
(1)足够的自重和配重
(2)足够的强度、刚度和稳定性,能可靠地承受各项施工荷载,并保证在允许范围内(3)操作简单,运行稳定,安全可靠,并尽量可能考虑其通用性
5.不妥之处:金属搭接不妥
理由:应进行焊接
不妥之处:采用洒水方法养护,持续养护28d不妥
理由:应草袋防湿,喷水保温,连续养护至蓄水为止,或至少养护90d
